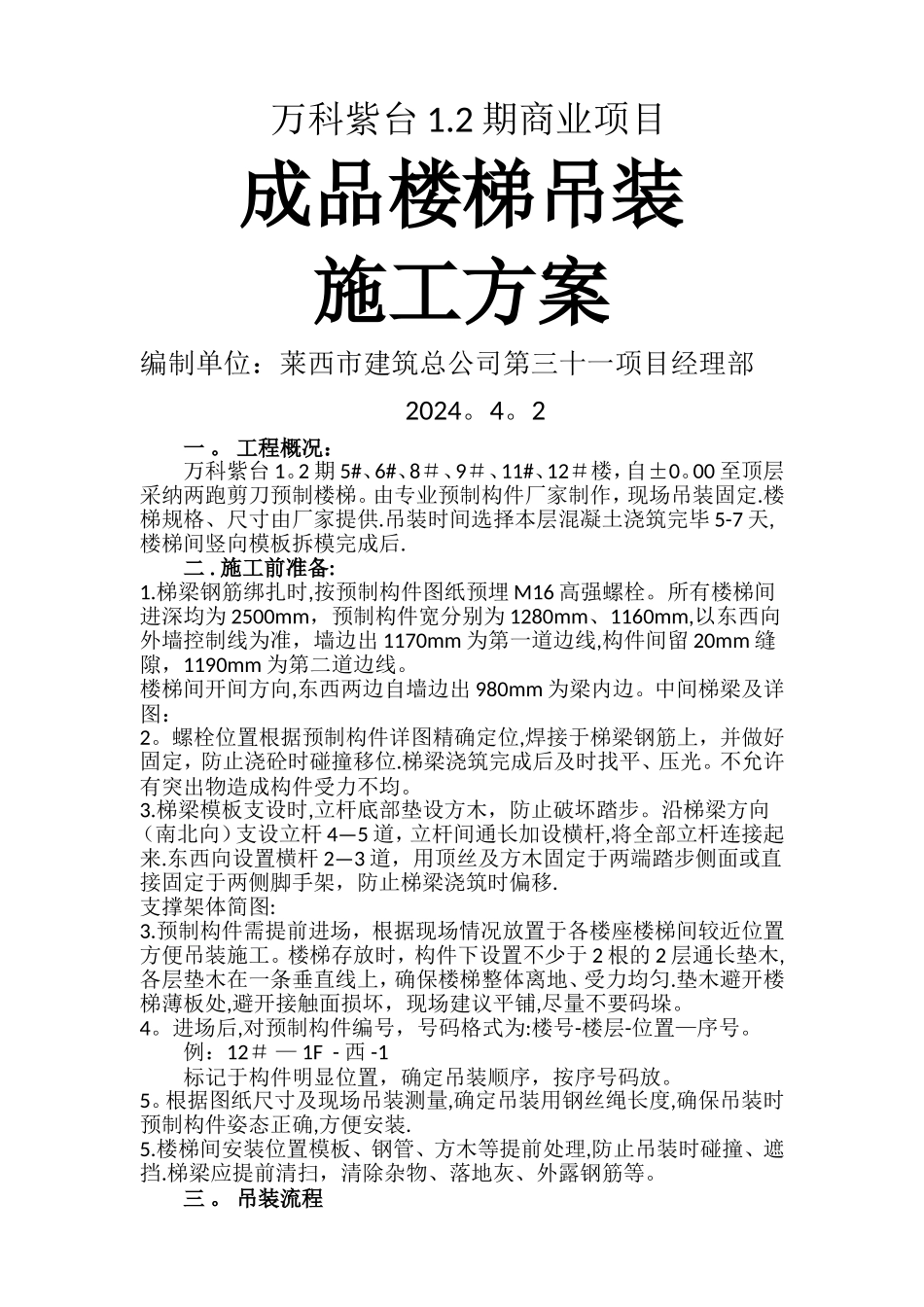

2 期商业项目成品楼梯吊装施工方案编制单位:莱西市建筑总公司第三十一项目经理部2024
工程概况:万科紫台 1
2 期 5#、6#、8#、9#、11#、12#楼,自±0
00 至顶层采纳两跑剪刀预制楼梯
由专业预制构件厂家制作,现场吊装固定
楼梯规格、尺寸由厂家提供
吊装时间选择本层混凝土浇筑完毕 5-7 天,楼梯间竖向模板拆模完成后
施工前准备:1
梯梁钢筋绑扎时,按预制构件图纸预埋 M16 高强螺栓
所有楼梯间进深均为 2500mm,预制构件宽分别为 1280mm、1160mm,以东西向外墙控制线为准,墙边出 1170mm 为第一道边线,构件间留 20mm 缝隙,1190mm 为第二道边线
楼梯间开间方向,东西两边自墙边出 980mm 为梁内边
中间梯梁及详图:2
螺栓位置根据预制构件详图精确定位,焊接于梯梁钢筋上,并做好固定,防止浇砼时碰撞移位
梯梁浇筑完成后及时找平、压光
不允许有突出物造成构件受力不均
梯梁模板支设时,立杆底部垫设方木,防止破坏踏步
沿梯梁方向(南北向)支设立杆 4—5 道,立杆间通长加设横杆,将全部立杆连接起来
东西向设置横杆 2—3 道,用顶丝及方木固定于两端踏步侧面或直接固定于两侧脚手架,防止梯梁浇筑时偏移
支撑架体简图:3

预制构件需提前进场,根据现场情况放置于各楼座楼梯间较近位置方便吊装施工
楼梯存放时,构件下设置不少于 2 根的 2 层通长垫木,各层垫木在一条垂直线上,确保楼梯整体离地、受力均匀
垫木避开楼梯薄板处,避开接触面损坏,现场建议平铺,尽量不要码垛
进场后,对预制构件编号,号码格式为:楼号-楼层-位置—序号
例:12# — 1F - 西 -1标记于构件明显位置,确定吊装顺序,按序号码放
根据图纸尺寸及现场吊装测量,确定吊装用钢丝绳长度,确保吊装时预制构件姿态正确,方便安装
