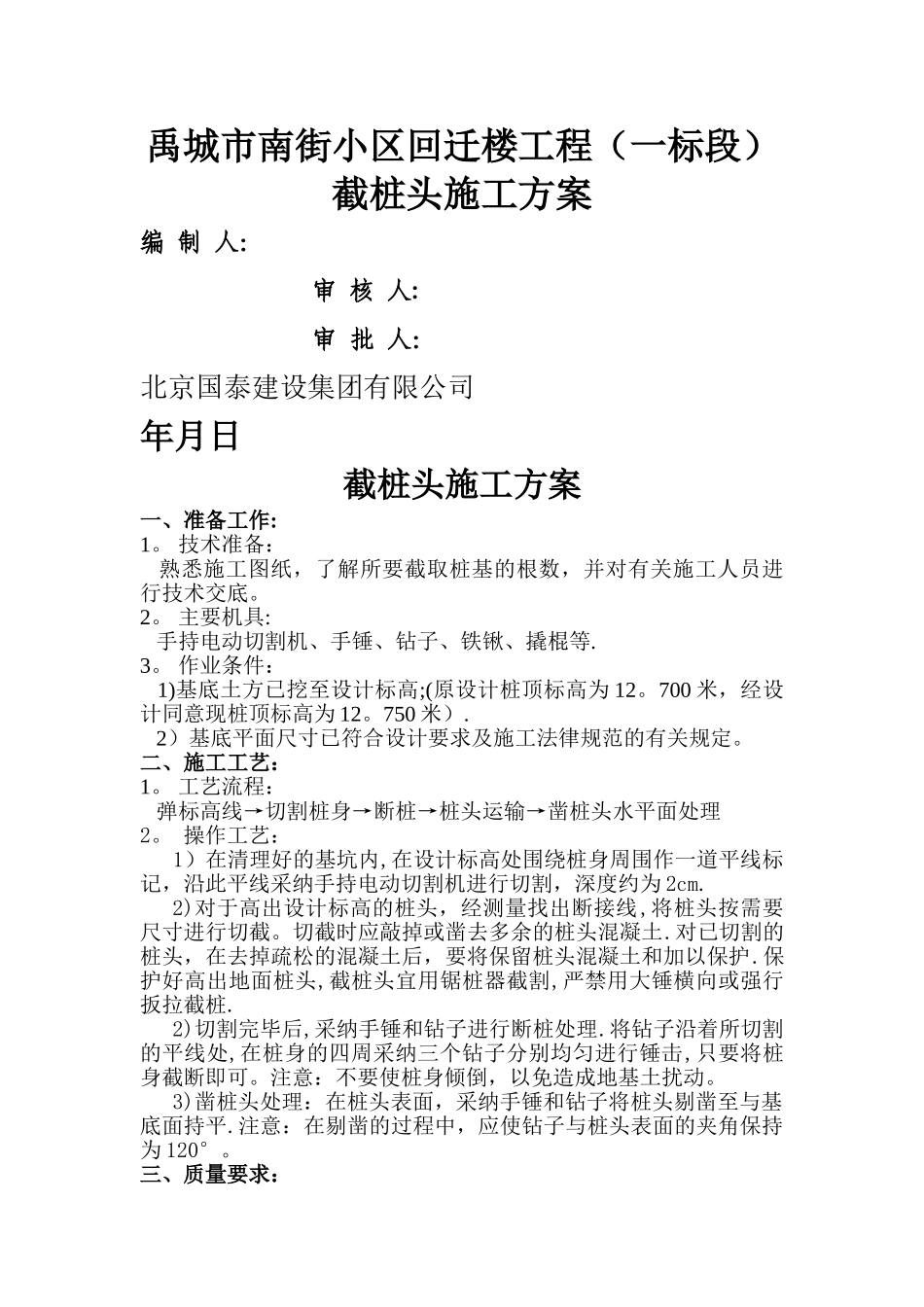

禹城市南街小区回迁楼工程(一标段)截桩头施工方案编 制 人:审 核 人:审 批 人:北京国泰建设集团有限公司年月日截桩头施工方案一、准备工作:1
技术准备: 熟悉施工图纸,了解所要截取桩基的根数,并对有关施工人员进行技术交底
主要机具: 手持电动切割机、手锤、钻子、铁锹、撬棍等
作业条件: 1)基底土方已挖至设计标高;(原设计桩顶标高为 12
700 米,经设计同意现桩顶标高为 12
750 米)
2)基底平面尺寸已符合设计要求及施工法律规范的有关规定
二、施工工艺:1
工艺流程: 弹标高线→切割桩身→断桩→桩头运输→凿桩头水平面处理2
操作工艺: 1)在清理好的基坑内,在设计标高处围绕桩身周围作一道平线标记,沿此平线采纳手持电动切割机进行切割,深度约为 2cm
2)对于高出设计标高的桩头,经测量找出断接线,将桩头按需要尺寸进行切截
切截时应敲掉或凿去多余的桩头混凝土
对已切割的桩头,在去掉疏松的混凝土后,要将保留桩头混凝土和加以保护
保护好高出地面桩头,截桩头宜用锯桩器截割,严禁用大锤横向或强行扳拉截桩
2)切割完毕后,采纳手锤和钻子进行断桩处理
将钻子沿着所切割的平线处,在桩身的四周采纳三个钻子分别均匀进行锤击,只要将桩身截断即可
注意:不要使桩身倾倒,以免造成地基土扰动
3)凿桩头处理:在桩头表面,采纳手锤和钻子将桩头剔凿至与基底面持平
注意:在剔凿的过程中,应使钻子与桩头表面的夹角保持为 120°

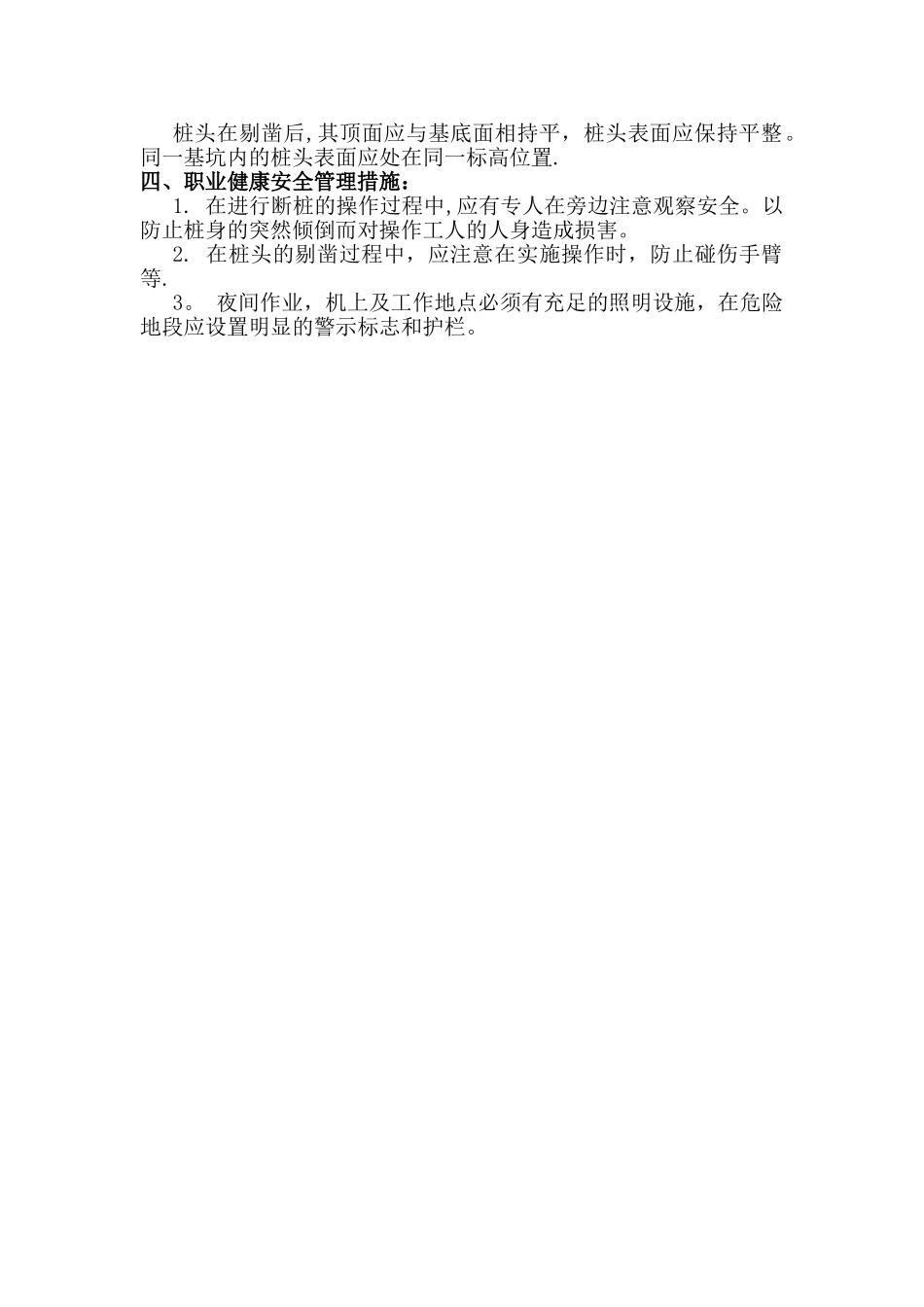

三、质量要求:桩头在剔凿后,其顶面应与基底面相持平,桩头表面应保持平整
同一基坑内的桩头表面应处在同一标高位置
四、职业健康安全管理措施:1
在进行断桩的操作过程中,应有专人在旁边注意观察安全
以防止桩身的突然倾倒而对操作工人的人身造成损害
在桩头的剔凿过程中,应注意在实施操作时,防止碰伤手臂等
夜间作业,机上及工作地点必须有充足的照明设
