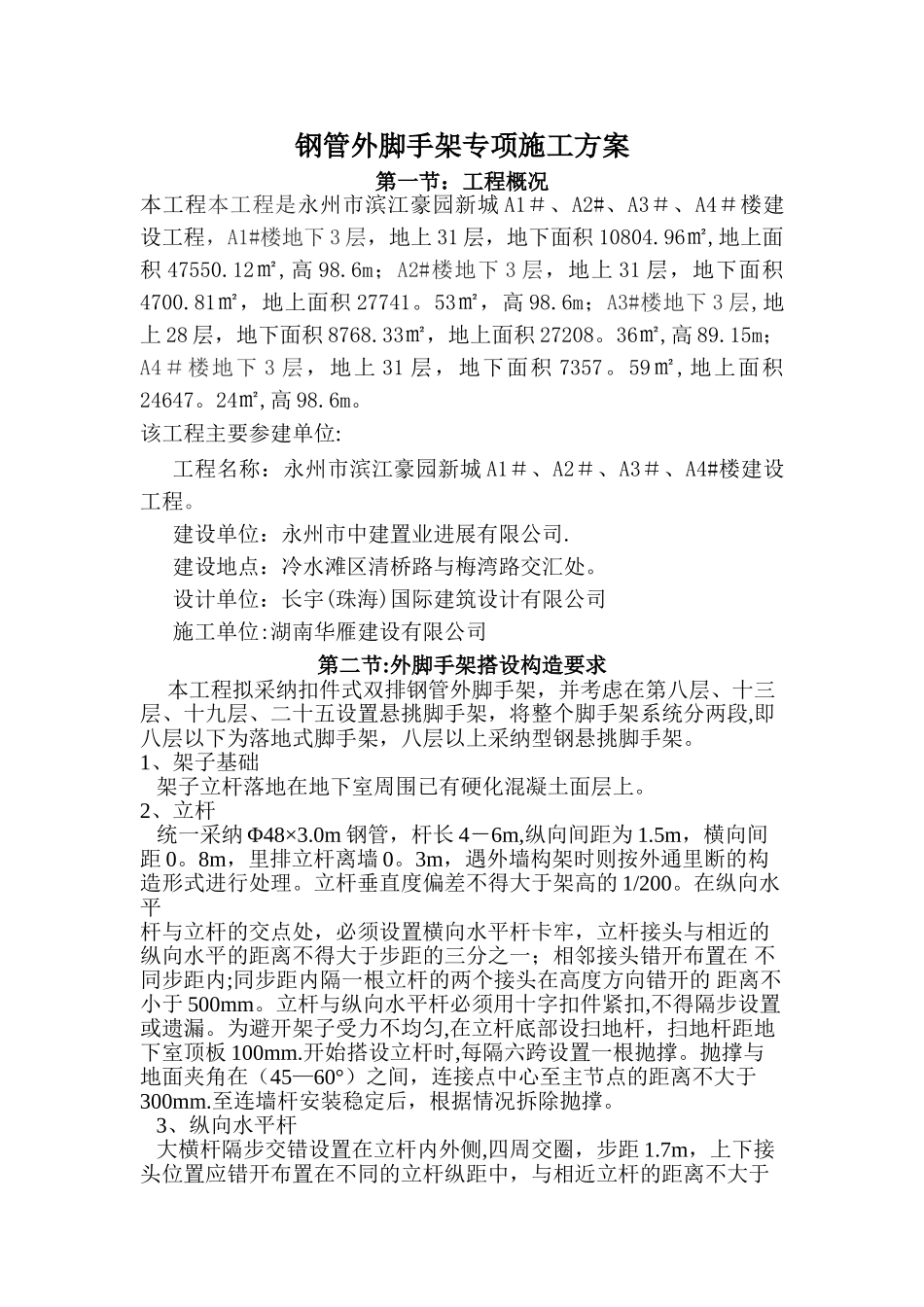

钢管外脚手架专项施工方案第一节:工程概况本工程本工程是永州市滨江豪园新城 A1#、A2#、A3#、A4#楼建设工程,A1#楼地下 3 层,地上 31 层,地下面积 10804
96㎡,地上面积 47550
12㎡,高 98
6m;A2#楼地下 3 层,地上 31 层,地下面积4700
81㎡,地上面积 27741
53㎡,高 98
6m;A3#楼地下 3 层,地上 28 层,地下面积 8768
33㎡,地上面积 27208
36㎡,高 89
15m;A4#楼地下 3 层,地上 31 层,地下面积 7357
59㎡,地上面积24647
24㎡,高 98
该工程主要参建单位:工程名称:永州市滨江豪园新城 A1#、A2#、A3#、A4#楼建设工程
建设单位:永州市中建置业进展有限公司
建设地点:冷水滩区清桥路与梅湾路交汇处
设计单位:长宇(珠海)国际建筑设计有限公司施工单位:湖南华雁建设有限公司第二节:外脚手架搭设构造要求 本工程拟采纳扣件式双排钢管外脚手架,并考虑在第八层、十三层、十九层、二十五设置悬挑脚手架,将整个脚手架系统分两段,即八层以下为落地式脚手架,八层以上采纳型钢悬挑脚手架
1、架子基础 架子立杆落地在地下室周围已有硬化混凝土面层上
2、立杆 统一采纳 Φ48×3
0m 钢管,杆长 4-6m,纵向间距为 1
5m,横向间距 0
8m,里排立杆离墙 0
3m,遇外墙构架时则按外通里断的构造形式进行处理
立杆垂直度偏差不得大于架高的 1/200
在纵向水平杆与立杆的交点处,必须设置横向水平杆卡牢,立杆接头与相近的 纵向水平的距离不得大于步距的三分之一;相邻接头错开布置在 不同步距内;同步距内隔一根立杆的两个接头在高度方向错开的 距离不小于 500mm
立杆与纵向水平杆必须用十字扣件紧扣,不得隔步设置或遗漏
为避开架子受力不均匀,在立杆底部设扫地杆,扫地杆距地下室
