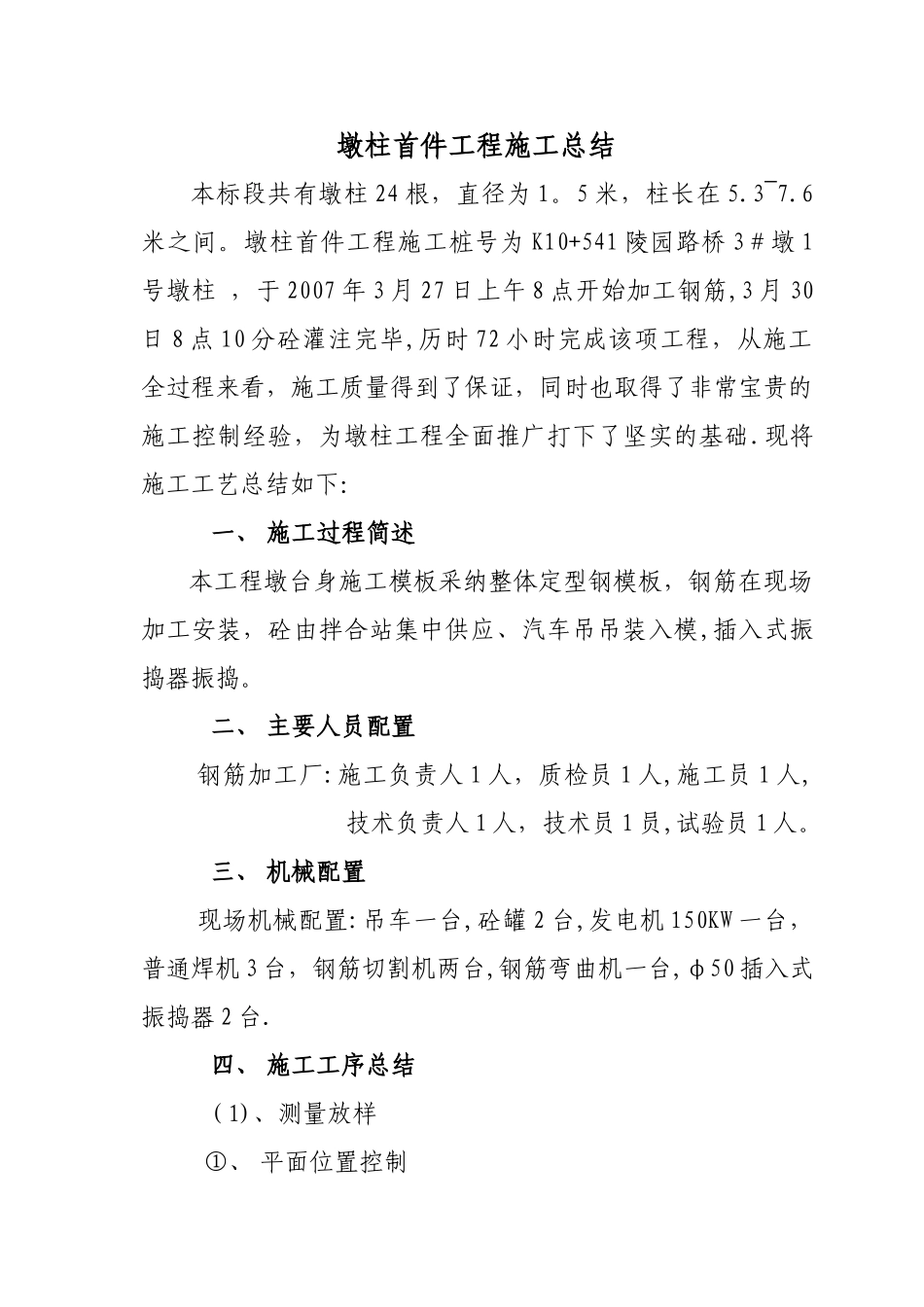

墩柱首件工程施工总结本标段共有墩柱 24 根,直径为 1
5 米,柱长在 5
墩柱首件工程施工桩号为 K10+541 陵园路桥 3#墩 1号墩柱 ,于 2007 年 3 月 27 日上午 8 点开始加工钢筋,3 月 30日 8 点 10 分砼灌注完毕,历时 72 小时完成该项工程,从施工全过程来看,施工质量得到了保证,同时也取得了非常宝贵的施工控制经验,为墩柱工程全面推广打下了坚实的基础
现将施工工艺总结如下:一、 施工过程简述本工程墩台身施工模板采纳整体定型钢模板,钢筋在现场加工安装,砼由拌合站集中供应、汽车吊吊装入模,插入式振捣器振捣
二、 主要人员配置钢筋加工厂:施工负责人 1 人,质检员 1 人,施工员 1 人,技术负责人 1 人,技术员 1 员,试验员 1 人
三、 机械配置现场机械配置:吊车一台,砼罐 2 台,发电机 150KW 一台,普通焊机 3 台,钢筋切割机两台,钢筋弯曲机一台,φ50 插入式振捣器 2 台

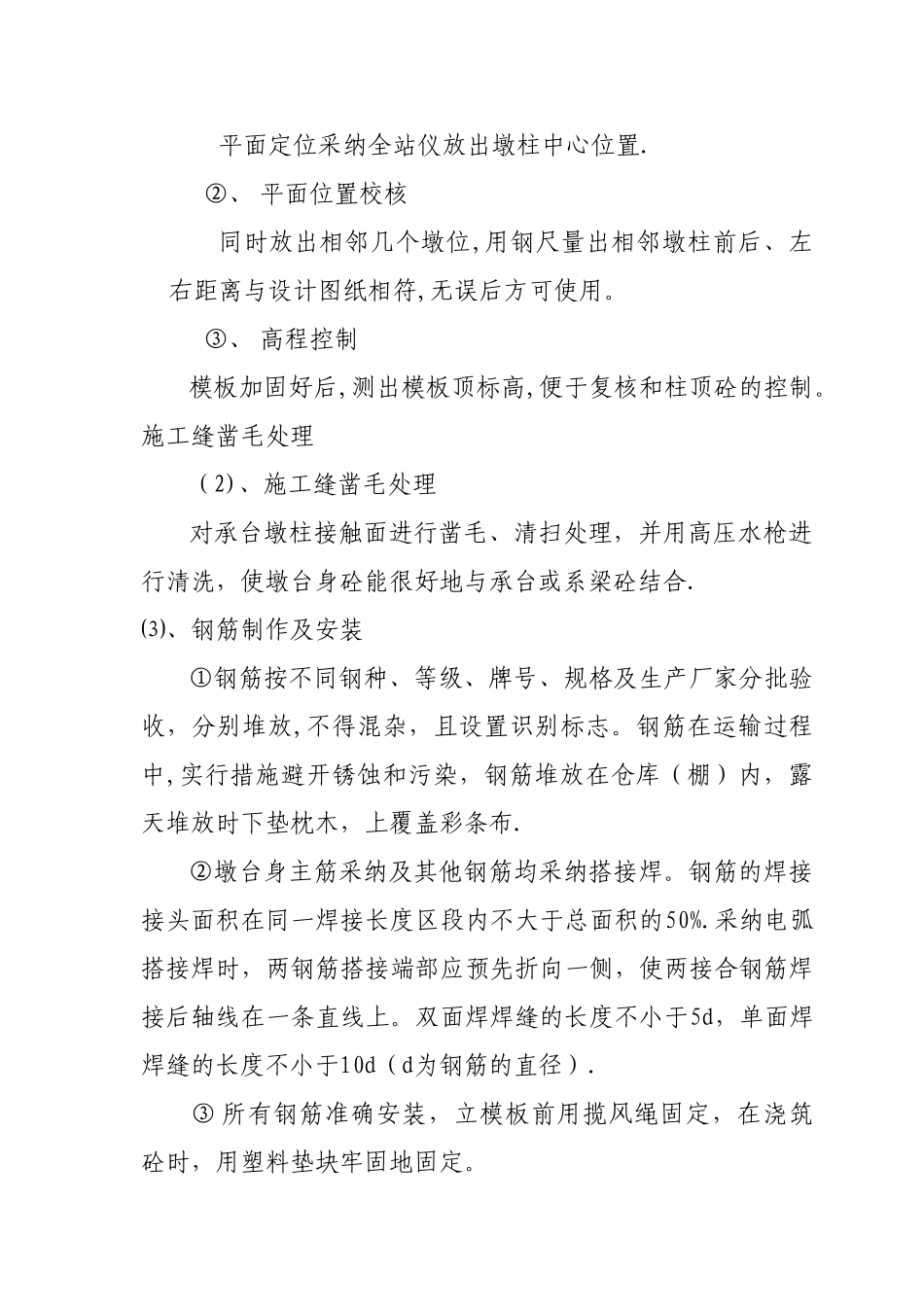

四、 施工工序总结 (1)、测量放样①、 平面位置控制平面定位采纳全站仪放出墩柱中心位置
②、 平面位置校核同时放出相邻几个墩位,用钢尺量出相邻墩柱前后、左右距离与设计图纸相符,无误后方可使用
③、 高程控制模板加固好后,测出模板顶标高,便于复核和柱顶砼的控制
施工缝凿毛处理(2)、施工缝凿毛处理对承台墩柱接触面进行凿毛、清扫处理,并用高压水枪进行清洗,使墩台身砼能很好地与承台或系梁砼结合
⑶、钢筋制作及安装①钢筋按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,且设置识别标志
钢筋在运输过程中,实行措施避开锈蚀和污染,钢筋堆放在仓库(棚)内,露天堆放时下垫枕木,上覆盖彩条布
②墩台身主筋采纳及其他钢筋均采纳搭接焊
钢筋的焊接接头面积在同一焊接长度区段内不大于总面积的50%
采纳电弧搭接焊时,两钢筋搭接端部应预先折
