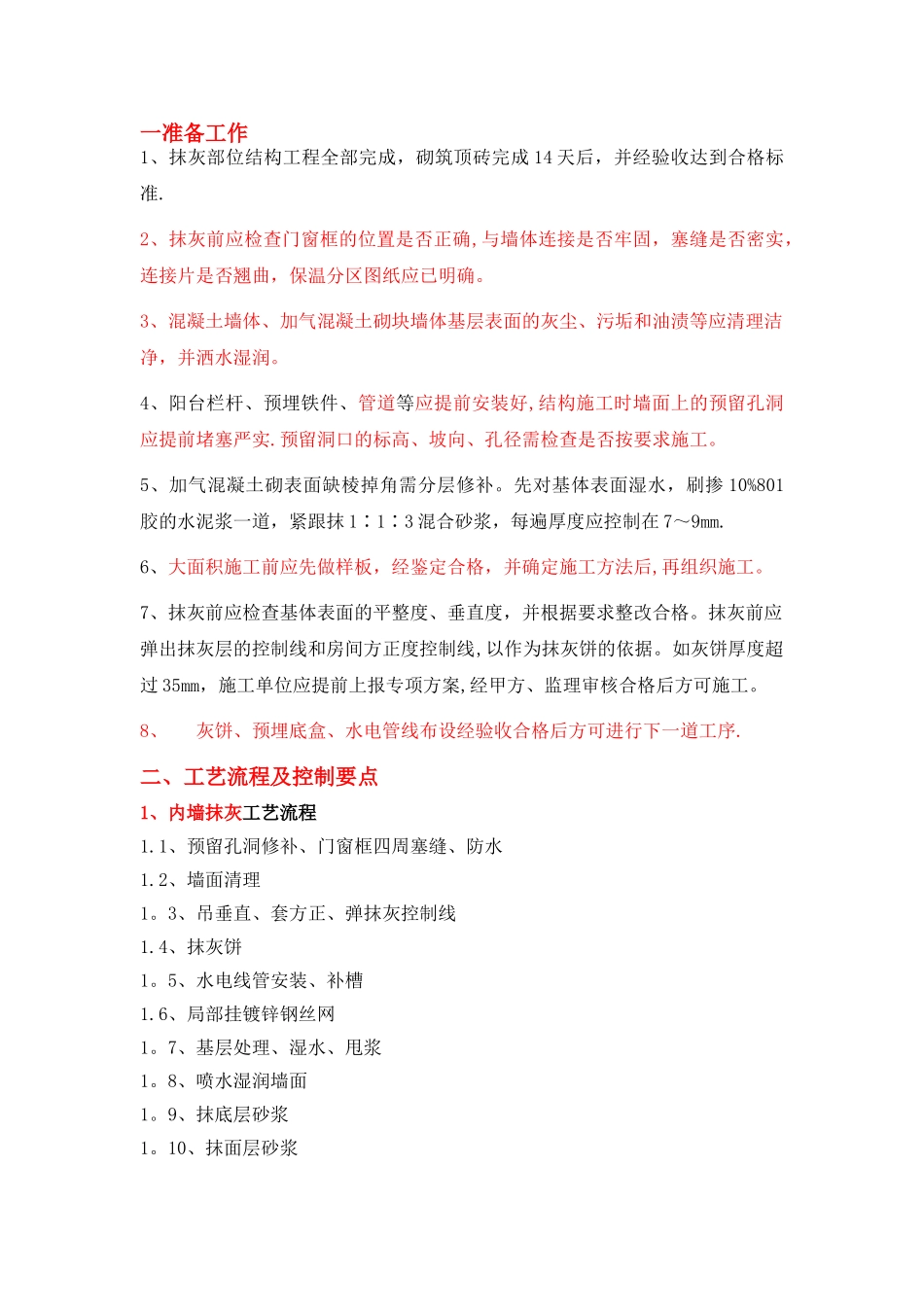

一准备工作1、抹灰部位结构工程全部完成,砌筑顶砖完成 14 天后,并经验收达到合格标准
2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固,塞缝是否密实,连接片是否翘曲,保温分区图纸应已明确
3、混凝土墙体、加气混凝土砌块墙体基层表面的灰尘、污垢和油渍等应清理洁净,并洒水湿润
4、阳台栏杆、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实
预留洞口的标高、坡向、孔径需检查是否按要求施工
5、加气混凝土砌表面缺棱掉角需分层修补
先对基体表面湿水,刷掺 10%801胶的水泥浆一道,紧跟抹 1∶1∶3 混合砂浆,每遍厚度应控制在 7~9mm
6、大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工
7、抹灰前应检查基体表面的平整度、垂直度,并根据要求整改合格
抹灰前应弹出抹灰层的控制线和房间方正度控制线,以作为抹灰饼的依据
如灰饼厚度超过 35mm,施工单位应提前上报专项方案,经甲方、监理审核合格后方可施工
8、灰饼、预埋底盒、水电管线布设经验收合格后方可进行下一道工序

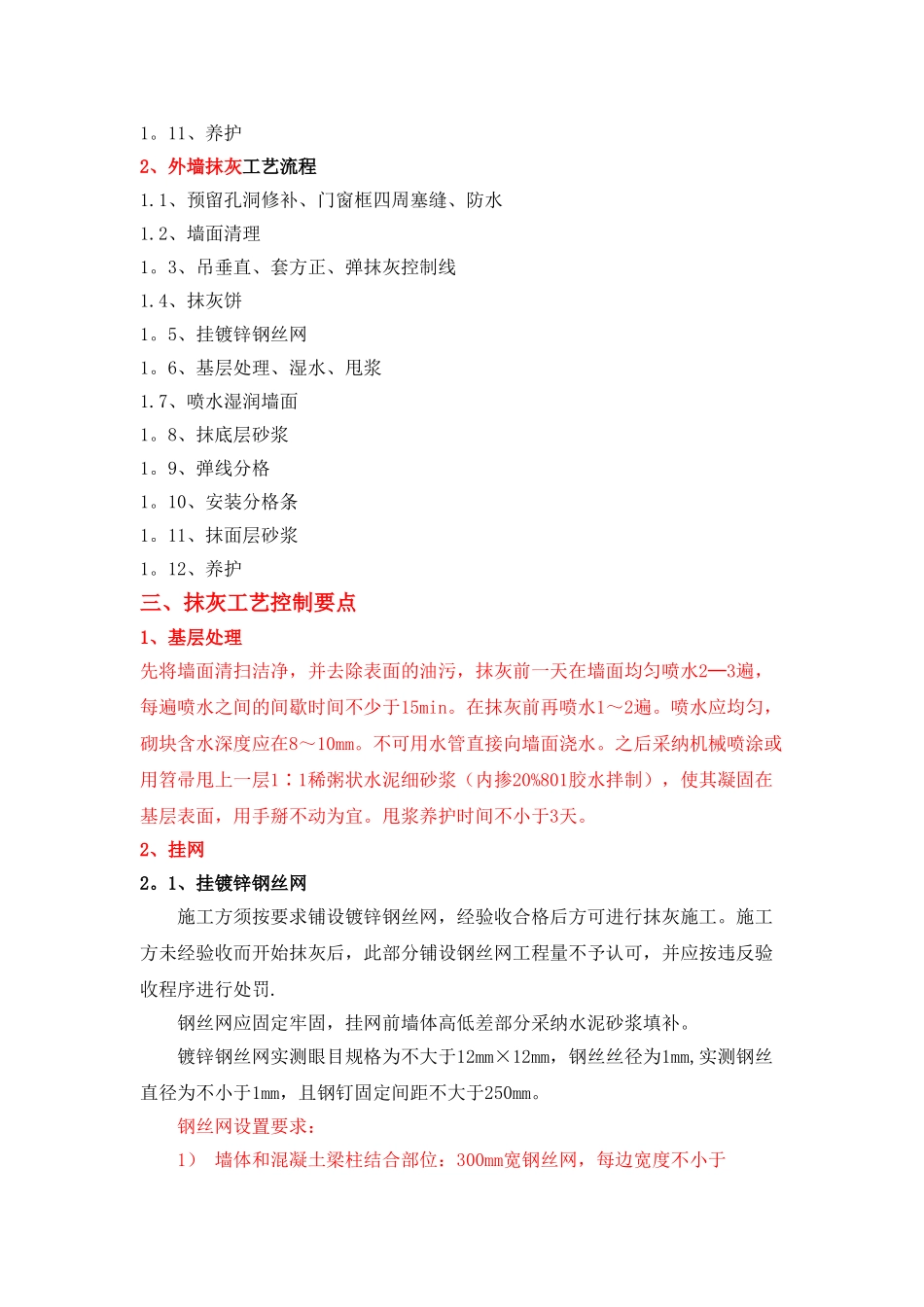

二、工艺流程及控制要点1、内墙抹灰工艺流程1
1、预留孔洞修补、门窗框四周塞缝、防水1
2、墙面清理1
3、吊垂直、套方正、弹抹灰控制线1
4、抹灰饼1
5、水电线管安装、补槽1
6、局部挂镀锌钢丝网1
7、基层处理、湿水、甩浆1
8、喷水湿润墙面1
9、抹底层砂浆1
10、抹面层砂浆1
11、养护2、外墙抹灰工艺流程1
1、预留孔洞修补、门窗框四周塞缝、防水1
2、墙面清理1
3、吊垂直、套方正、弹抹灰控制线1
4、抹灰饼1
5、挂镀锌钢丝网1
6、基层处理、湿水、甩浆1
7、喷水湿润墙面1
8、抹底层砂浆1
9、弹线分格1
10、安装分格条1
11、抹面层砂浆1

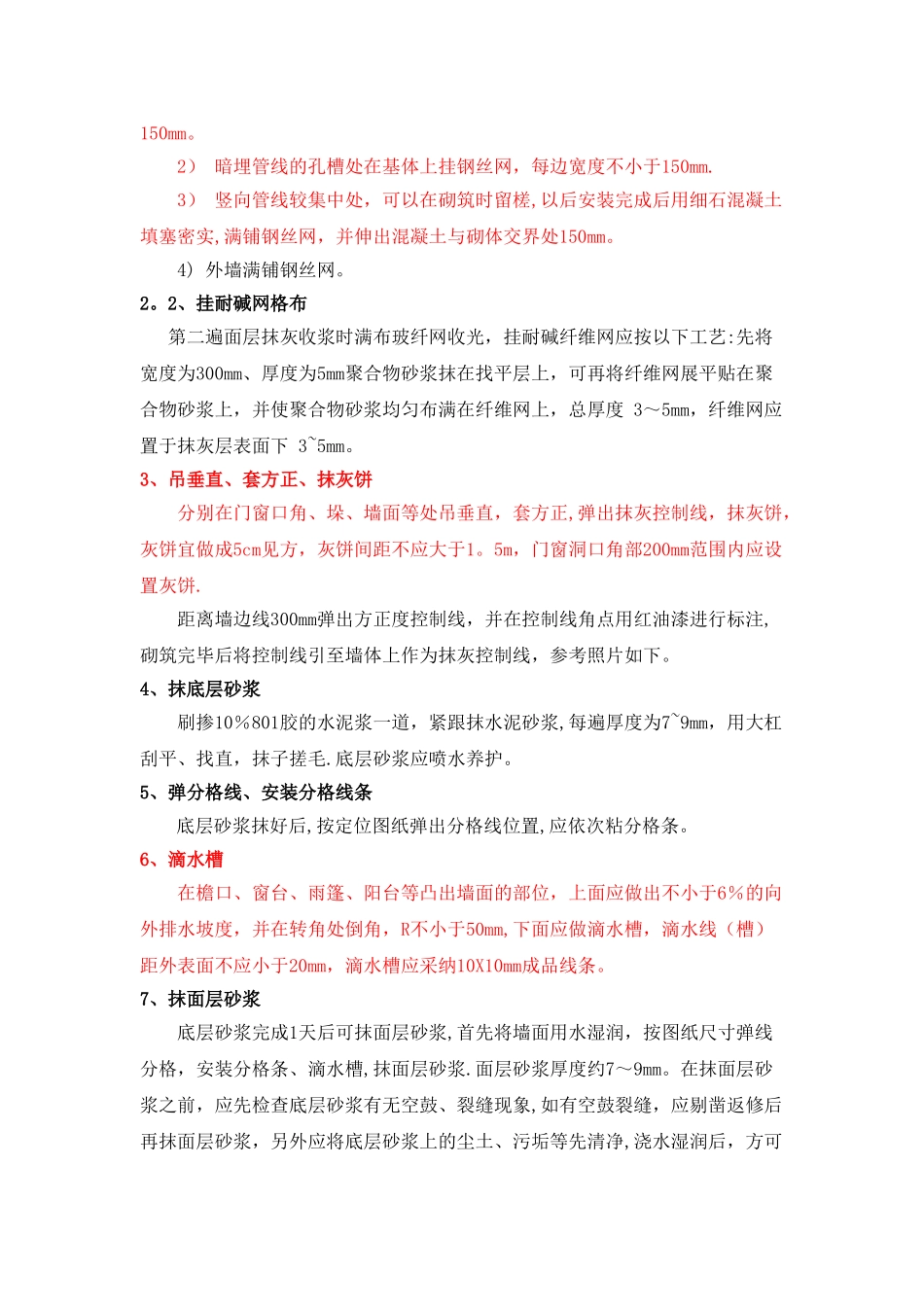

12、养护三、抹灰工艺控制要点1、基层处理先将墙面清扫洁净,并去除表面的油污,抹灰前一天在墙面均匀喷水2─3
