商业、办公及配套设施(铁狮门东大街 8 号地块)工程电梯井基坑施工抽水专项施工方案编制:审核:日期:中国华西企业股份有限公司铁狮门东大街 8 号地块工程项目部目录一、 编制依据 3二、 现场情况 2 三、 施工准备 2 1 、 材料、设备准备 2 2 、 人员配备情况 3 3 、 施工现场准备 3 四、 水泵安装 3 1 、 潜水泵抽水集水坑开挖 3 2 、 集水坑砌筑 4 3 、 集水井四周回填 4 4 、 潜水泵安装 4 5 、 钢板安装 4 五、 盲沟施工 4 六、 集水坑上部施工 4 七、 电源及排水布置 5 1 、 电源布置 5 2 、 排水布置 5 八、 压浆回灌 5 九、 安全文明施工 5 十、 平面图 5 十一、 现场图片 5 基础集水坑、电梯井坑施工抽水专项施工方案一、编制依据1、施工现场平面布置图2、施工现场临时用电安全技术法律规范(JGJ46—2024)3、施工现场情况4、基础(地下室)平面图,基础详图

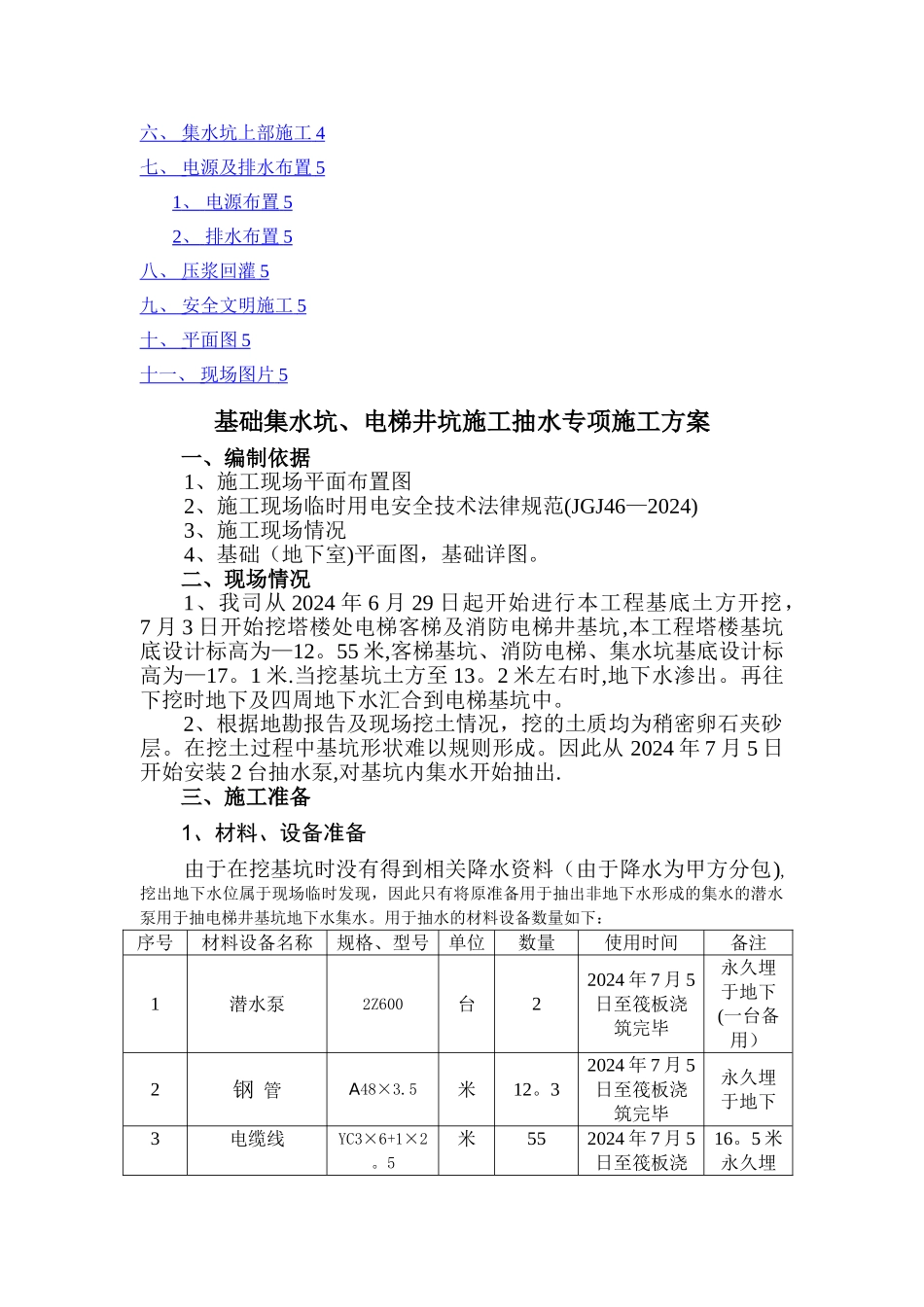

二、现场情况1、我司从 2024 年 6 月 29 日起开始进行本工程基底土方开挖,7 月 3 日开始挖塔楼处电梯客梯及消防电梯井基坑,本工程塔楼基坑底设计标高为—12
55 米,客梯基坑、消防电梯、集水坑基底设计标高为—17
当挖基坑土方至 13
2 米左右时,地下水渗出
再往下挖时地下及四周地下水汇合到电梯基坑中
2、根据地勘报告及现场挖土情况,挖的土质均为稍密卵石夹砂层
在挖土过程中基坑形状难以规则形成
因此从 2024 年 7 月 5 日开始安装 2 台抽水泵,对基坑内集水开始抽出
三、施工准备1、材料、设备准备由于在挖基坑时没有得到相关降水资料(由于降水为甲方分包),挖出地下水位属于现场临时发现,因此只有将原准备用于抽出非地下水形成的集水的潜水泵用于抽电梯井基坑地下水集水

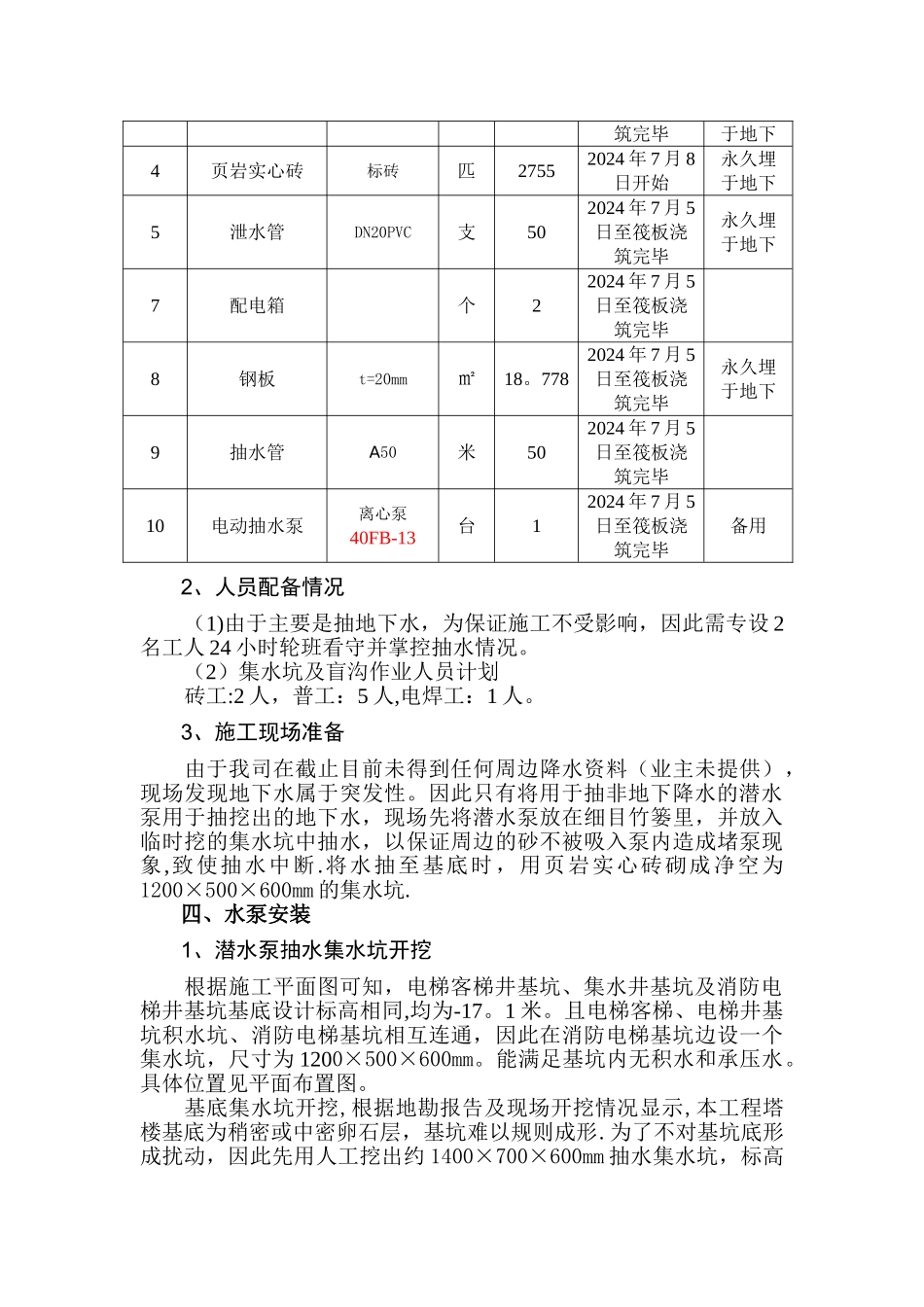

用于抽水的材料设备数量如下:序号材料设备名称规格、型号单位数量
