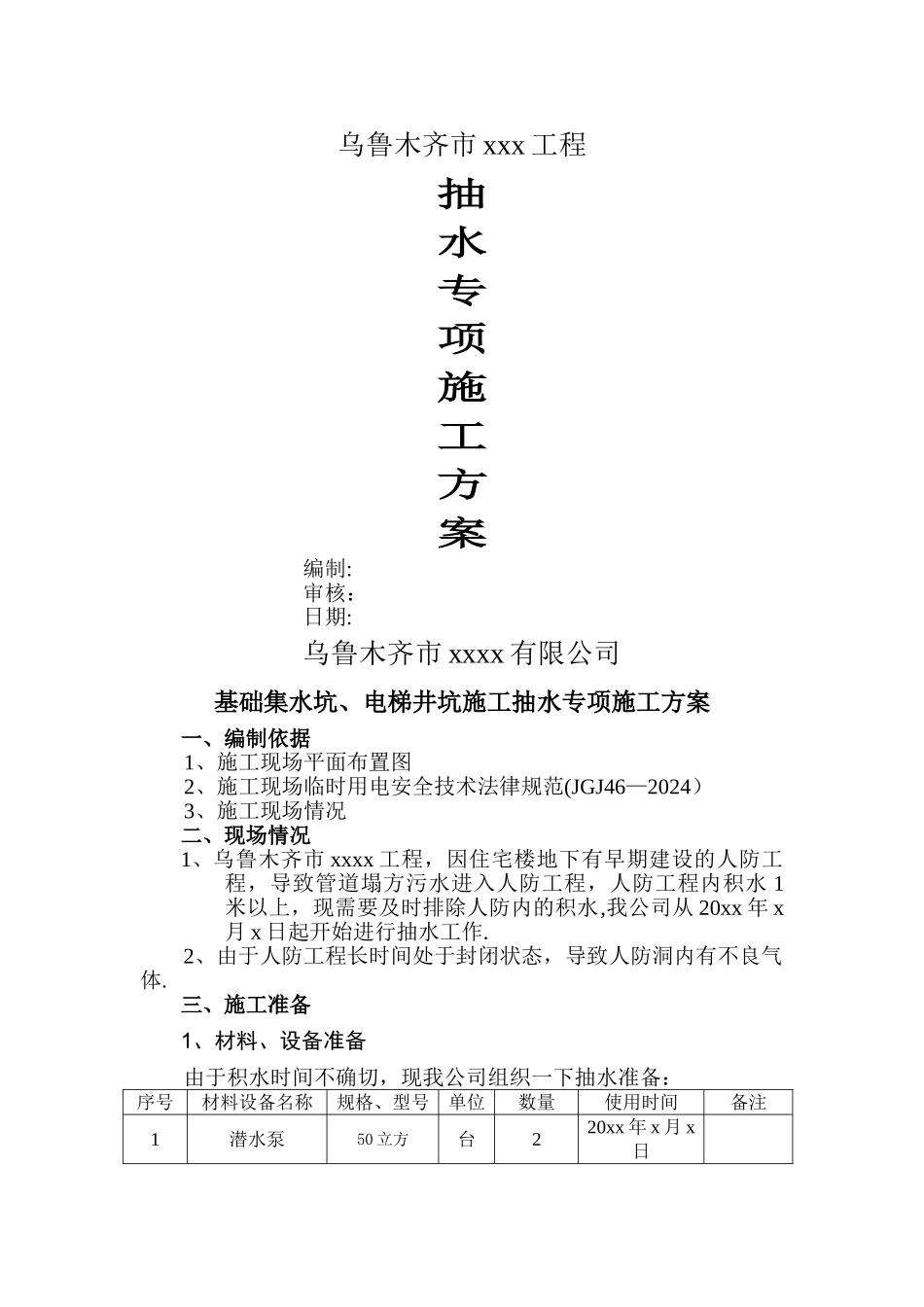

乌鲁木齐市 xxx 工程抽水专项施工方案编制:审核:日期:乌鲁木齐市 xxxx 有限公司基础集水坑、电梯井坑施工抽水专项施工方案一、编制依据1、施工现场平面布置图2、施工现场临时用电安全技术法律规范(JGJ46—2024)3、施工现场情况二、现场情况1、乌鲁木齐市 xxxx 工程,因住宅楼地下有早期建设的人防工程,导致管道塌方污水进入人防工程,人防工程内积水 1米以上,现需要及时排除人防内的积水,我公司从 20xx 年 x月 x 日起开始进行抽水工作
2、由于人防工程长时间处于封闭状态,导致人防洞内有不良气体

三、施工准备1、材料、设备准备由于积水时间不确切,现我公司组织一下抽水准备:序号材料设备名称规格、型号单位数量使用时间备注1潜水泵50 立方台220xx 年 x 月 x日2电缆线YC3×6+1×2
5米20020xx 年 x 月 x日3排水管DN100支30020xx 年 x 月 x日4配电箱个220xx 年 x 月 x日5发电机35KW台220xx 年 x 月 x日6防毒面具个620xx 年 x 月 x日7气体探测仪个120xx 年 x 月 x日2、人员配备情况(1)由于主要是抽地下水,为保证施工不受影响,因此需专设 2名工人 24 小时轮班看守并掌控抽水情况
(2)集水坑作业人员计划砖工:2 人,普工:5 人,电工:1 人
3、集水坑砌筑根据地勘资料及现场挖土情况得知,基坑周围均为细砂层,要满足地下室水能流入集水坑中,因此集水坑采纳标准实心砖用 M7
5水泥砂浆砌筑
集水坑墙厚度为 240mm
在砌筑过程中放入DN20PVC 泄水管,管长 500mm
长边砖墙内各埋 4 根
短边砖墙内各埋入 1 根,在盲沟接下集水坑入口处留出排水口,用砾石砌筑
4、集水井四周回填为了减少砂流入集水坑中,造成潜水泵堵泵

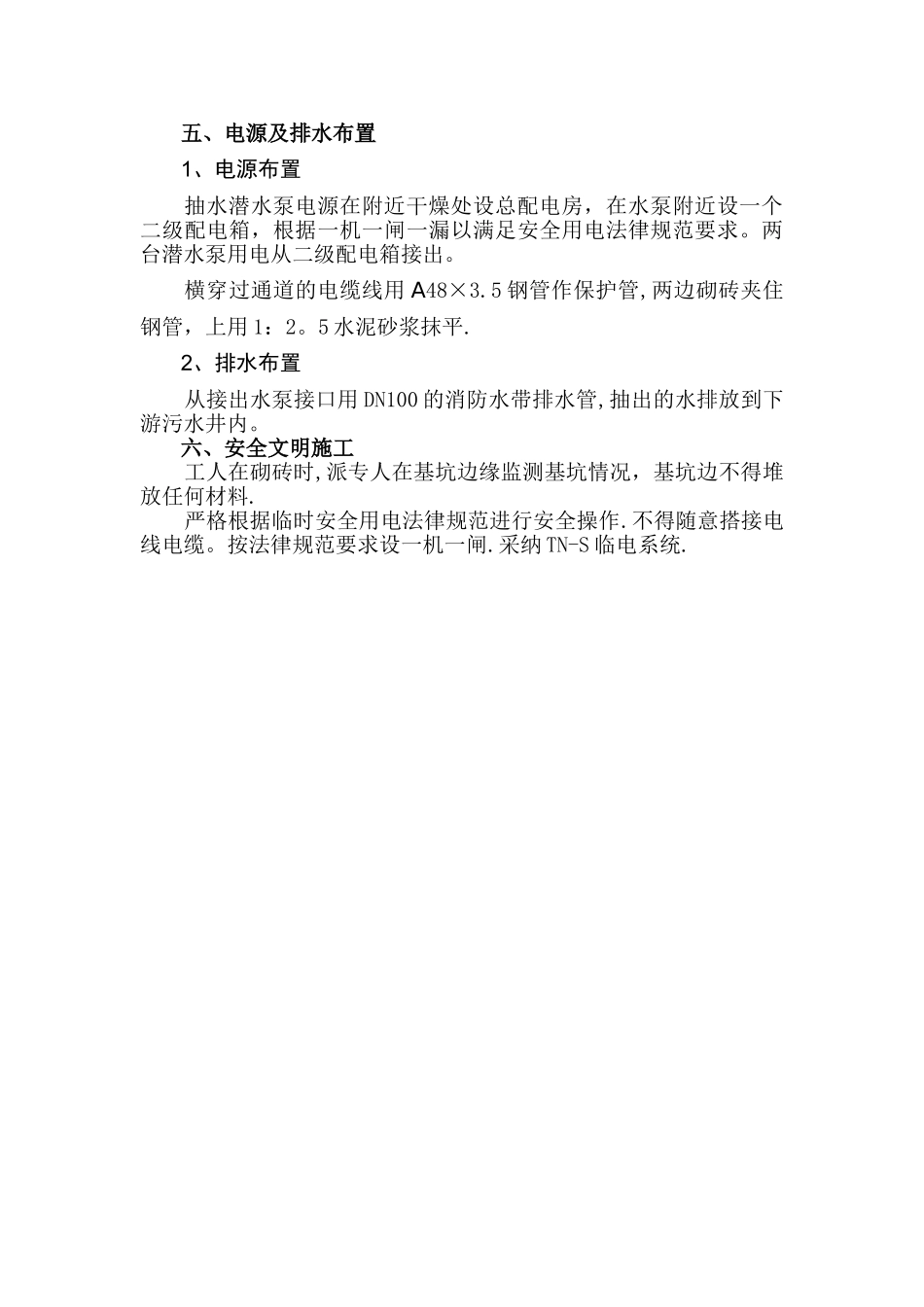

在砖侧墙四周填200 厚砾石滤水层,人工回填至平砖墙顶面
