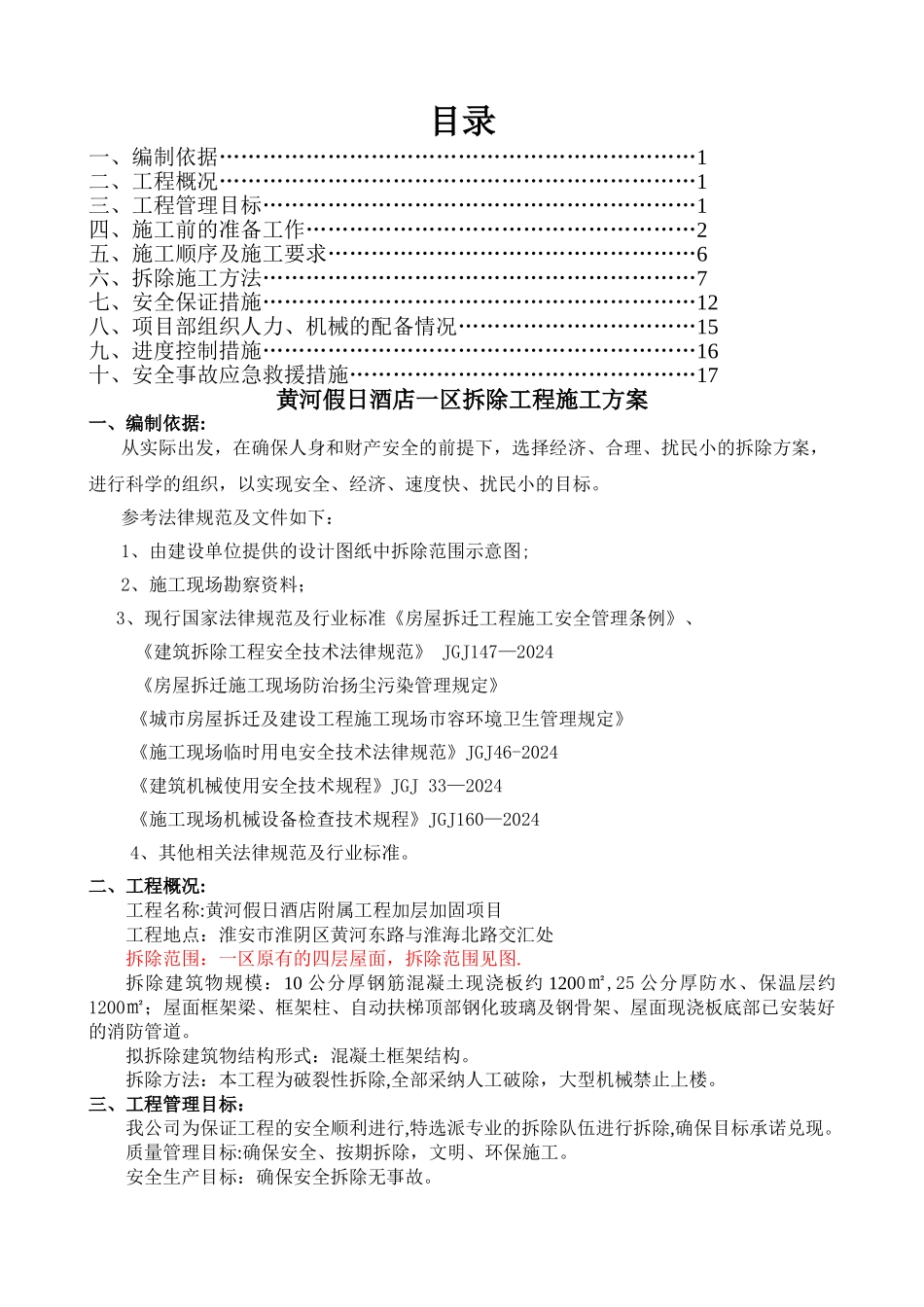

目录一、编制依据…………………………………………………………1二、工程概况…………………………………………………………1三、工程管理目标……………………………………………………1四、施工前的准备工作………………………………………………2五、施工顺序及施工要求……………………………………………6六、拆除施工方法……………………………………………………7七、安全保证措施……………………………………………………12八、项目部组织人力、机械的配备情况……………………………15九、进度控制措施……………………………………………………16十、安全事故应急救援措施…………………………………………17黄河假日酒店一区拆除工程施工方案一、编制依据:从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标
参考法律规范及文件如下:1、由建设单位提供的设计图纸中拆除范围示意图;2、施工现场勘察资料;3、现行国家法律规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术法律规范》 JGJ147—2024《房屋拆迁施工现场防治扬尘污染管理规定》《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》《施工现场临时用电安全技术法律规范》JGJ46-2024《建筑机械使用安全技术规程》JGJ 33—2024《施工现场机械设备检查技术规程》JGJ160—20244、其他相关法律规范及行业标准
二、工程概况:工程名称:黄河假日酒店附属工程加层加固项目工程地点:淮安市淮阴区黄河东路与淮海北路交汇处拆除范围:一区原有的四层屋面,拆除范围见图
拆除建筑物规模:10 公分厚钢筋混凝土现浇板约 1200㎡,25 公分厚防水、保温层约1200㎡;屋面框架梁、框架柱、自动扶梯顶部钢化玻璃及钢骨架、屋面现浇板底部已安装好的消防管道
