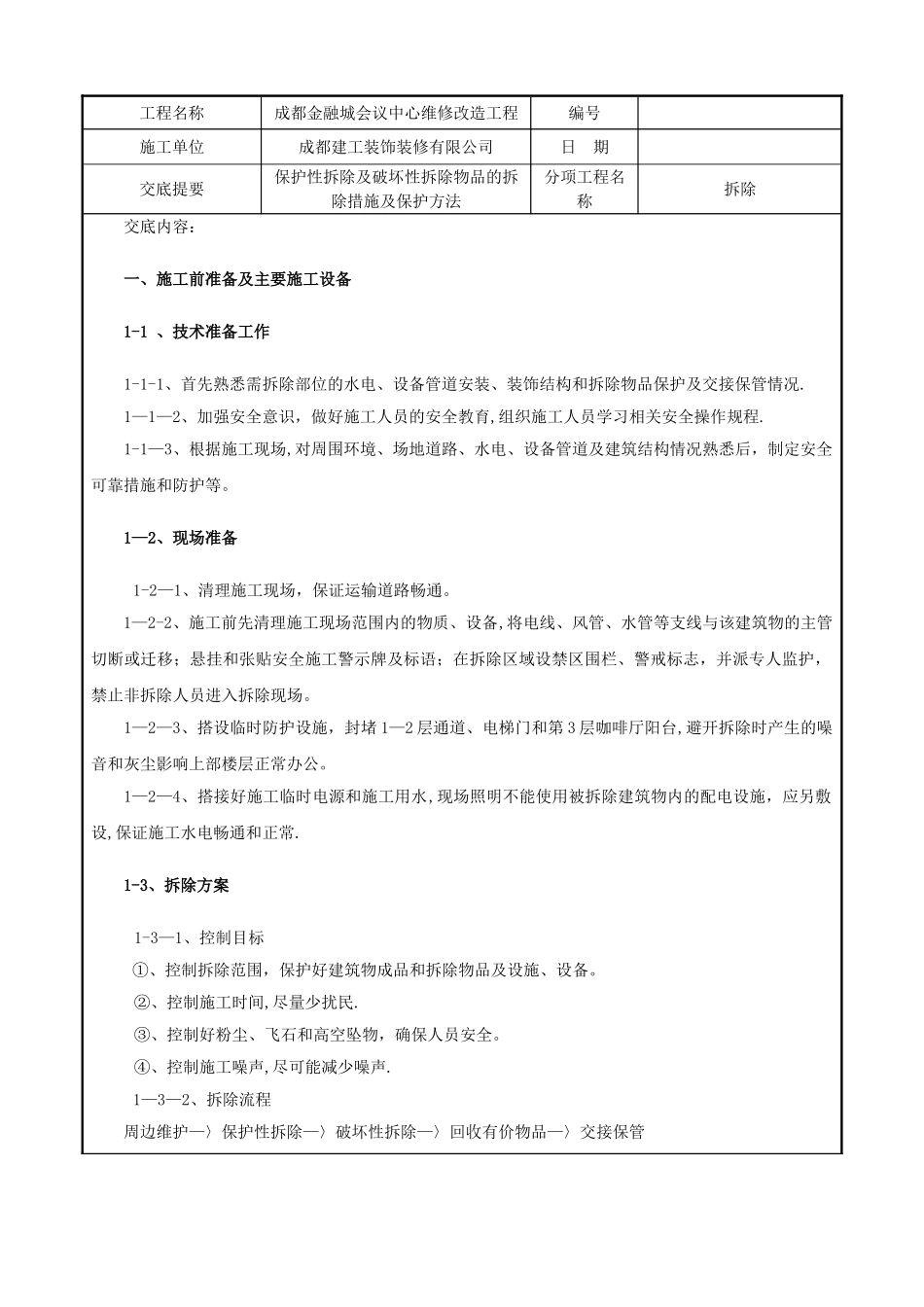

工程名称成都金融城会议中心维修改造工程编号施工单位成都建工装饰装修有限公司日 期交底提要保护性拆除及破坏性拆除物品的拆除措施及保护方法分项工程名称拆除交底内容:一、施工前准备及主要施工设备1-1 、技术准备工作1-1-1、首先熟悉需拆除部位的水电、设备管道安装、装饰结构和拆除物品保护及交接保管情况
1—1—2、加强安全意识,做好施工人员的安全教育,组织施工人员学习相关安全操作规程
1-1—3、根据施工现场,对周围环境、场地道路、水电、设备管道及建筑结构情况熟悉后,制定安全可靠措施和防护等
1—2、现场准备1-2—1、清理施工现场,保证运输道路畅通
1—2-2、施工前先清理施工现场范围内的物质、设备,将电线、风管、水管等支线与该建筑物的主管切断或迁移;悬挂和张贴安全施工警示牌及标语;在拆除区域设禁区围栏、警戒标志,并派专人监护,禁止非拆除人员进入拆除现场
1—2—3、搭设临时防护设施,封堵 1—2 层通道、电梯门和第 3 层咖啡厅阳台,避开拆除时产生的噪音和灰尘影响上部楼层正常办公
1—2—4、搭接好施工临时电源和施工用水,现场照明不能使用被拆除建筑物内的配电设施,应另敷设,保证施工水电畅通和正常
1-3、拆除方案1-3—1、控制目标①、控制拆除范围,保护好建筑物成品和拆除物品及设施、设备
②、控制施工时间,尽量少扰民
③、控制好粉尘、飞石和高空坠物,确保人员安全
④、控制施工噪声,尽可能减少噪声

1—3—2、拆除流程周边维护—〉保护性拆除—〉破坏性拆除—〉回收有价物品—〉交接保管工程名称成都金融城会议中心维修改造工程编号施工单位成都建工装饰装修有限公司日 期交底提要保护性拆除及破坏性拆除物品的拆除措施及保护方法分项工程名称拆除1—4、施工组织1-4-1、积极主动做好接洽和协商工作,注重搞好同相关单位的配合

1—4-2、按拆除方案的程序进行安排,首先清除原有管线,主要实行人工
