拟投入本工程的主要施工设备表

拟投入本工程的主要施工设备表_第1页
1/2
拟投入本工程的主要施工设备表_第2页
2/2

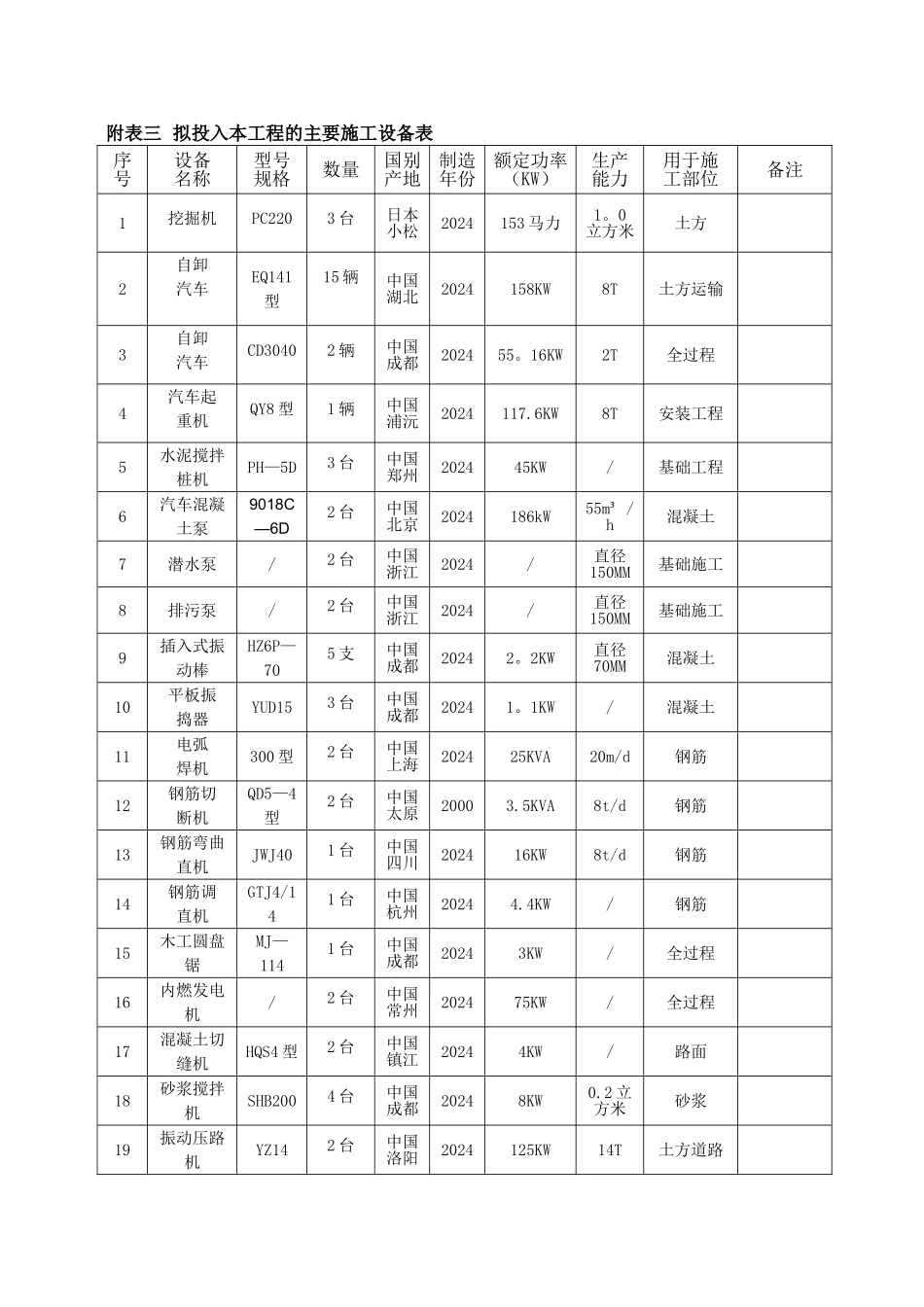

附表三 拟投入本工程的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机PC2203 台日本小松2024153 马力1。0立方米土方2自卸汽车EQ141型15 辆中国湖北2024158KW8T土方运输3自卸汽车CD30402 辆中国成都202455。16KW2T全过程4汽车起重机QY8 型1 辆中国浦沅2024117.6KW8T安装工程5水泥搅拌桩机PH—5D3 台中国郑州202445KW/基础工程6汽车混凝土泵9018C—6D2 台中国北京2024186kW55m³ /h混凝土7潜水泵/2 台中国浙江2024/直径150MM基础施工8排污泵/2 台中国浙江2024/直径150MM基础施工9插入式振动棒HZ6P—705 支中国成都20242。2KW直径70MM混凝土10平板振捣器YUD153 台中国成都20241。1KW/混凝土11电弧焊机300 型2 台中国上海202425KVA20m/d钢筋12钢筋切断机QD5—4型2 台中国太原20003.5KVA8t/d钢筋13钢筋弯曲直机JWJ401 台中国四川202416KW8t/d钢筋14钢筋调直机GTJ4/141 台中国杭州20244.4KW/钢筋15木工圆盘锯MJ—1141 台中国成都20243KW/全过程16内燃发电机/2 台中国常州202475KW/全过程17混凝土切缝机HQS4 型2 台中国镇江20244KW/路面18砂浆搅拌机SHB2004 台中国成都20248KW0.2 立方米砂浆19振动压路机YZ142 台中国洛阳2024125KW14T土方道路附表四 劳动力计划表单位:人工种按工程施工阶段投入劳动力情况施工准备阶段排水工程施工阶段路基及路面施工阶段人行道施工阶段安装工程施工阶段绿化工程施工阶段清理退场 阶段技术人员8888888交通疏通人员2222222测量工4444444电工2222222机械工0083332砼工0121212000钢筋工0101010000沥青工002020000普工20202020202020安装工00001000焊工5550500机操工0550520绿化工00000200

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

拟投入本工程的主要施工设备表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
