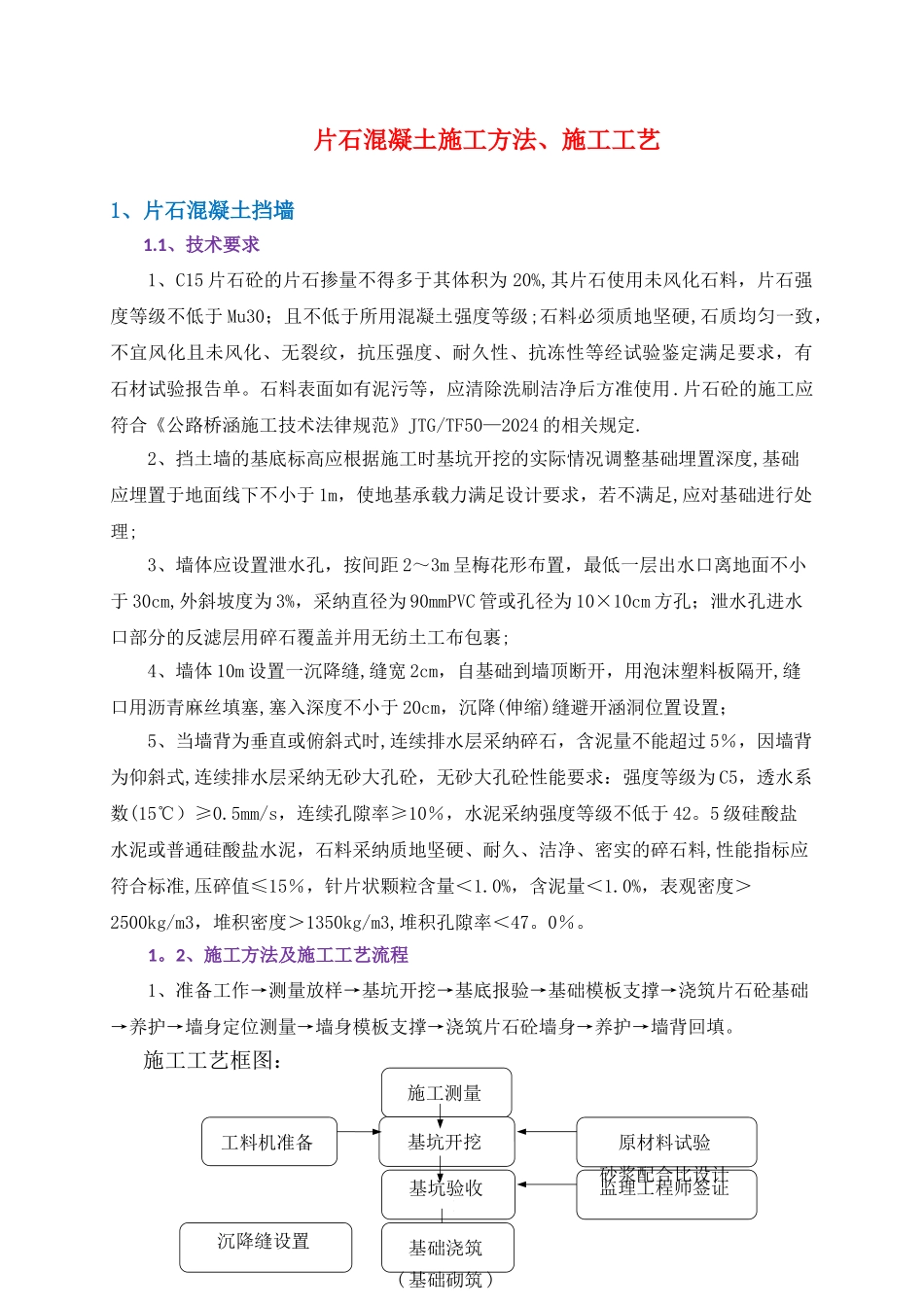

片石混凝土施工方法、施工工艺1、片石混凝土挡墙1
1、技术要求1、C15 片石砼的片石掺量不得多于其体积为 20%,其片石使用未风化石料,片石强度等级不低于 Mu30;且不低于所用混凝土强度等级;石料必须质地坚硬,石质均匀一致,不宜风化且未风化、无裂纹,抗压强度、耐久性、抗冻性等经试验鉴定满足要求,有石材试验报告单
石料表面如有泥污等,应清除洗刷洁净后方准使用
片石砼的施工应符合《公路桥涵施工技术法律规范》JTG/TF50—2024 的相关规定
2、挡土墙的基底标高应根据施工时基坑开挖的实际情况调整基础埋置深度,基础应埋置于地面线下不小于 1m,使地基承载力满足设计要求,若不满足,应对基础进行处理;3、墙体应设置泄水孔,按间距 2~3m 呈梅花形布置,最低一层出水口离地面不小于 30cm,外斜坡度为 3%,采纳直径为 90mmPVC 管或孔径为 10×10cm 方孔;泄水孔进水口部分的反滤层用碎石覆盖并用无纺土工布包裹;4、墙体 10m 设置一沉降缝,缝宽 2cm,自基础到墙顶断开,用泡沫塑料板隔开,缝口用沥青麻丝填塞,塞入深度不小于 20cm,沉降(伸缩)缝避开涵洞位置设置;5、当墙背为垂直或俯斜式时,连续排水层采纳碎石,含泥量不能超过 5%,因墙背为仰斜式,连续排水层采纳无砂大孔砼,无砂大孔砼性能要求:强度等级为 C5,透水系数(15℃)≥0
5mm/s,连续孔隙率≥10%,水泥采纳强度等级不低于 42
5 级硅酸盐水泥或普通硅酸盐水泥,石料采纳质地坚硬、耐久、洁净、密实的碎石料,性能指标应符合标准,压碎值≤15%,针片状颗粒含量<1
0%,含泥量<1
0%,表观密度>2500kg/m3,堆积密度>1350kg/m3,堆积孔隙率<47

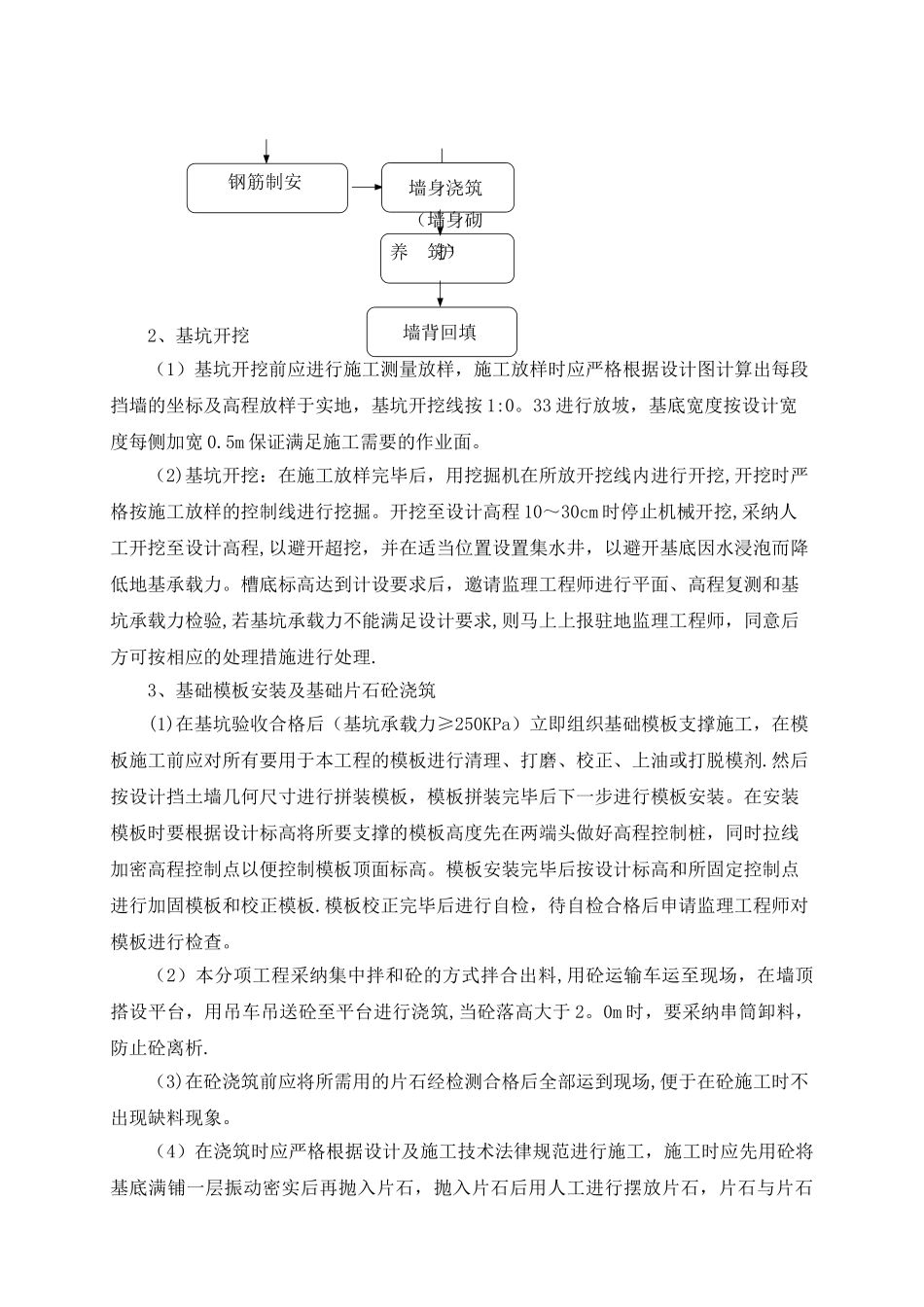

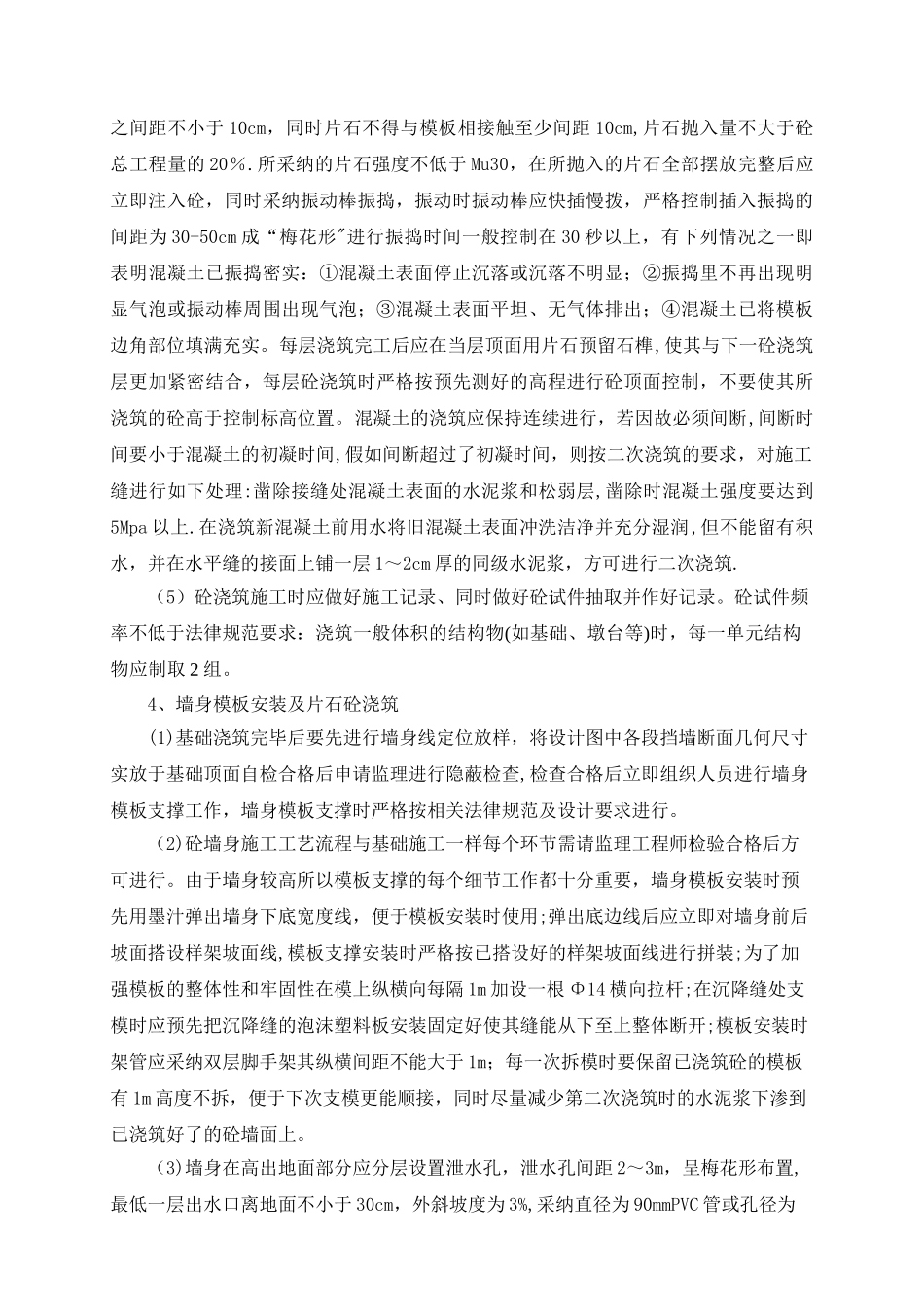

2、施工方法及施工工艺流程1、准备工作→测量放样→基坑开挖→基底报验→基础模板支撑→浇筑片石砼基础→养护→墙身定位测量→墙身
