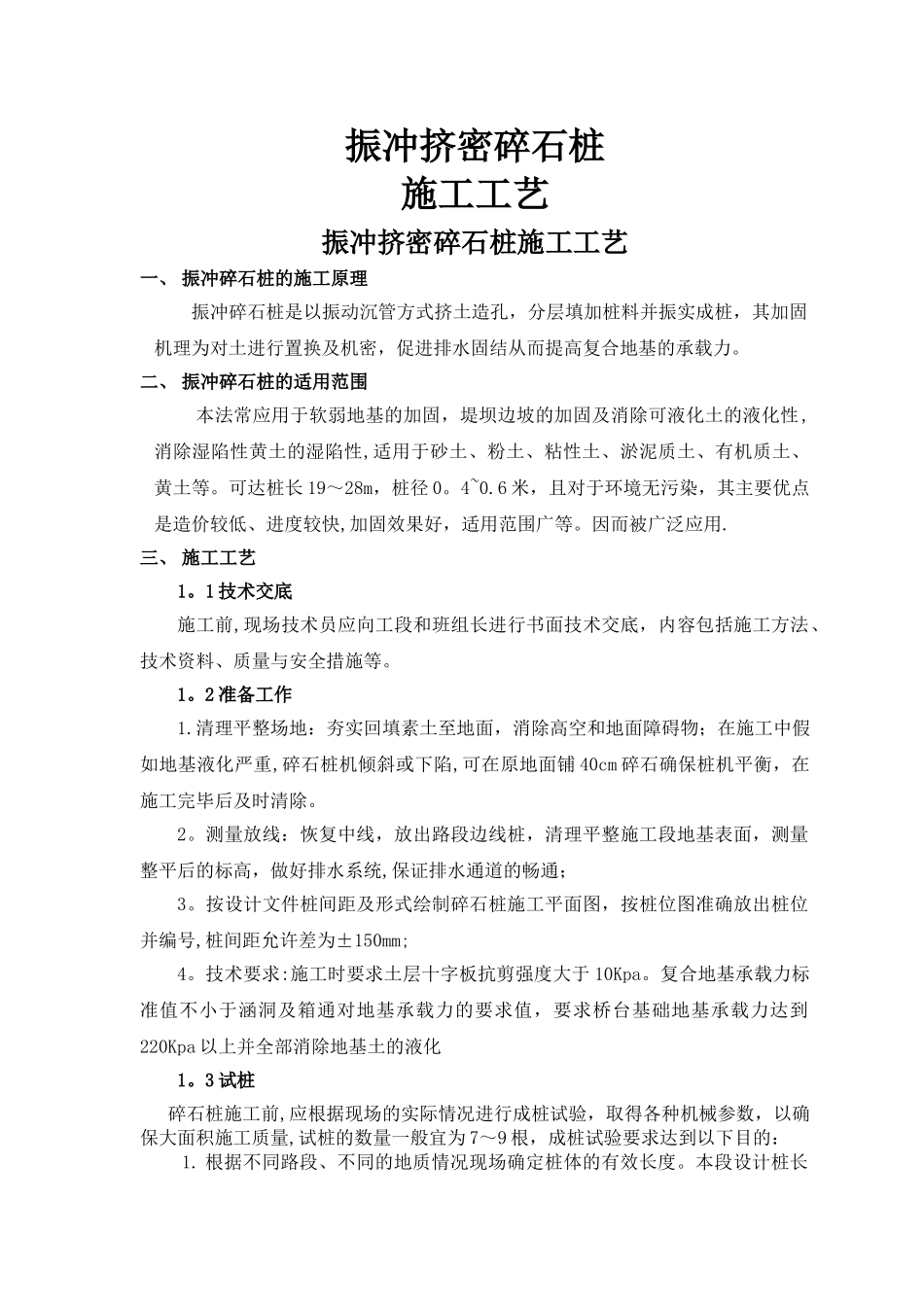

振冲挤密碎石桩施工工艺振冲挤密碎石桩施工工艺一、 振冲碎石桩的施工原理振冲碎石桩是以振动沉管方式挤土造孔,分层填加桩料并振实成桩,其加固机理为对土进行置换及机密,促进排水固结从而提高复合地基的承载力
二、 振冲碎石桩的适用范围本法常应用于软弱地基的加固,堤坝边坡的加固及消除可液化土的液化性,消除湿陷性黄土的湿陷性,适用于砂土、粉土、粘性土、淤泥质土、有机质土、黄土等
可达桩长 19~28m,桩径 0
6 米,且对于环境无污染,其主要优点是造价较低、进度较快,加固效果好,适用范围广等
因而被广泛应用
三、 施工工艺1
1 技术交底施工前,现场技术员应向工段和班组长进行书面技术交底,内容包括施工方法、技术资料、质量与安全措施等

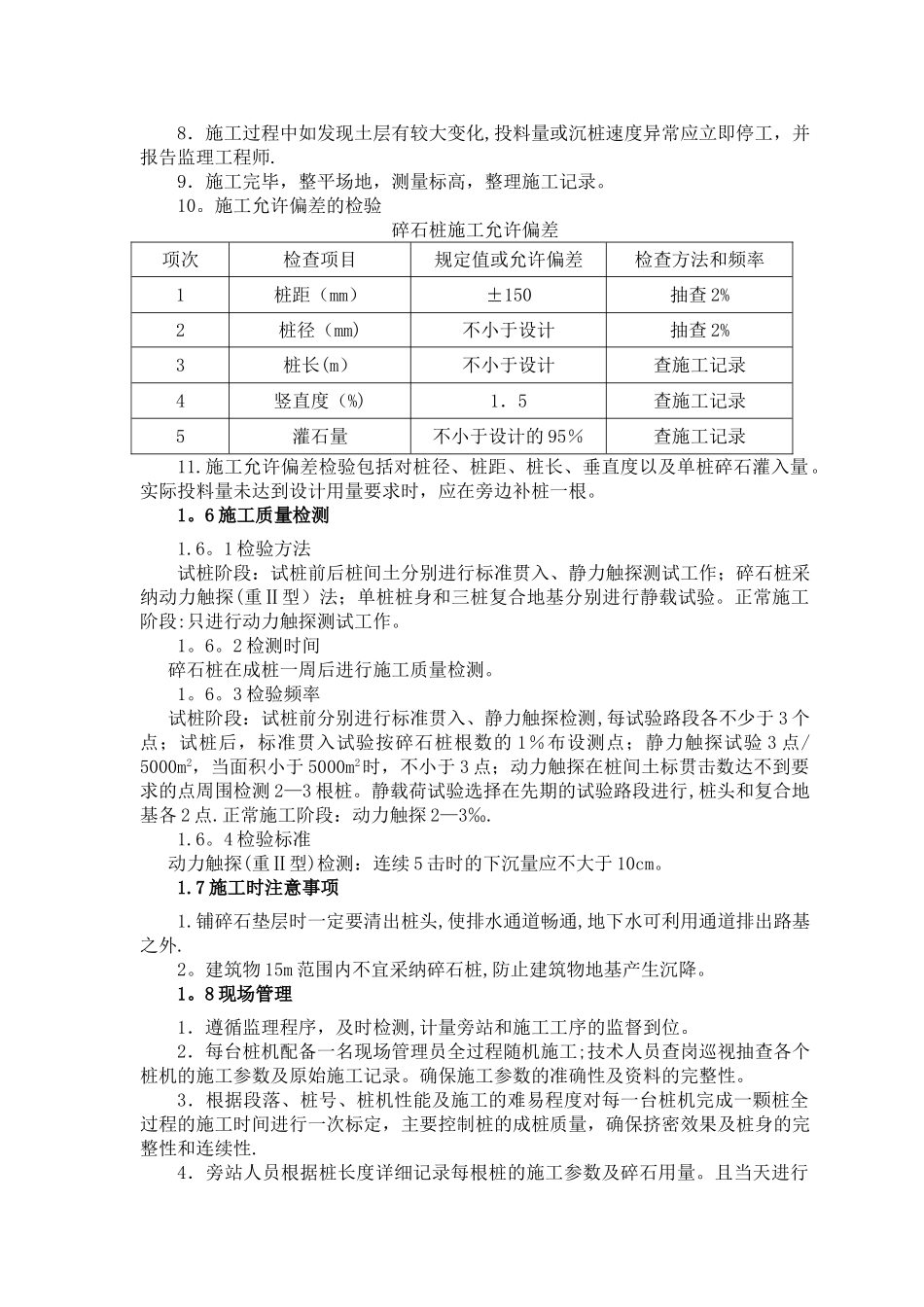

2 准备工作1
清理平整场地:夯实回填素土至地面,消除高空和地面障碍物;在施工中假如地基液化严重,碎石桩机倾斜或下陷,可在原地面铺 40cm 碎石确保桩机平衡,在施工完毕后及时清除

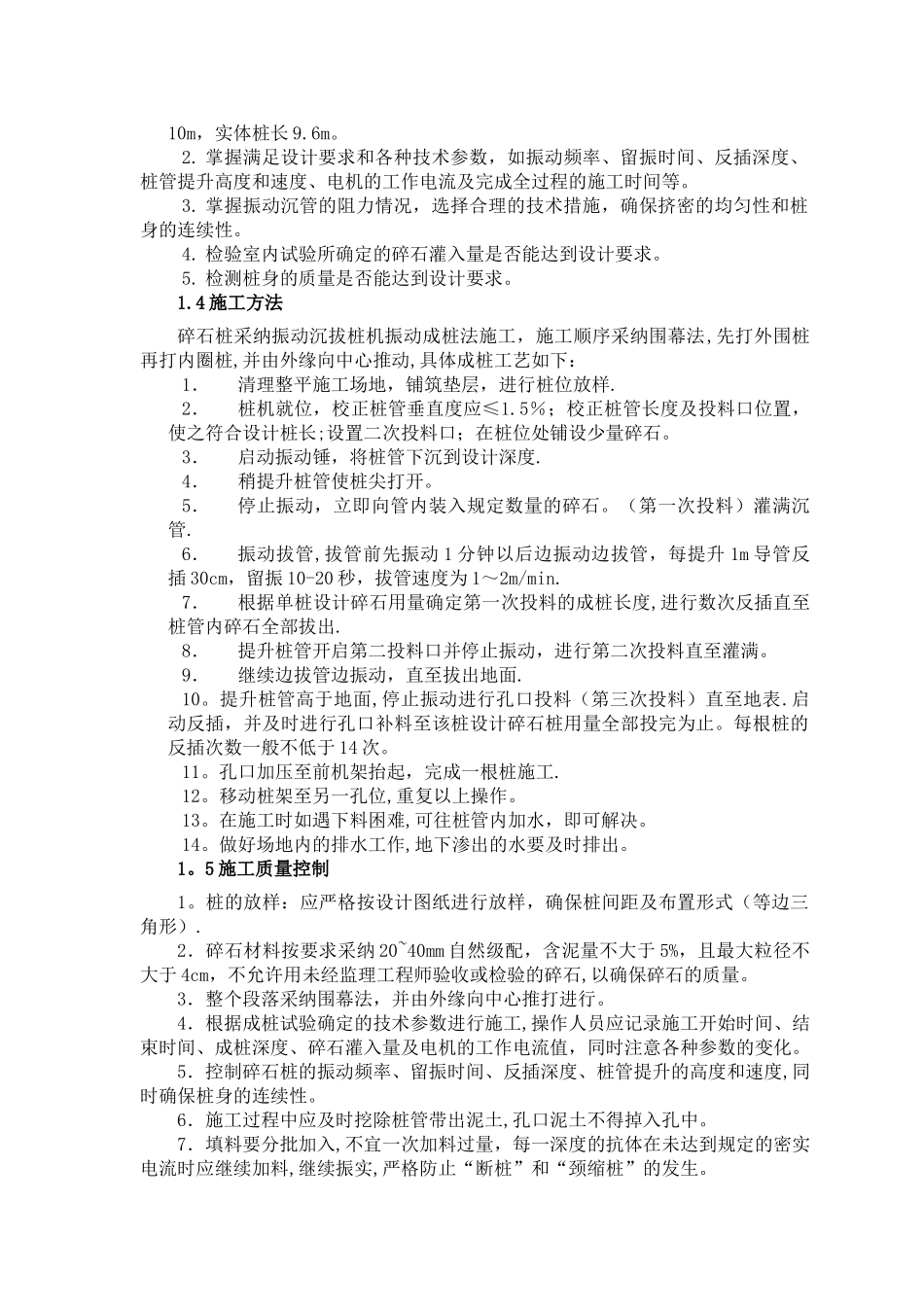

测量放线:恢复中线,放出路段边线桩,清理平整施工段地基表面,测量整平后的标高,做好排水系统,保证排水通道的畅通;3
按设计文件桩间距及形式绘制碎石桩施工平面图,按桩位图准确放出桩位并编号,桩间距允许差为±150mm;4
技术要求:施工时要求土层十字板抗剪强度大于 10Kpa
复合地基承载力标准值不小于涵洞及箱通对地基承载力的要求值,要求桥台基础地基承载力达到220Kpa 以上并全部消除地基土的液化1
3 试桩碎石桩施工前,应根据现场的实际情况进行成桩试验,取得各种机械参数,以确保大面积施工质量,试桩的数量一般宜为 7~9 根,成桩试验要求达到以下目的:1
根据不同路段、不同的地质情况现场确定桩体的有效长度
本段设计桩长10m,实体桩长 9
掌握满足设计要求和各种技术参数,如振动频率、留振时间、反插深度、桩管提升高度和速度、电机的工作电流及完成全过
