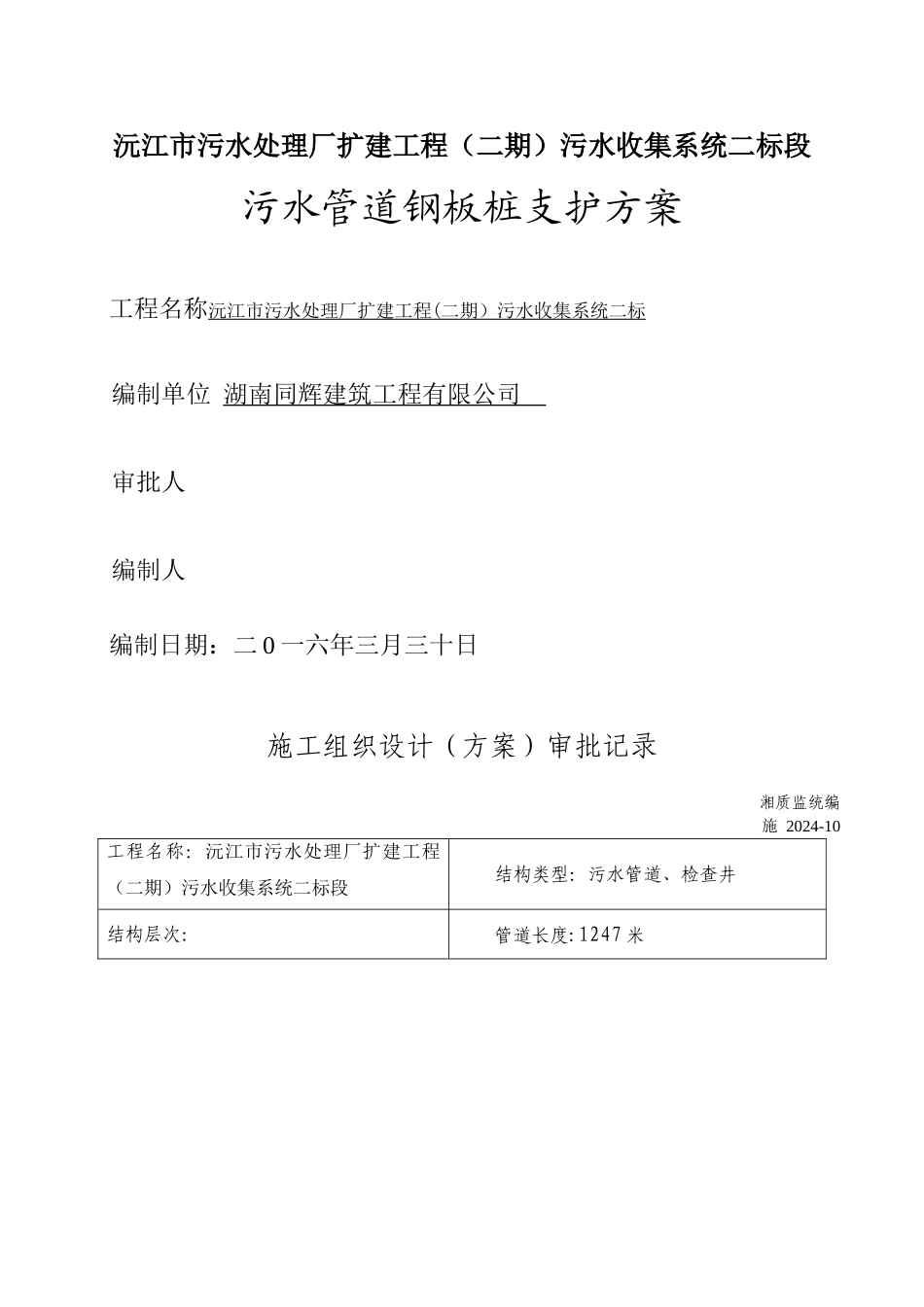

沅江市污水处理厂扩建工程(二期)污水收集系统二标段污水管道钢板桩支护方案工程名称沅江市污水处理厂扩建工程 ( 二期)污水收集系统二标 编制单位 湖南同辉建筑工程有限公司 审批人 编制人 编制日期:二 0 一六年三月三十日施工组织设计(方案)审批记录湘质监统编施 2024-10工程名称:沅江市污水处理厂扩建工程(二期)污水收集系统二标段结构类型:污水管道、检查井结构层次: 管道长度:1247 米我项目部根据施工合同和施工图设计的要求已完成了 污水管道钢板桩支护 设计方案的编制,并经公司技术部门组织审查批准,请予审查

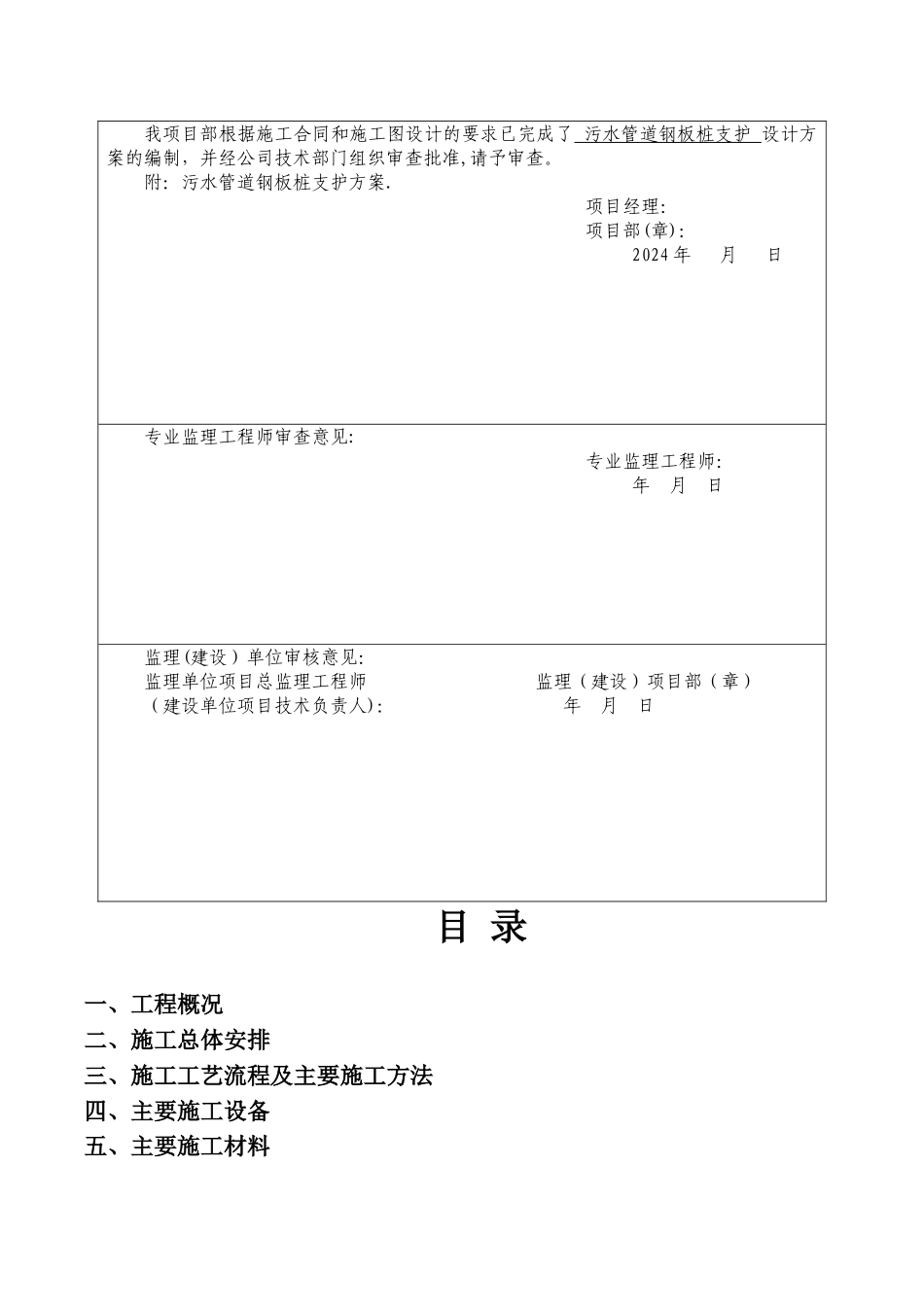

附:污水管道钢板桩支护方案
项目经理:项目部(章):2024 年 月 日专业监理工程师审查意见:专业监理工程师:年 月 日监理(建设)单位审核意见:监理单位项目总监理工程师 监理(建设)项目部(章)(建设单位项目技术负责人): 年 月 日 目 录一、工程概况二、施工总体安排三、施工工艺流程及主要施工方法四、主要施工设备五、主要施工材料六、质量管理措施七、安全保证措施八、应急救援预案做方案加 Q25382500一、工程概况本工程位于沅江市石矶湖,管道全长 1247
54m(其中 123 米在公路下、40 米穿沟渠底),管道采纳焊接钢管 DN1220*10
地勘报告显示,本工程施工范围的上部土质为粉细砂土,管道沟槽均为含水量很高的流性淤泥(管道边为原沟渠和管道穿过原沟渠)
管道沟槽开挖深度均在 3
5m 范围内
结合现场施工情况和基坑支护设计法律规范要求,沟槽施工采纳工字钢、槽钢、钢板支护

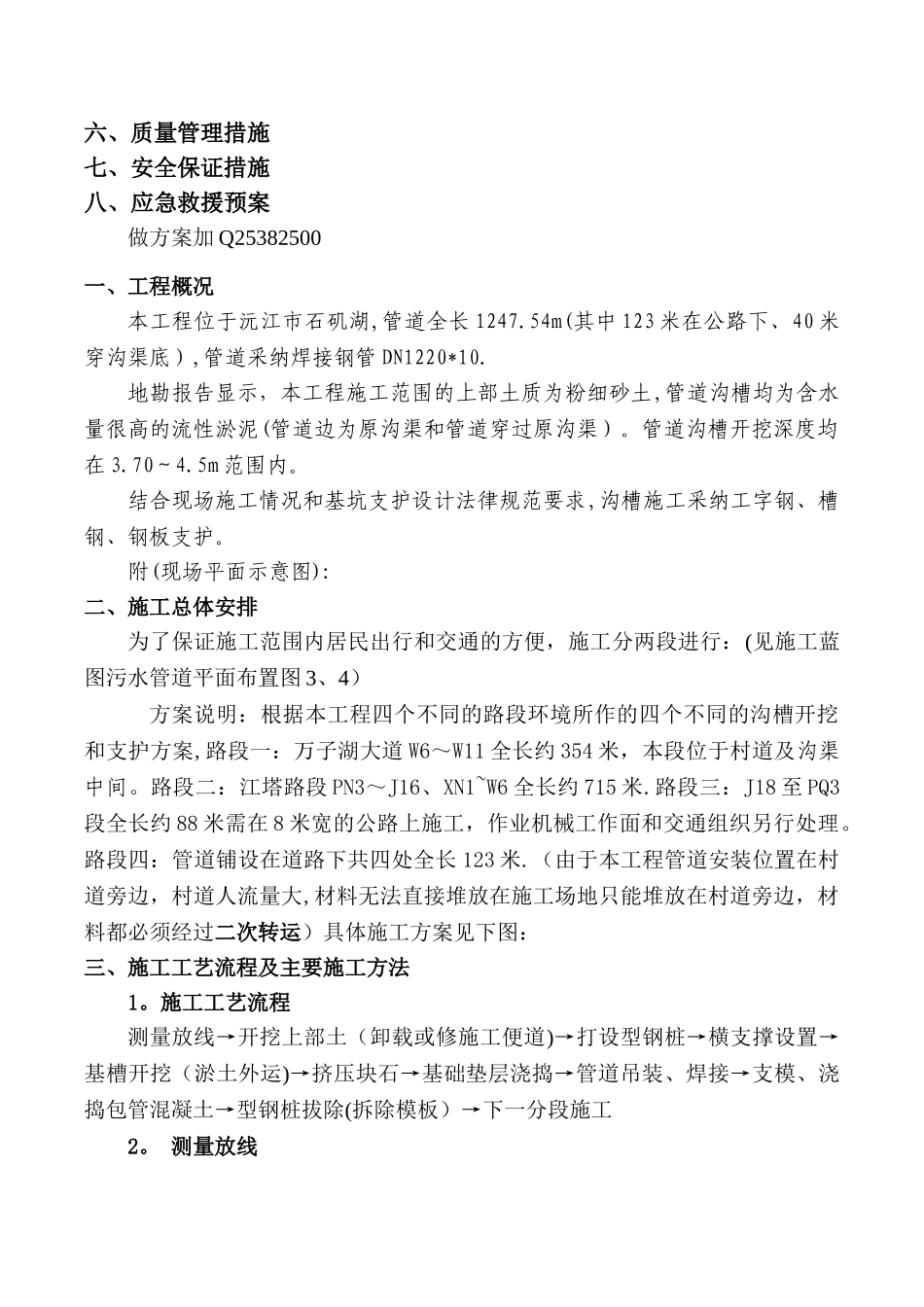

附(现场平面示意图):二、施工总体安排为了保证施工范围内居民出行和交通的方便,施工分两段进行:(见施工蓝图污水管道平面布置图 3、4)方案说明:根据本工程四个不同的路段环境所作的四个不同的沟槽开挖和支护方案,路段一:万子湖大道 W6~W11 全长约 354 米,本段位于村
