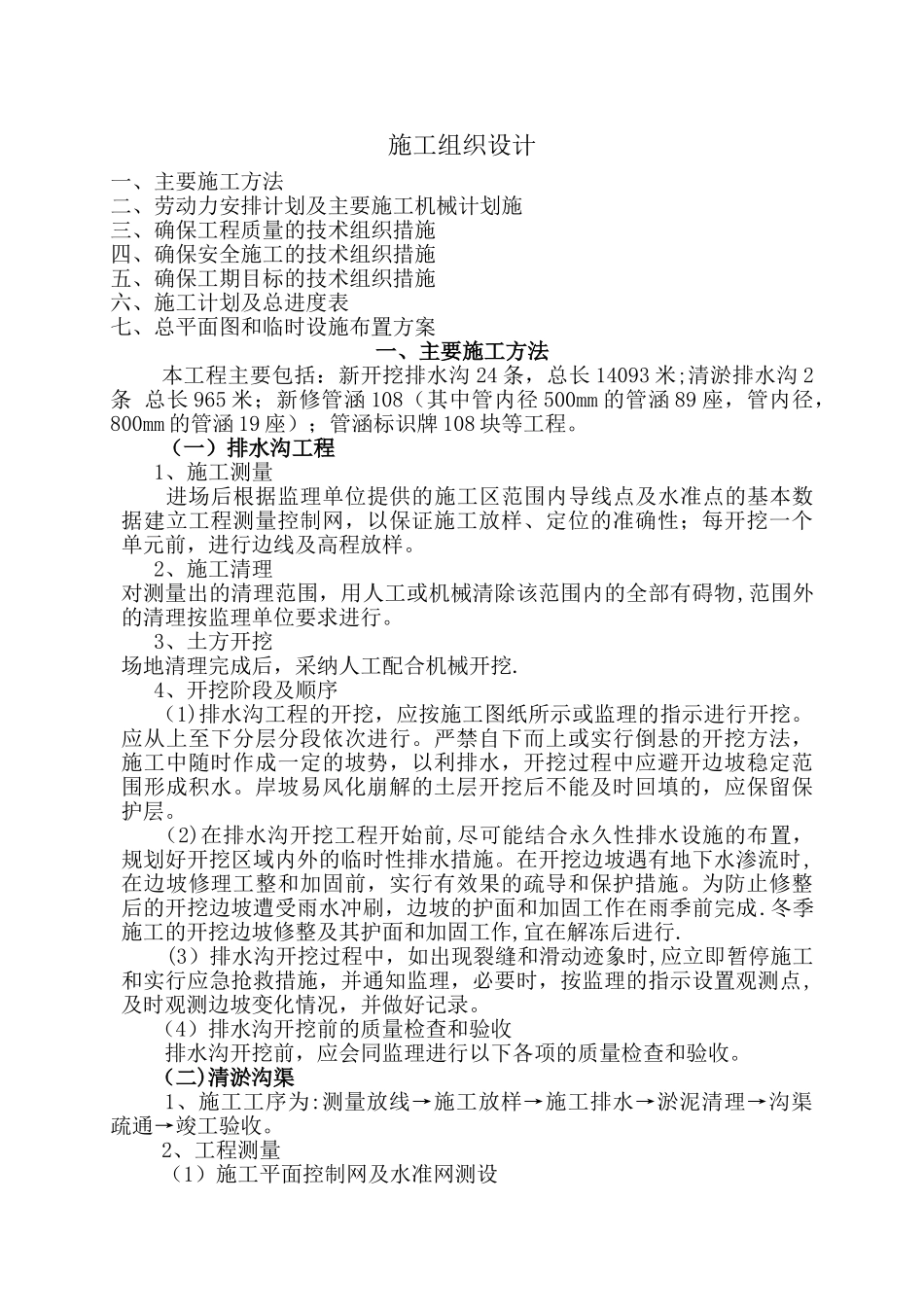

施工组织设计一、主要施工方法二、劳动力安排计划及主要施工机械计划施三、确保工程质量的技术组织措施四、确保安全施工的技术组织措施五、确保工期目标的技术组织措施六、施工计划及总进度表七、总平面图和临时设施布置方案一、主要施工方法本工程主要包括:新开挖排水沟 24 条,总长 14093 米;清淤排水沟 2条 总长 965 米;新修管涵 108(其中管内径 500mm 的管涵 89 座,管内径,800mm 的管涵 19 座);管涵标识牌 108 块等工程
(一)排水沟工程1、施工测量 进场后根据监理单位提供的施工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样
2、施工清理对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行
3、土方开挖场地清理完成后,采纳人工配合机械开挖
4、开挖阶段及顺序 (1)排水沟工程的开挖,应按施工图纸所示或监理的指示进行开挖
应从上至下分层分段依次进行
严禁自下而上或实行倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避开边坡稳定范围形成积水
岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层

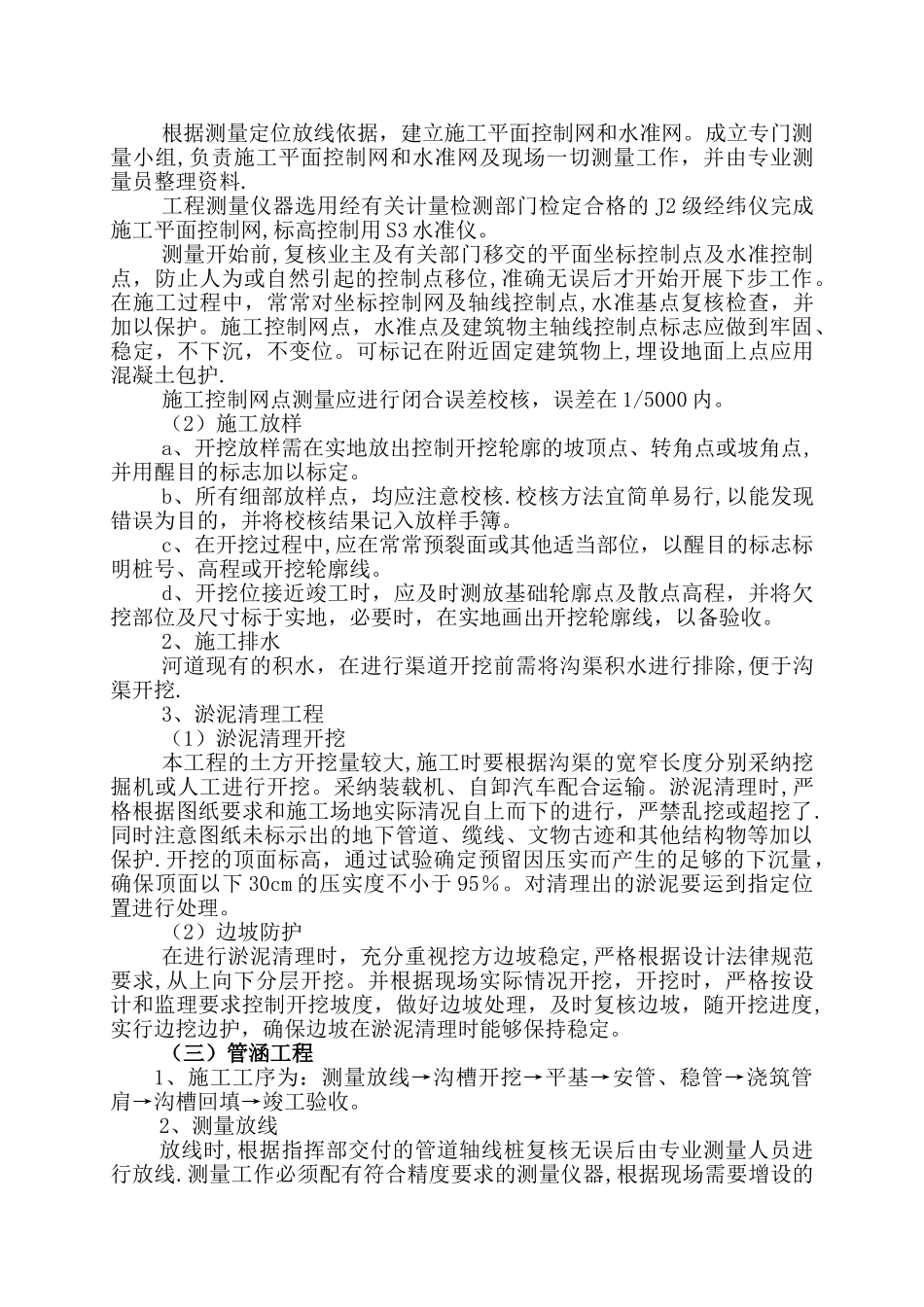

(2)在排水沟开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施
在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,实行有效果的疏导和保护措施
为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成
冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行
(3)排水沟开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和实行应急抢救措施,并通知监理,必要时,按监理的指示设置观测点,及时观测边坡变化情况,并做好记录

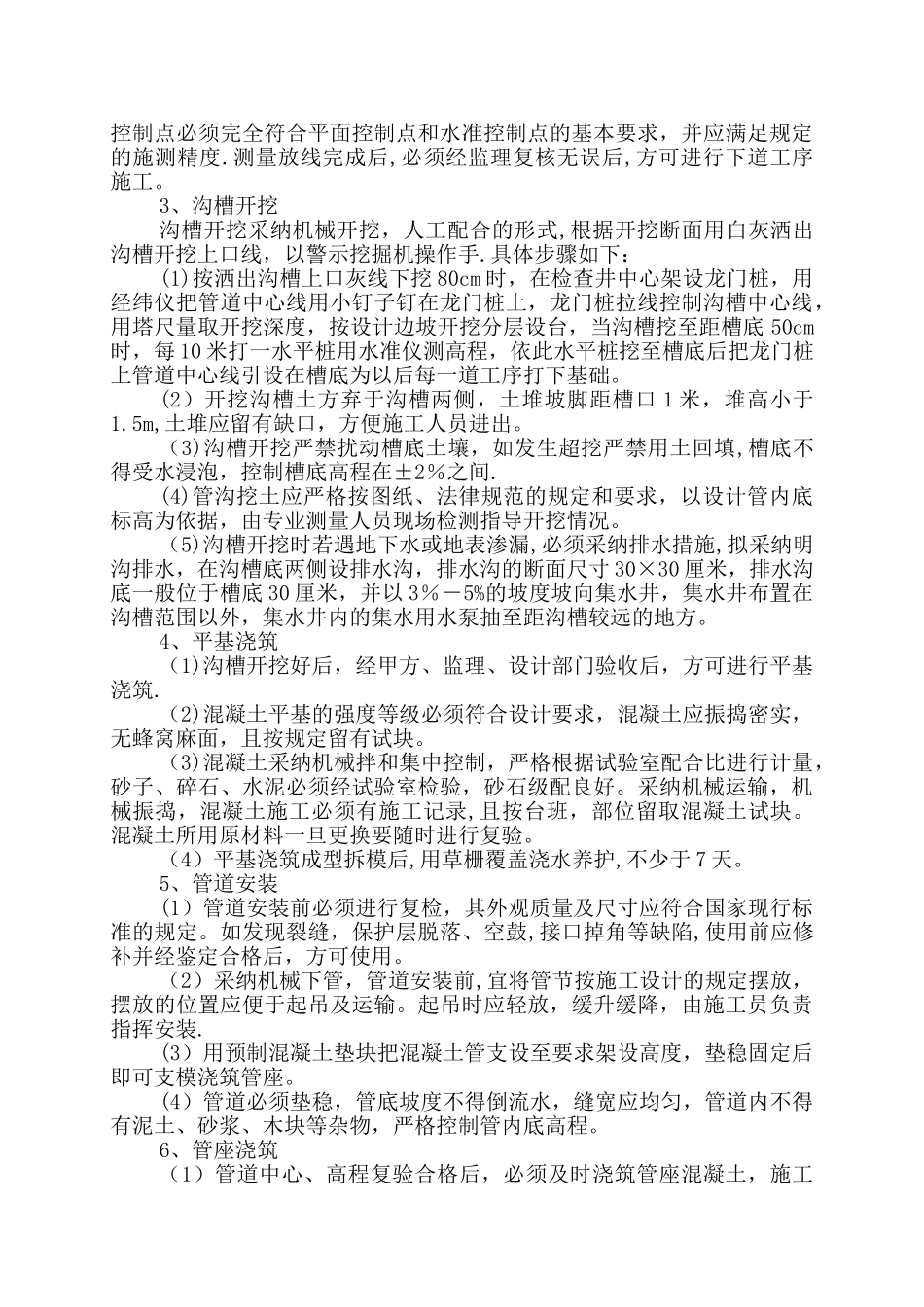

(4)排水沟开挖前的质量检查和验收 排水沟开挖前,应会同监理进行以
