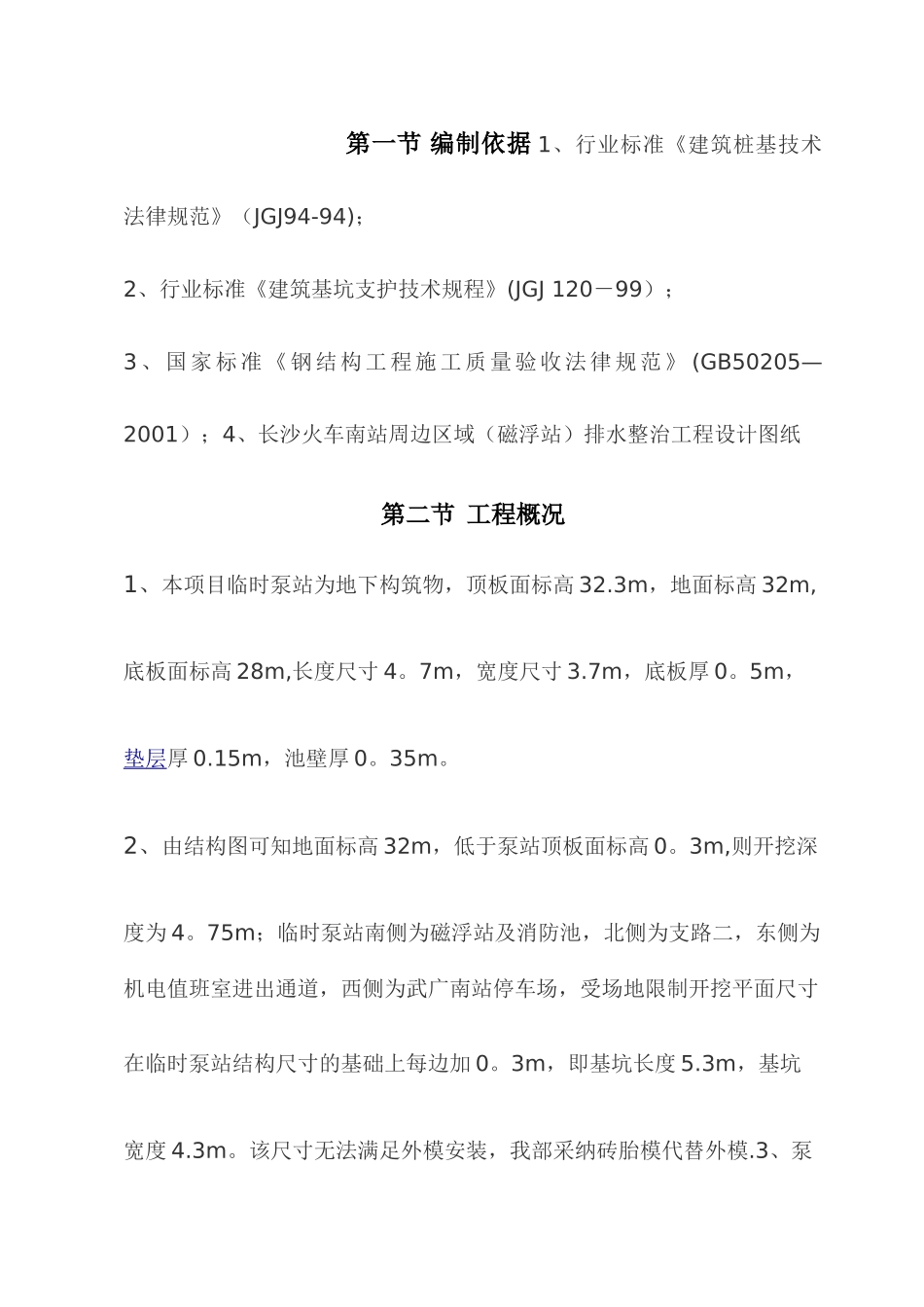

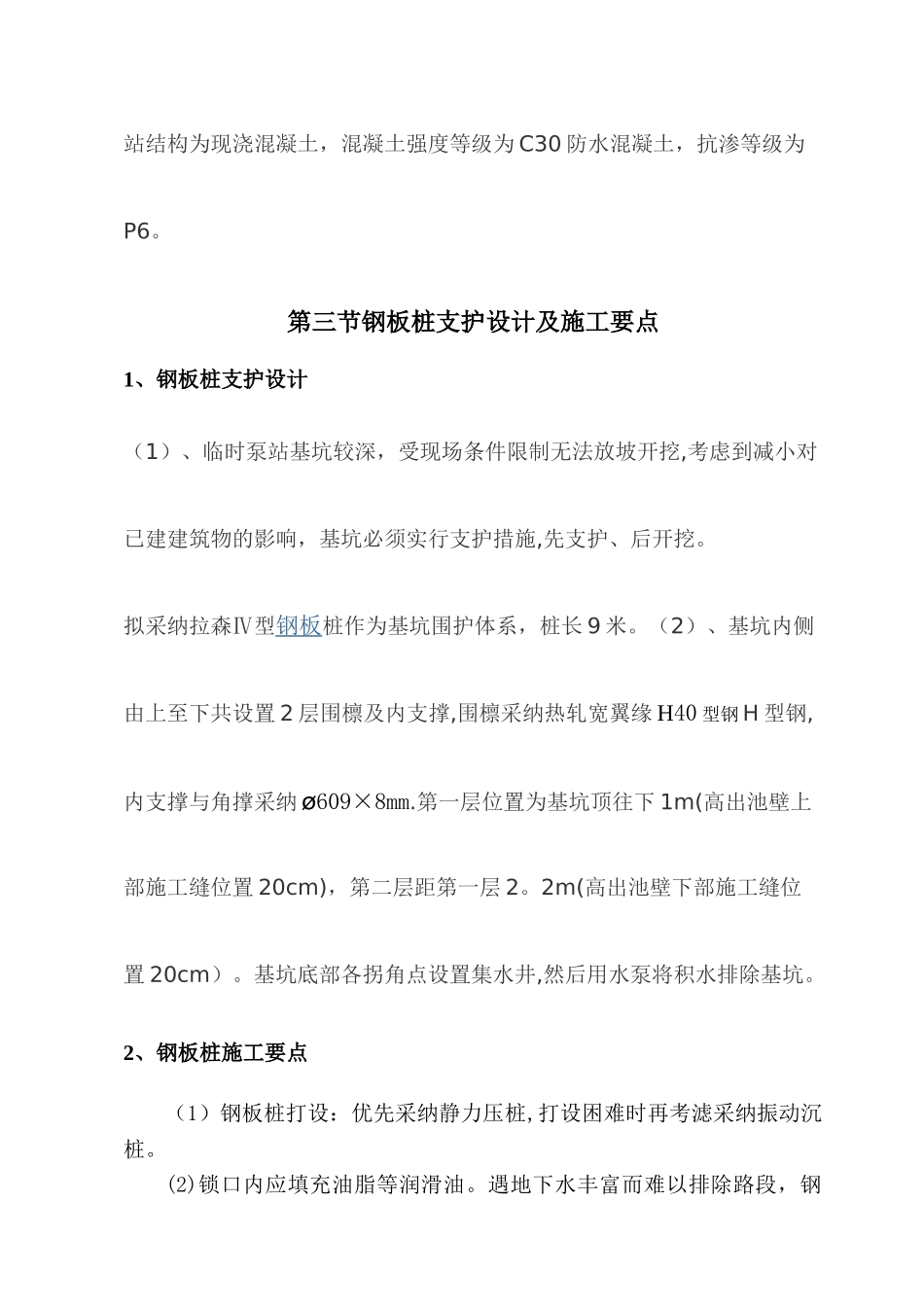

长沙火车南站周边区域(磁浮站)排水整治工程临时泵站钢板桩支护专项施工方案编制单位:编制单位:长沙春华建筑工程有限公司 长沙春华建筑工程有限公司 编 制编 制::审 核审 核::批 准批 准::目录第一节编制依据 1第二节工程概况 1 第三节钢板桩支护设计及施工要点 2 第四节施工组织方案 3 第五节基坑监测措施 Error: Reference source not found 第六节质量保证措施 11 第七节安全施工措施 Error: Reference source not found 第八节文明施工措施 13 第一节 编制依据 1、行业标准《建筑桩基技术法律规范》(JGJ94-94);2、行业标准《建筑基坑支护技术规程》(JGJ 120-99);3、国家标准《钢结构工程施工质量验收法律规范》 (GB50205—2001);4、长沙火车南站周边区域(磁浮站)排水整治工程设计图纸第二节 工程概况1、本项目临时泵站为地下构筑物,顶板面标高 32.3m,地面标高 32m,底板面标高 28m,长度尺寸 4。7m,宽度尺寸 3.7m,底板厚 0。5m,垫层厚 0.15m,池壁厚 0。35m。2、由结构图可知地面标高 32m,低于泵站顶板面标高 0。3m,则开挖深度为 4。75m;临时泵站南侧为磁浮站及消防池,北侧为支路二,东侧为机电值班室进出通道,西侧为武广南站停车场,受场地限制开挖平面尺寸在临时泵站结构尺寸的基础上每边加 0。3m,即基坑长度 5.3m,基坑宽度 4.3m。该尺寸无法满足外模安装,我部采纳砖胎模代替外模.3、泵站结构为现浇混凝土,混凝土强度等级为 C30 防水混凝土,抗渗等级为P6。第三节钢板桩支护设计及施工要点1、钢板桩支护设计(1)、临时泵站基坑较深,受现场条件限制无法放坡开挖,考虑到减小对已建建筑物的影响,基坑必须实行支护措施,先支护、后开挖。拟采纳拉森Ⅳ型钢板桩作为基坑围护体系,桩长 9 米。(2)、基坑内侧由上至下共设置 2 层围檩及内支撑,围檩采纳热轧宽翼缘 H40 型钢 H 型钢,内支撑与角撑采纳 ø609×8mm.第一层位置为基坑顶往下 1m(高出池壁上部施工缝位置 20cm),第二层距第一层 2。2m(高出池壁下部施工缝位置 20cm)。基坑底部各拐角点设置集水井,然后用水泵将积水排除基坑。2、钢板桩施工要点(1)钢板桩打设:优先采纳静力压桩,打设困难时再考滤采纳振动沉桩。(2)锁口内应填充油脂等润滑油。遇地下水丰富而难以排除路段,钢板桩组拼时,在锁口内填充防水混合料,其配合比可为黄油:沥青:干锯末:干粘土=2:2:2:1,咬合的锁口再用棉絮、油灰...
