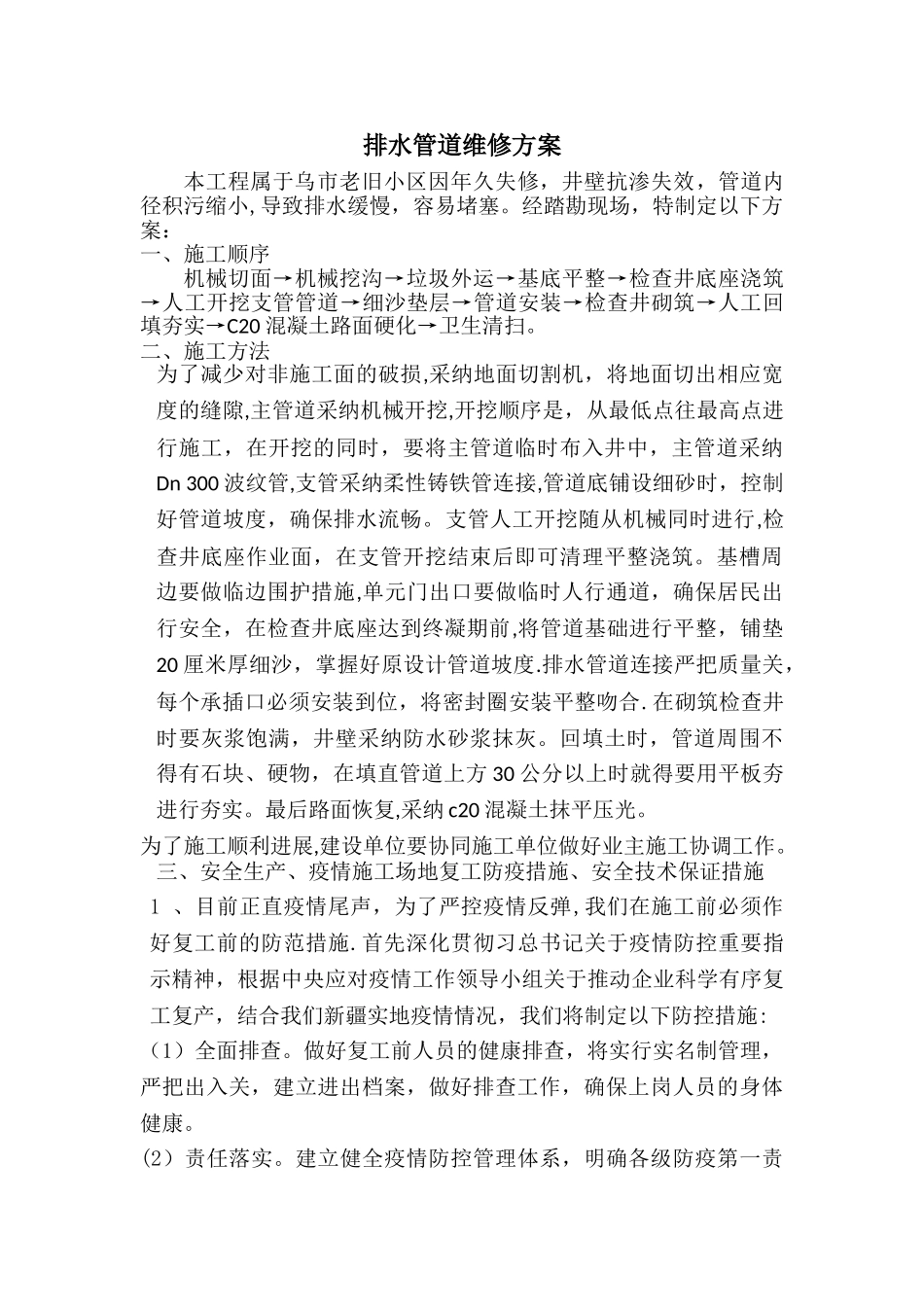

排水管道维修方案本工程属于乌市老旧小区因年久失修,井壁抗渗失效,管道内径积污缩小,导致排水缓慢,容易堵塞
经踏勘现场,特制定以下方案:一、施工顺序机械切面→机械挖沟→垃圾外运→基底平整→检查井底座浇筑→人工开挖支管管道→细沙垫层→管道安装→检查井砌筑→人工回填夯实→C20 混凝土路面硬化→卫生清扫
二、施工方法为了减少对非施工面的破损,采纳地面切割机,将地面切出相应宽度的缝隙,主管道采纳机械开挖,开挖顺序是,从最低点往最高点进行施工,在开挖的同时,要将主管道临时布入井中,主管道采纳Dn 300 波纹管,支管采纳柔性铸铁管连接,管道底铺设细砂时,控制好管道坡度,确保排水流畅
支管人工开挖随从机械同时进行,检查井底座作业面,在支管开挖结束后即可清理平整浇筑
基槽周边要做临边围护措施,单元门出口要做临时人行通道,确保居民出行安全,在检查井底座达到终凝期前,将管道基础进行平整,铺垫20 厘米厚细沙,掌握好原设计管道坡度
排水管道连接严把质量关,每个承插口必须安装到位,将密封圈安装平整吻合
在砌筑检查井时要灰浆饱满,井壁采纳防水砂浆抹灰
回填土时,管道周围不得有石块、硬物,在填直管道上方 30 公分以上时就得要用平板夯进行夯实
最后路面恢复,采纳 c20 混凝土抹平压光
为了施工顺利进展,建设单位要协同施工单位做好业主施工协调工作
三、安全生产、疫情施工场地复工防疫措施、安全技术保证措施1 、目前正直疫情尾声,为了严控疫情反弹,我们在施工前必须作好复工前的防范措施

首先深化贯彻习总书记关于疫情防控重要指示精神,根据中央应对疫情工作领导小组关于推动企业科学有序复工复产,结合我们新疆实地疫情情况,我们将制定以下防控措施:(1)全面排查
做好复工前人员的健康排查,将实行实名制管理,严把出入关,建立进出档案,做好排查工作,确保上岗人员的身体健康
(2)责任落实
建立健全疫情防控管理体系,明确
