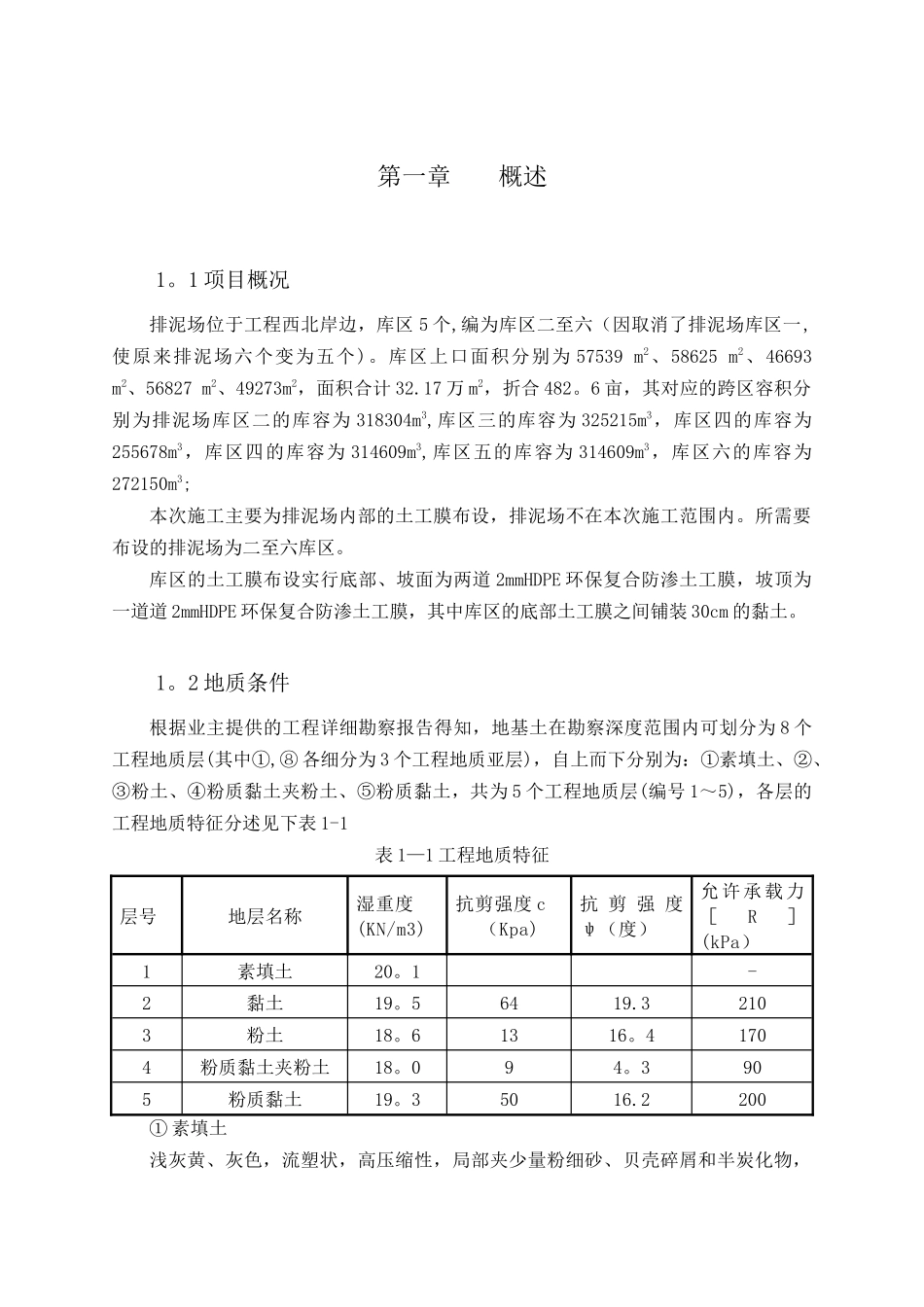

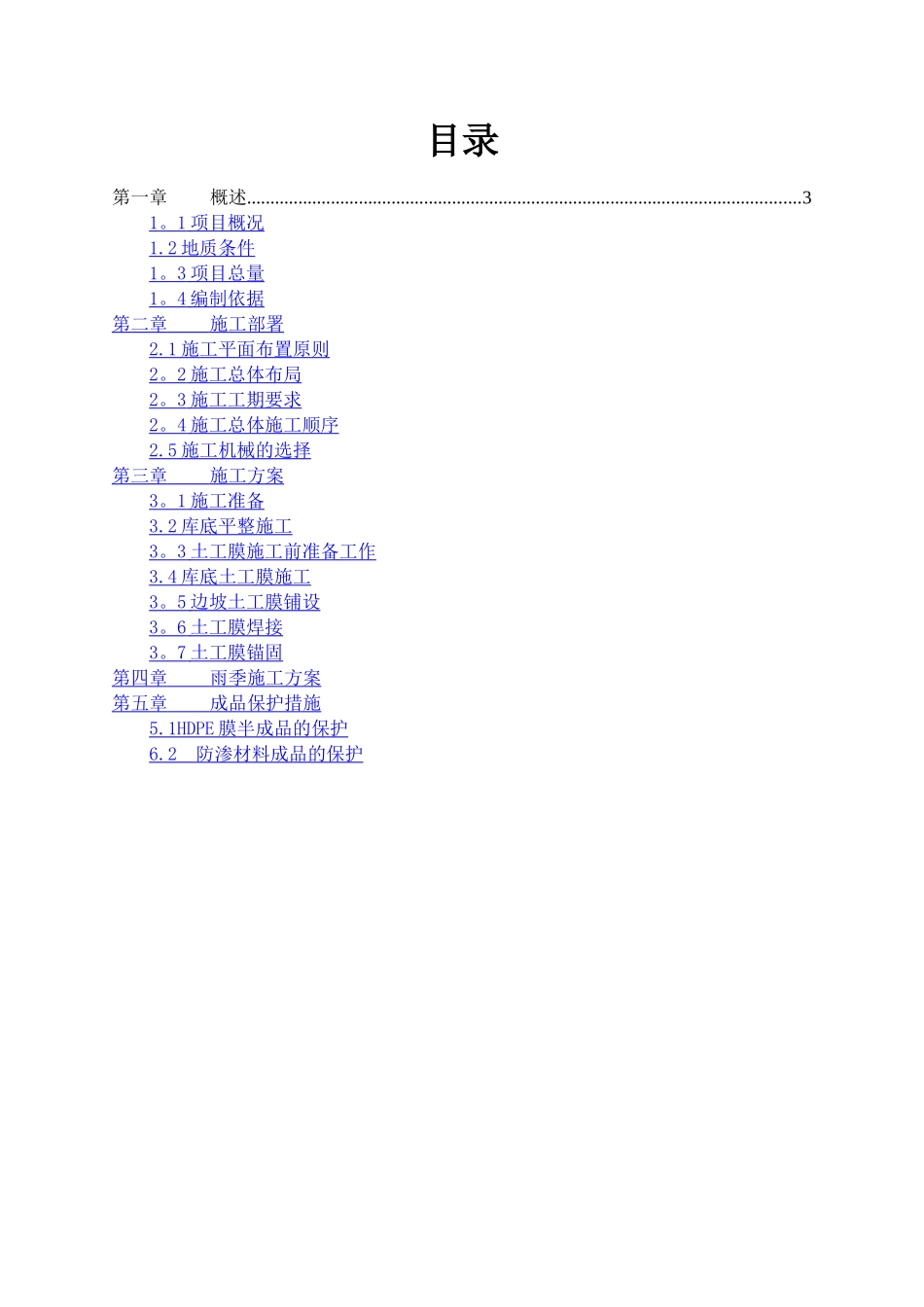

新孟河延伸拓浚(金坛区)及综合配套整治工程——太湖流域长荡湖(金坛)生态清淤一期工程清淤及土方工程排泥场专项施工方案江 苏 淮 阴 水 利 建 设 有 限 公 司科 盛 环 保 科 技 股 份 有 限 公 司二 0 一七年六月目录第一章概述.......................................................................................................................31 。 1 项目概况 1.2 地质条件 1 。 3 项目总量 1 。 4 编制依据 第二章 施工部署 2.1 施工平面布置原则 2 。 2 施工总体布局 2 。 3 施工工期要求 2 。 4 施工总体施工顺序 2.5 施工机械的选择 第三章 施工方案 3 。 1 施工准备 3.2 库底平整施工 3 。 3 土工膜施工前准备工作 3.4 库底土工膜施工 3 。 5 边坡土工膜铺设 3 。 6 土工膜焊接 3 。 7 土工膜锚固 第四章 雨季施工方案 第五章 成品保护措施 5.1HDPE 膜半成品的保护 6.2 防渗材料成品的保护 第一章概述1。1 项目概况排泥场位于工程西北岸边,库区 5 个,编为库区二至六(因取消了排泥场库区一,使原来排泥场六个变为五个)。库区上口面积分别为 57539 m2、58625 m2、46693 m2、56827 m2、49273m2,面积合计 32.17 万 m2,折合 482。6 亩,其对应的跨区容积分别为排泥场库区二的库容为 318304m3,库区三的库容为 325215m3,库区四的库容为255678m3,库区四的库容为 314609m3,库区五的库容为 314609m3,库区六的库容为272150m3;本次施工主要为排泥场内部的土工膜布设,排泥场不在本次施工范围内。所需要布设的排泥场为二至六库区。库区的土工膜布设实行底部、坡面为两道 2mmHDPE 环保复合防渗土工膜,坡顶为一道道 2mmHDPE 环保复合防渗土工膜,其中库区的底部土工膜之间铺装 30cm 的黏土。1。2 地质条件根据业主提供的工程详细勘察报告得知,地基土在勘察深度范围内可划分为 8 个工程地质层(其中①,⑧ 各细分为 3 个工程地质亚层),自上而下分别为:①素填土、②、③粉土、④粉质黏土夹粉土、⑤粉质黏土,共为 5 个工程地质层(编号 1~5),各层的工程地质特征分述见下表 1-1表 1—1 工程地质特征层号地层名称湿重度(KN/m3)抗剪强度 c(Kpa)抗 剪 强 度ψ(度)允许承载力[R](kPa)1素填土20。1-2黏土19。56419.32103粉土18。61316。41704粉质黏土夹粉土18。094。3905粉质黏土19。35016.2200...
