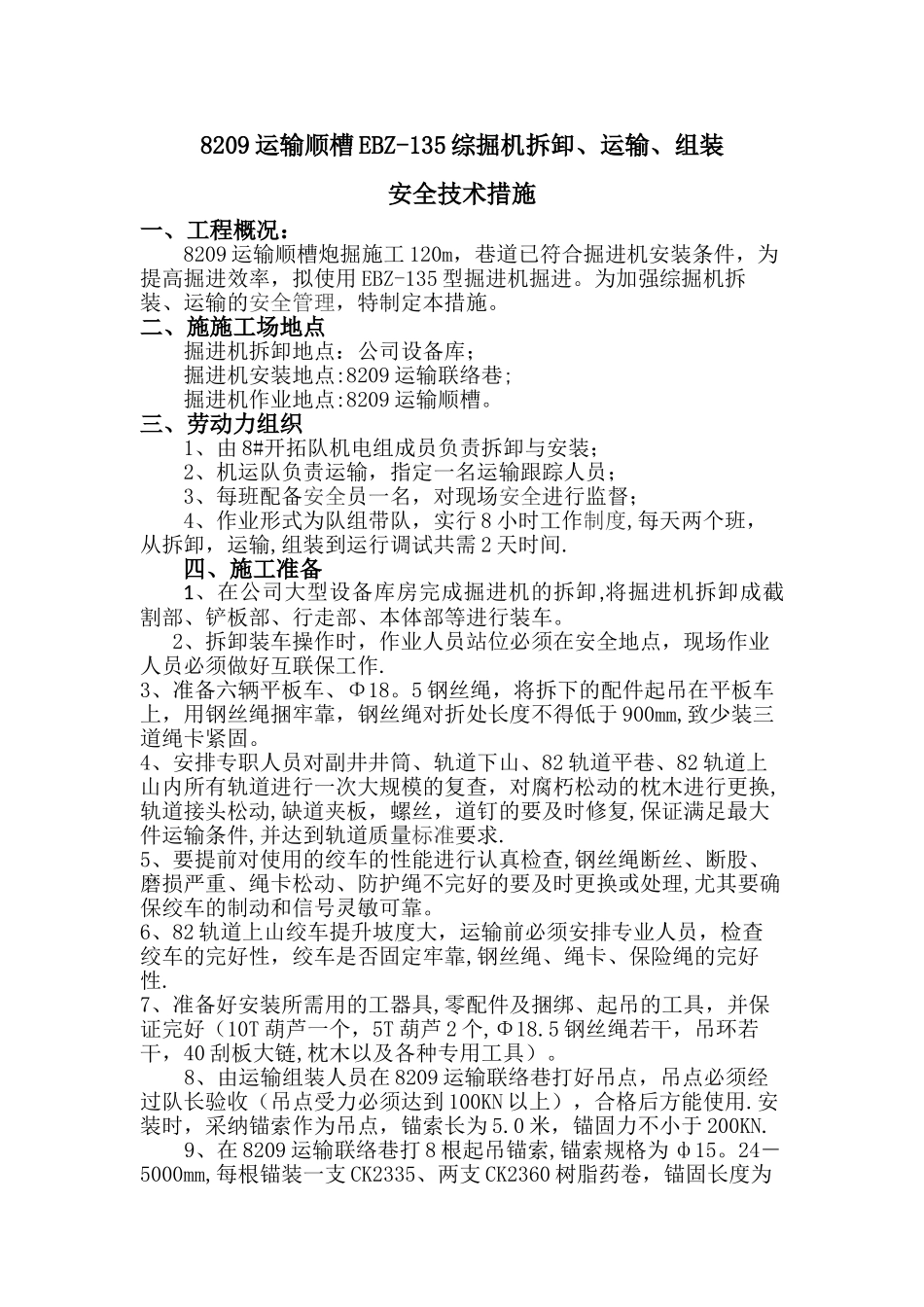

8209 运输顺槽 EBZ-135 综掘机拆卸、运输、组装安全技术措施一、工程概况: 8209 运输顺槽炮掘施工 120m,巷道已符合掘进机安装条件,为提高掘进效率,拟使用 EBZ-135 型掘进机掘进
为加强综掘机拆装、运输的安全管理,特制定本措施
二、施施工场地点 掘进机拆卸地点:公司设备库; 掘进机安装地点:8209 运输联络巷; 掘进机作业地点:8209 运输顺槽
三、劳动力组织 1、由 8#开拓队机电组成员负责拆卸与安装; 2、机运队负责运输,指定一名运输跟踪人员; 3、每班配备安全员一名,对现场安全进行监督; 4、作业形式为队组带队,实行 8 小时工作制度,每天两个班,从拆卸,运输,组装到运行调试共需 2 天时间
四、施工准备1、在公司大型设备库房完成掘进机的拆卸,将掘进机拆卸成截割部、铲板部、行走部、本体部等进行装车
2、拆卸装车操作时,作业人员站位必须在安全地点,现场作业人员必须做好互联保工作
3、准备六辆平板车、Φ18
5 钢丝绳,将拆下的配件起吊在平板车上,用钢丝绳捆牢靠,钢丝绳对折处长度不得低于 900mm,致少装三道绳卡紧固
4、安排专职人员对副井井筒、轨道下山、82 轨道平巷、82 轨道上山内所有轨道进行一次大规模的复查,对腐朽松动的枕木进行更换,轨道接头松动,缺道夹板,螺丝,道钉的要及时修复,保证满足最大件运输条件,并达到轨道质量标准要求
5、要提前对使用的绞车的性能进行认真检查,钢丝绳断丝、断股、磨损严重、绳卡松动、防护绳不完好的要及时更换或处理,尤其要确保绞车的制动和信号灵敏可靠
6、82 轨道上山绞车提升坡度大,运输前必须安排专业人员,检查绞车的完好性,绞车是否固定牢靠,钢丝绳、绳卡、保险绳的完好性
7、准备好安装所需用的工器具,零配件及捆绑、起吊的工具,并保证完好(10T 葫芦一个,5T 葫芦 2 个,Φ18
5 钢丝绳若干,吊环若干,4
