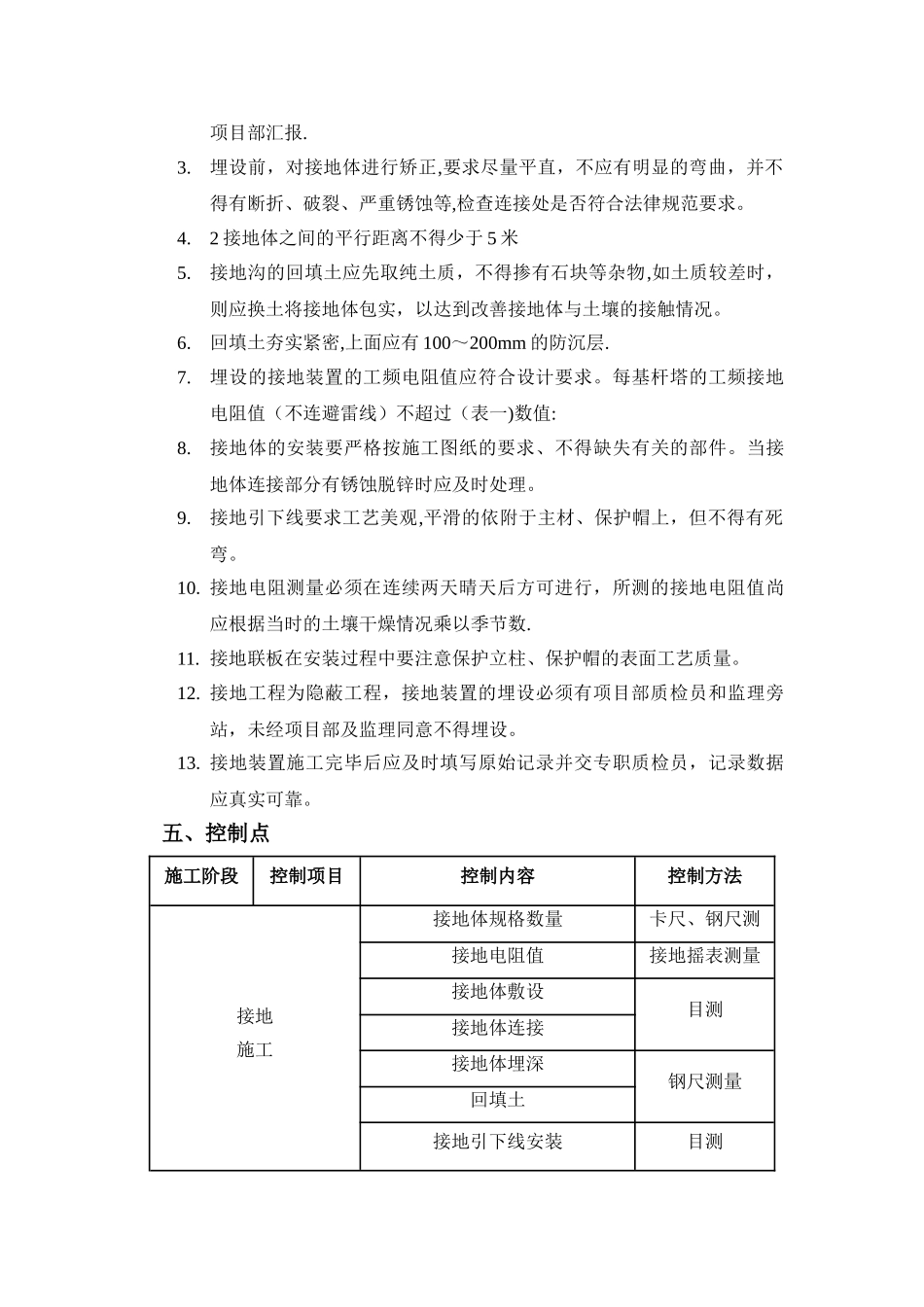

目 录一、工程概况 1二、编制依据 0 三、施工准备 1 四、施工工艺 1 4 。 1 流程 1 4 。 2 工序方法 1 五、控制点 2 六、工艺质量标准及验收级别 3 6 。 1 工艺质量 3 6 。 2 验收级别 3 七、安全技术措施 4 八、其它 4 8 。 1 强条措施 4 一、工程概况1、本工程为大唐陜县东村电场 35kV 电铁牵引站线路工程。全线全部为自立式铁塔,共有杆塔 108 基,其中双回路 10 基,全线共有转角塔 98 基.2、本工程接地装置由深埋,浅埋和复合等型式组成.深埋式是利用基础坑埋设接地半方环,其尺寸是随基础而变,但接地线边长不得小于 50 米.浅埋式是另挖接地挖槽设接地体。沟深 0。3—0。8 米,(平地为 0。8 米,山丘不小于 0.6米,岩石不小于 0。3 米)宽 0。4 米,而接地体多采纳水平射线与接地方环的组合.方环尺寸不得小于 12 米(B 型装置)8 米(C 型装置)。3、杆塔接地装置接地电阻应满足部颁《电力设备接地设计技术规程》(DL/T 621—97)的规定.工频接地电阻值需满足下表要求:土壤电阻率(欧• 米) 100 及以下100—500 之间 500—1000 之间1000—2000 之间 2000 以上工频接地电阻 (欧)10152025304、为防止塔材被盗,确保线路运行安全,铁塔塔身离地 8 米以下范围内的所有螺栓均釆用防盗装置。二、编制依据1、《35kV~110kV 架空输电线路施工及验收法律规范》(GB50233—2024)2、本工程设计图纸(华东勘测设计讨论院有限公司)3、《国家电网公司输变电工程达标投产考核办法》(2024 版)4、《电力建设安全工作规程(架空线路部分)》DL5009。2-20245、《35kV~110kV 架空电力线路工程质量及评定规程》DL/T5168-20246、《电力建设安全健康与环境管理工作规定》7、公司质量、职业健康安全与环境管理体系管理文件8、《工程建设标准强制性条文》(2024 年版)9、河南第二火电建设公司《质量、职业健康安全和环境体系管理手册三、施工准备1、开工前项目部应向各施工队提供下列资料:(1) 施工区段的杆塔明细表;(2) 接地装置型式.在施工前,必须对参加施工作业的人员进行详细的技术交底,并作好交底记录。交底的内容应包括:本工程设计图纸及有关说明要求;《35kV~110kV 架空输电线路施工及验收法律规范》(GB50233—2024)及《电力建设安全工作规程(架空电力线路部分)》DL 5009。2—2024、《国家电网公司输变电工程达标投产考核办法》(2024 版)中的相关内容;职业健康安全...
