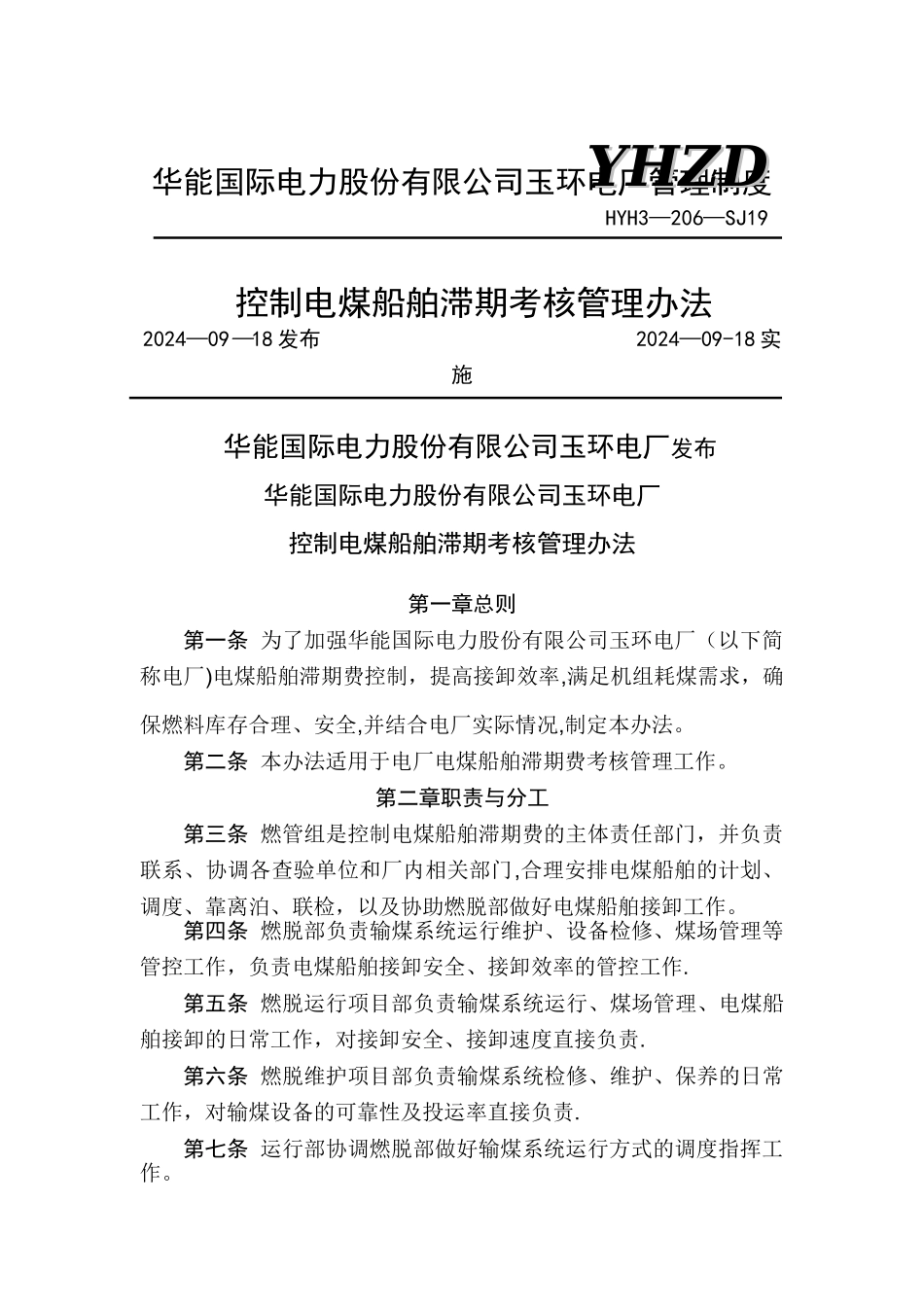

华能国际电力股份有限公司玉环电厂管理制度 HYH3—206—SJ19控制电煤船舶滞期考核管理办法2024—09—18 发布 2024—09-18 实施华能国际电力股份有限公司玉环电厂发布 华能国际电力股份有限公司玉环电厂控制电煤船舶滞期考核管理办法第一章总则第一条 为了加强华能国际电力股份有限公司玉环电厂(以下简称电厂)电煤船舶滞期费控制,提高接卸效率,满足机组耗煤需求,确保燃料库存合理、安全,并结合电厂实际情况,制定本办法。第二条 本办法适用于电厂电煤船舶滞期费考核管理工作。第二章职责与分工第三条 燃管组是控制电煤船舶滞期费的主体责任部门,并负责联系、协调各查验单位和厂内相关部门,合理安排电煤船舶的计划、调度、靠离泊、联检,以及协助燃脱部做好电煤船舶接卸工作。第四条 燃脱部负责输煤系统运行维护、设备检修、煤场管理等管控工作,负责电煤船舶接卸安全、接卸效率的管控工作.第五条 燃脱运行项目部负责输煤系统运行、煤场管理、电煤船舶接卸的日常工作,对接卸安全、接卸速度直接负责.第六条 燃脱维护项目部负责输煤系统检修、维护、保养的日常工作,对输煤设备的可靠性及投运率直接负责.第七条 运行部协调燃脱部做好输煤系统运行方式的调度指挥工作。YHZDYHZD第三章滞期、速遣考核管理及奖金来源第八条 对燃脱运行项目部滞期(速遣)月度考核标准:(一) 滞期(速遣)月度考核金额=(允许接卸时间—实际接卸时间)×1600(元/小时)其中正为奖励,负为扣罚。(二) 允许接卸时间:船舶载货吨数÷(1700 吨/小时)。(三) 实际接卸时间:在煤船接卸过程中实际耗用的接卸时间。并剔除以下原因延误的时间:1. 因大风、大雾等不可抗力引起的停止接卸时间。2. 因船方自身原因(设备故障、缆绳断裂导致的船舶漂移、不配合接卸等)影响的停止接卸时间。3. 重大设备年度计划检修影响接卸时,根据影响程度计算影响接卸的时间.4. 因库存高、煤质及 20A 斗轮机降噪等原因,根据影响程度计算影响接卸的时间。(四) 接卸开始时间:船舶靠泊码头,水尺及联检结束,由燃管组通知可以接卸开始的时间。(五) 接卸结束时间:船舱存煤已清理洁净,全部推耙机从舱内吊出的时间,以燃管组卸货记录为准.第九条 每艘电煤船舶单线接卸考核标准:每艘船单线接卸时间≥该船实际接卸时间 60%,且接卸速率≥1700 吨/小时,按 300 元/船进行奖励:燃脱部、燃脱运行项目部、燃脱维护项目部各 100 元/船。第十条 当燃料库存低于 22...
