目 录一、编制依据- 2 —二、工程概况 2 2

1 设计概况 2 2
1 主要构件设计要求 2 2
2 主要材料设计情况 2 2
2 现场情况 3 三、施工安排 3 3
1 施工段划分及工期安排 3 3
2 主要技术措施 5 3
1 边坡放坡 5 3
2 钢筋接头机械连接 5 3
3 冬期混凝土防冻 5 3
3 施工条件 6 四、施工准备 6 4
1 技术准备 6 4
2 队伍准备 6 4
3 主要机械设备 6 五、施工工艺及流程 7 5
1 灌注桩冠梁施工流程 7 5
2 预应力管桩冠梁施工流程 7 5
3 施工要点 7 六、混凝土冬施措施 9 6
1 混凝土配比 9 6
2 混凝土施工测温 10 6
1 测温内容 10 6
2 测温点布设 10 6
3 混凝土试块留置 10 七、质量控制措施 11 八、安全环保措施 11 8
1 安全措施 11 8
2 环保措施 12 一、编制依据1、泰达时尚广场基坑支护施工设计图纸 基施 1~基施 62、泰达时尚广场工程岩土勘察报告3、《建筑基坑支护技术规程》 JGJ120-20244、《工程测量法律规范》 GB50026—20245、《建筑工程施工质量验收统一标准》GB50300—20016、《混凝土结构工程施工质量验收法律规范》GB50204-20247、《钢筋机械连接技术规程》 JGJ107-20248、《建筑工程冬期施工规程》 JGJ/T104—20249、《施工现场临时用电安全技术法律规范》JGJ46-202410、《建筑机械使用安全技术规程》 JGJ33-2024二、工程概况2

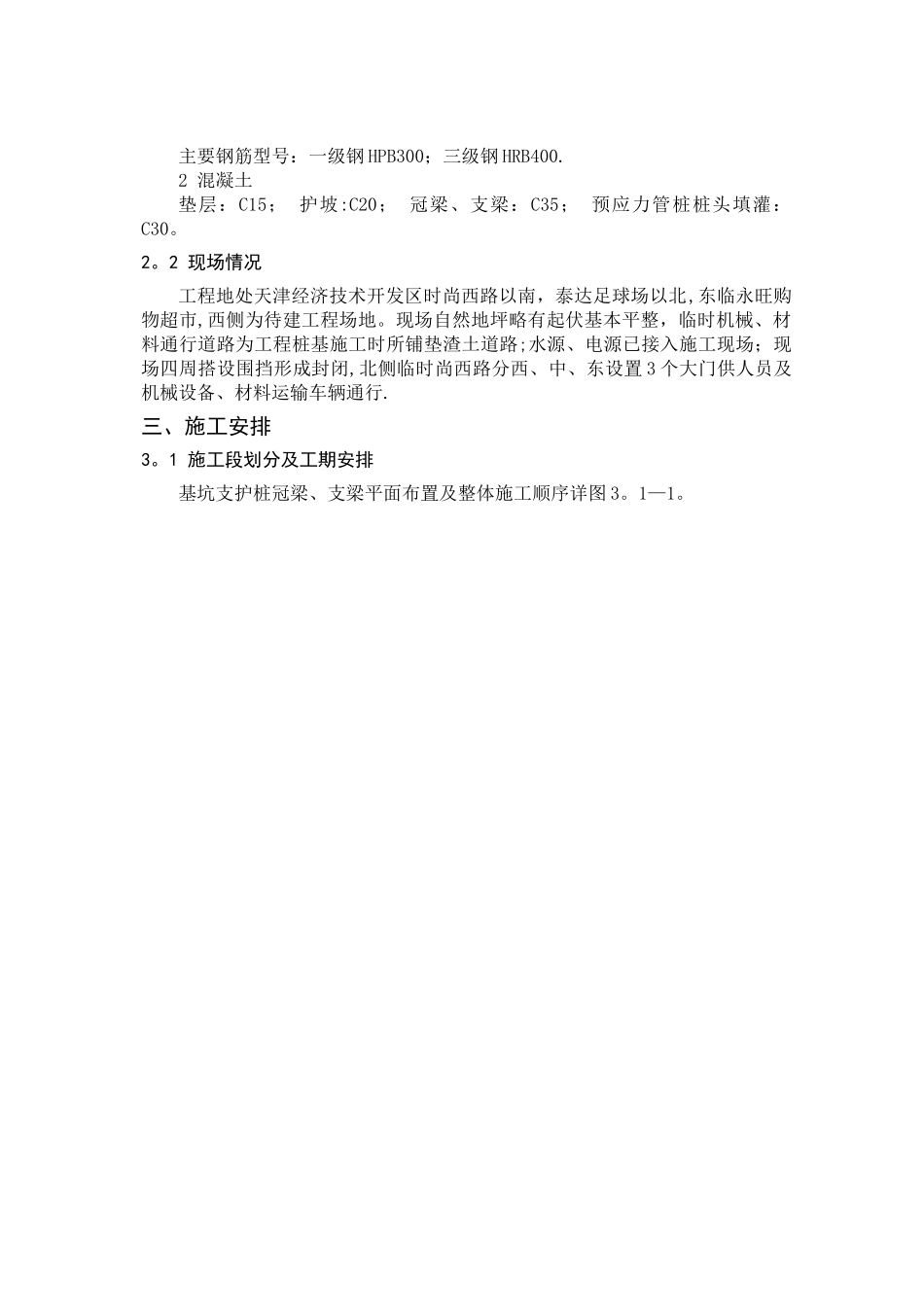

1 设计概况本工程基坑开挖深度 5
3m,局部挖深 8
10m,基坑设计安全等级:二级,支护体系为密排钻孔灌注桩+钢管斜热抛撑、缷土+预应
