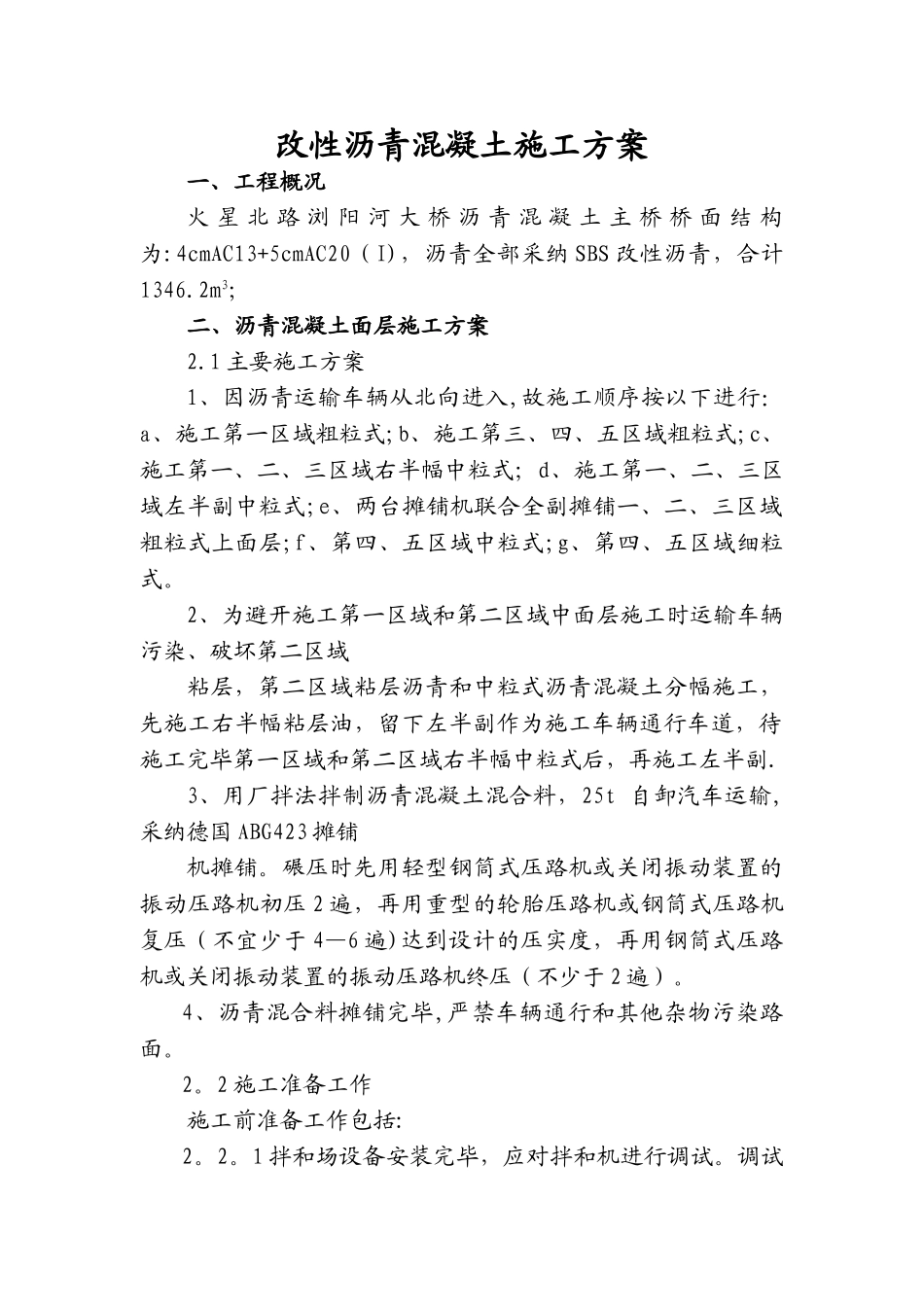

改性沥青混凝土施工方案一、工程概况火 星 北 路 浏 阳 河 大 桥 沥 青 混 凝 土 主 桥 桥 面 结 构为:4cmAC13+5cmAC20(I),沥青全部采纳 SBS 改性沥青,合计1346
2m3;二、沥青混凝土面层施工方案2
1 主要施工方案1、因沥青运输车辆从北向进入,故施工顺序按以下进行:a、施工第一区域粗粒式;b、施工第三、四、五区域粗粒式;c、施工第一、二、三区域右半幅中粒式;d、施工第一、二、三区域左半副中粒式;e、两台摊铺机联合全副摊铺一、二、三区域粗粒式上面层;f、第四、五区域中粒式;g、第四、五区域细粒式
2、为避开施工第一区域和第二区域中面层施工时运输车辆污染、破坏第二区域粘层,第二区域粘层沥青和中粒式沥青混凝土分幅施工,先施工右半幅粘层油,留下左半副作为施工车辆通行车道,待施工完毕第一区域和第二区域右半幅中粒式后,再施工左半副
3、用厂拌法拌制沥青混凝土混合料,25t 自卸汽车运输,采纳德国 ABG423 摊铺机摊铺
碾压时先用轻型钢筒式压路机或关闭振动装置的振动压路机初压 2 遍,再用重型的轮胎压路机或钢筒式压路机复压(不宜少于 4—6 遍)达到设计的压实度,再用钢筒式压路机或关闭振动装置的振动压路机终压(不少于 2 遍)
4、沥青混合料摊铺完毕,严禁车辆通行和其他杂物污染路面
2 施工准备工作施工前准备工作包括:2
1 拌和场设备安装完毕,应对拌和机进行调试
调试内容主要包括:① 机械系统运转是否正常;② 电脑控制系统是否有效;③ 沥青、矿料的计量是否达到精度要求;④ 沥青加热系统是否正常;⑤ 沥青、矿料输送是否正常

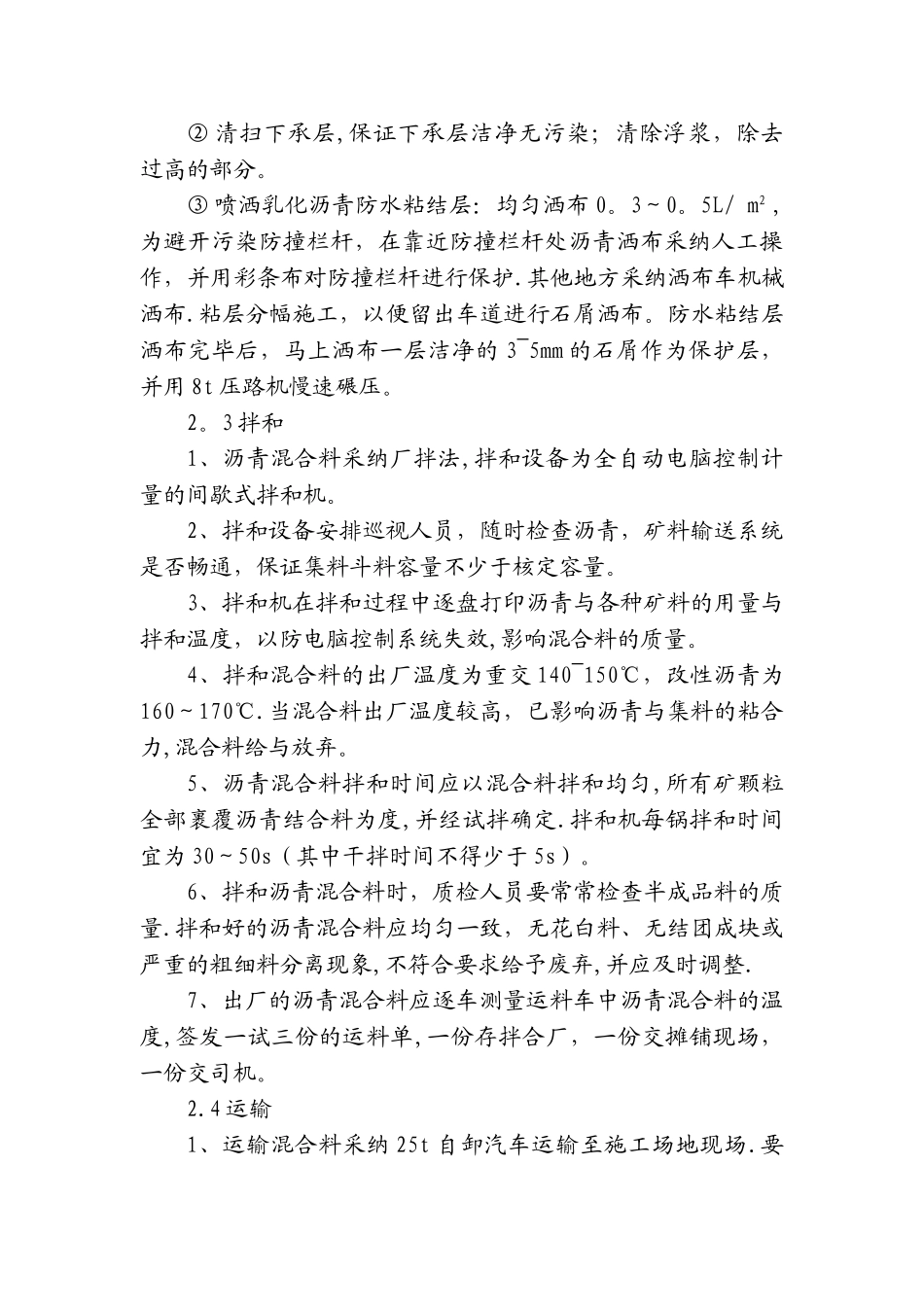

2 做好原材料的调查检测试验,混合料的配合比设计施工前对各种材料进行调查试验,将选用的沥青、矿料送有资质的试验室进行试验,材料合格后进行沥青混合料的配合比设计,经设计确定的标准配合比和原材料来源在施工过程中不
