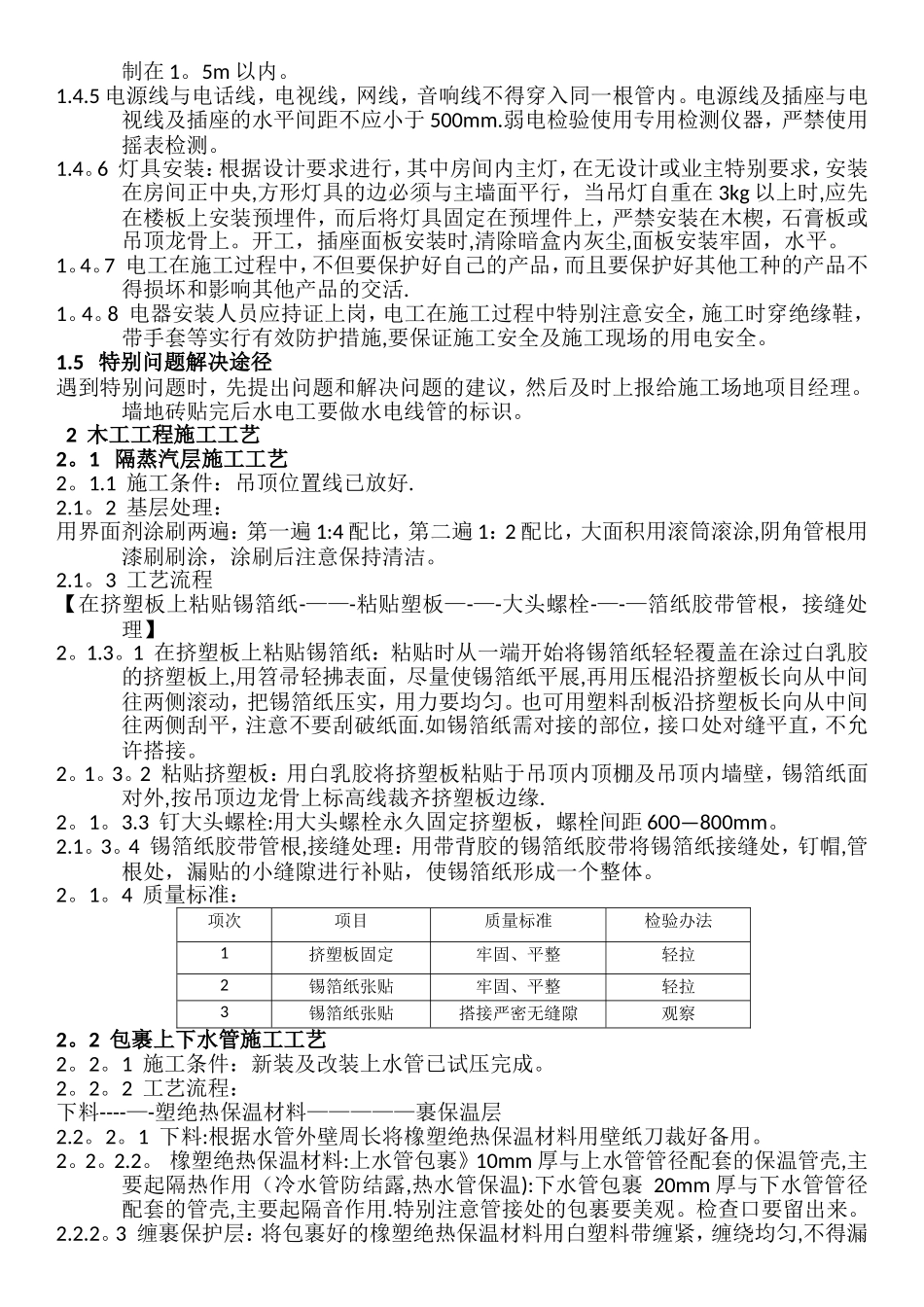

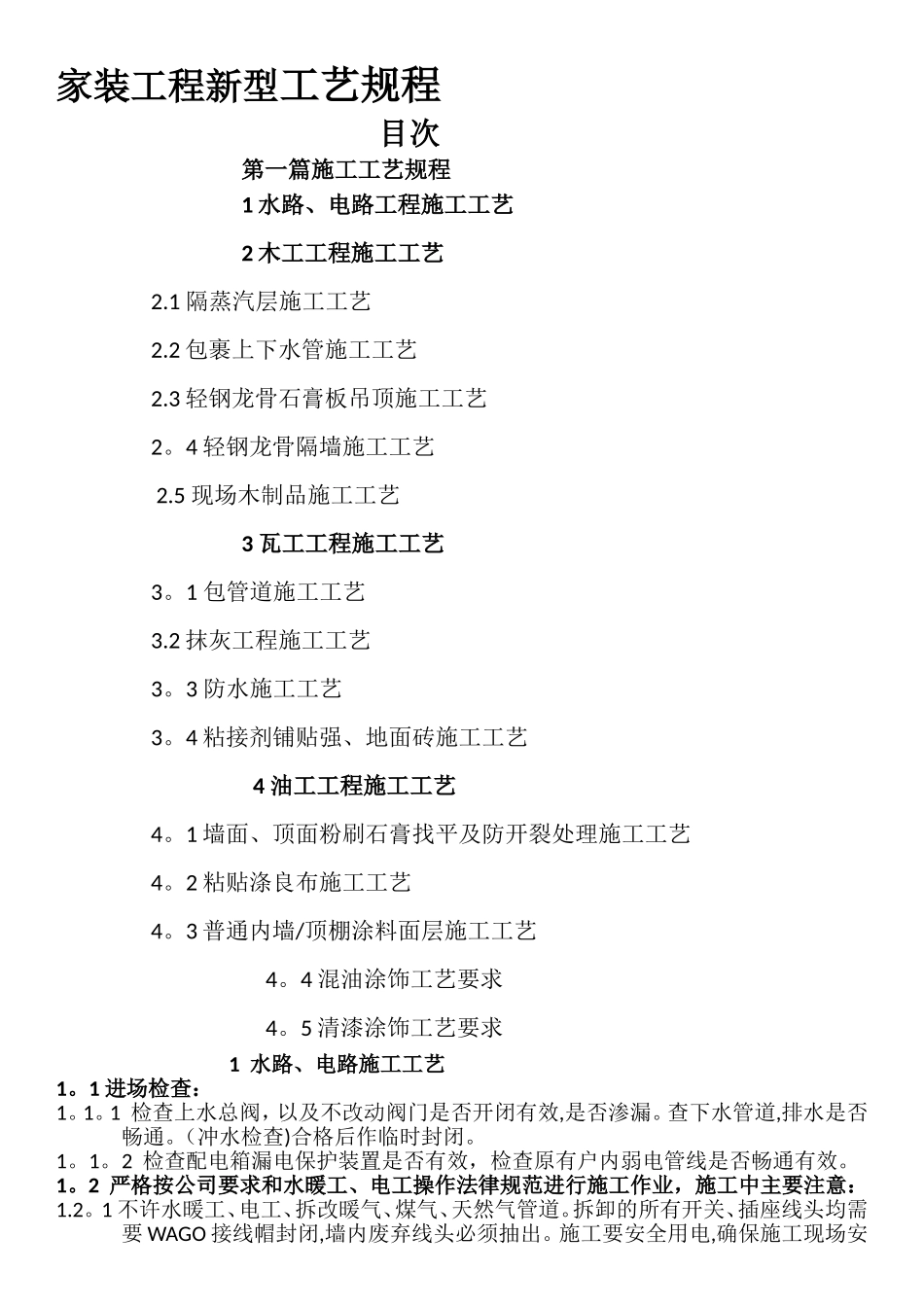

家装工程新型工艺规程目次第一篇施工工艺规程1 水路、电路工程施工工艺2 木工工程施工工艺 2
1 隔蒸汽层施工工艺 2
2 包裹上下水管施工工艺 2
3 轻钢龙骨石膏板吊顶施工工艺 2
4 轻钢龙骨隔墙施工工艺 2
5 现场木制品施工工艺3 瓦工工程施工工艺 3
1 包管道施工工艺 3
2 抹灰工程施工工艺 3
3 防水施工工艺 3
4 粘接剂铺贴强、地面砖施工工艺4 油工工程施工工艺 4
1 墙面、顶面粉刷石膏找平及防开裂处理施工工艺 4
2 粘贴涤良布施工工艺 4
3 普通内墙/顶棚涂料面层施工工艺4
4 混油涂饰工艺要求4
5 清漆涂饰工艺要求1 水路、电路施工工艺1
1 进场检查:1
1 检查上水总阀,以及不改动阀门是否开闭有效,是否渗漏
查下水管道,排水是否畅通
(冲水检查)合格后作临时封闭
2 检查配电箱漏电保护装置是否有效,检查原有户内弱电管线是否畅通有效
2 严格按公司要求和水暖工、电工操作法律规范进行施工作业,施工中主要注意:1
1 不许水暖工、电工、拆改暖气、煤气、天然气管道
拆卸的所有开关、插座线头均需要 WAGO 接线帽封闭,墙内废弃线头必须抽出
施工要安全用电,确保施工现场安全
2 暗管开槽时先用石材切割机沿标画的埋管位置线切割,注意不要切断钢筋,在使用电锤或手锤和子剔槽
开槽应顺直,无扭曲,线管横平竖直,墙面部允许开 30㎝以上长度的横槽
混凝土墙面剔槽时,遇横向钢筋,可将钢筋弯曲让管线通过,严禁切断钢筋,预制梁柱和预应力楼板均不得剔槽打洞
地面敷设管线应避开管道区,固定卡件时禁止破坏地面下管线设施
3 水路施工1
1 上水改造:1
1 冷热水管安装应左热右冷,平行间距部小于 20㎝,预留口必须准确,同一组用水器具预留口保持水平偏差不超过 2㎜,且与墙面保持垂直,距地面的高度一致,管线固定牢固
