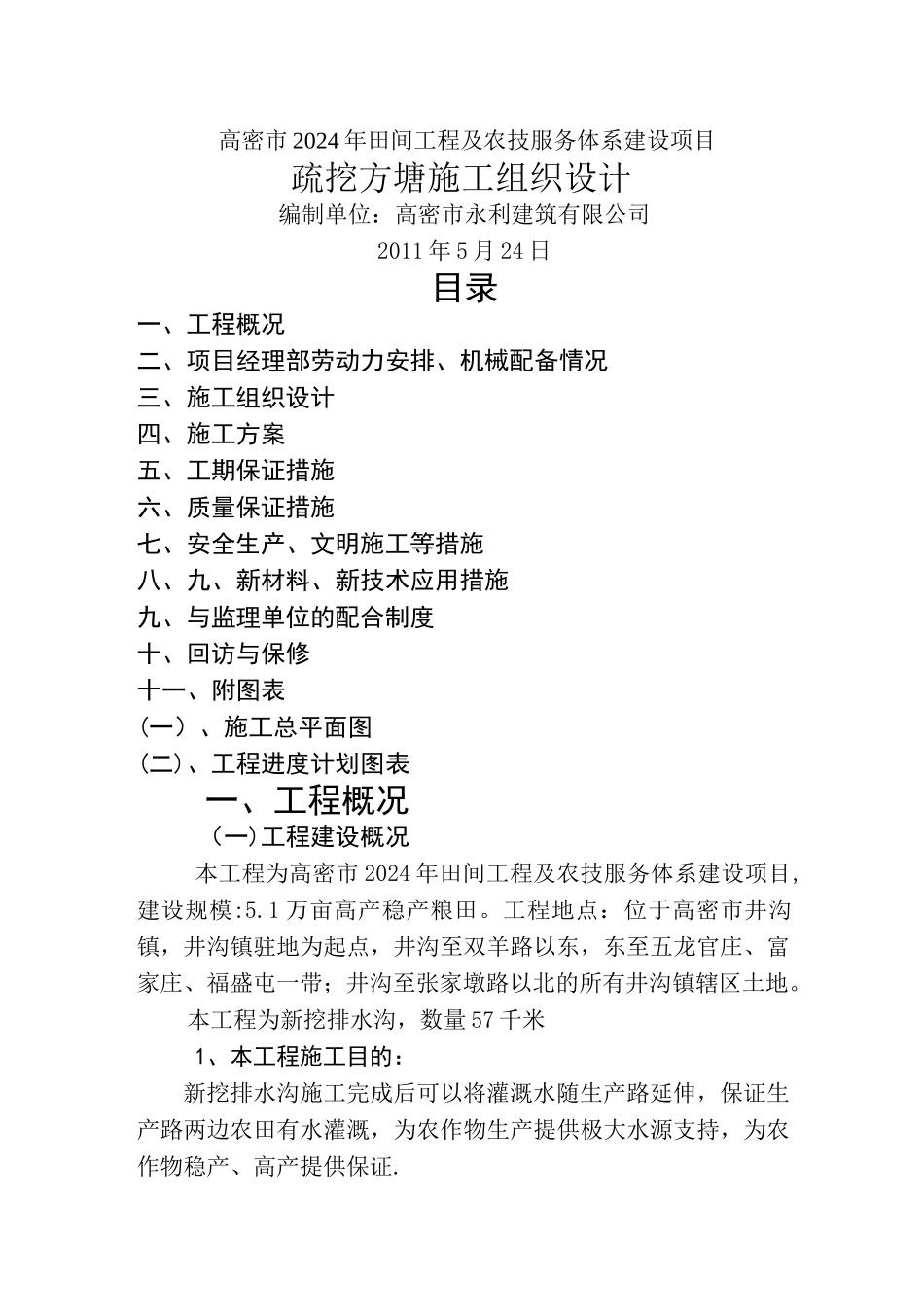

高密市 2024 年田间工程及农技服务体系建设项目疏挖方塘施工组织设计编制单位:高密市永利建筑有限公司2011 年 5 月 24 日目录一、工程概况二、项目经理部劳动力安排、机械配备情况三、施工组织设计四、施工方案五、工期保证措施六、质量保证措施七、安全生产、文明施工等措施八、九、新材料、新技术应用措施九、与监理单位的配合制度十、回访与保修十一、附图表(一)、施工总平面图(二)、工程进度计划图表 一、工程概况(一)工程建设概况本工程为高密市 2024 年田间工程及农技服务体系建设项目,建设规模:5
1 万亩高产稳产粮田
工程地点:位于高密市井沟镇,井沟镇驻地为起点,井沟至双羊路以东,东至五龙官庄、富家庄、福盛屯一带;井沟至张家墩路以北的所有井沟镇辖区土地
本工程为新挖排水沟,数量 57 千米1、本工程施工目的: 新挖排水沟施工完成后可以将灌溉水随生产路延伸,保证生产路两边农田有水灌溉,为农作物生产提供极大水源支持,为农作物稳产、高产提供保证

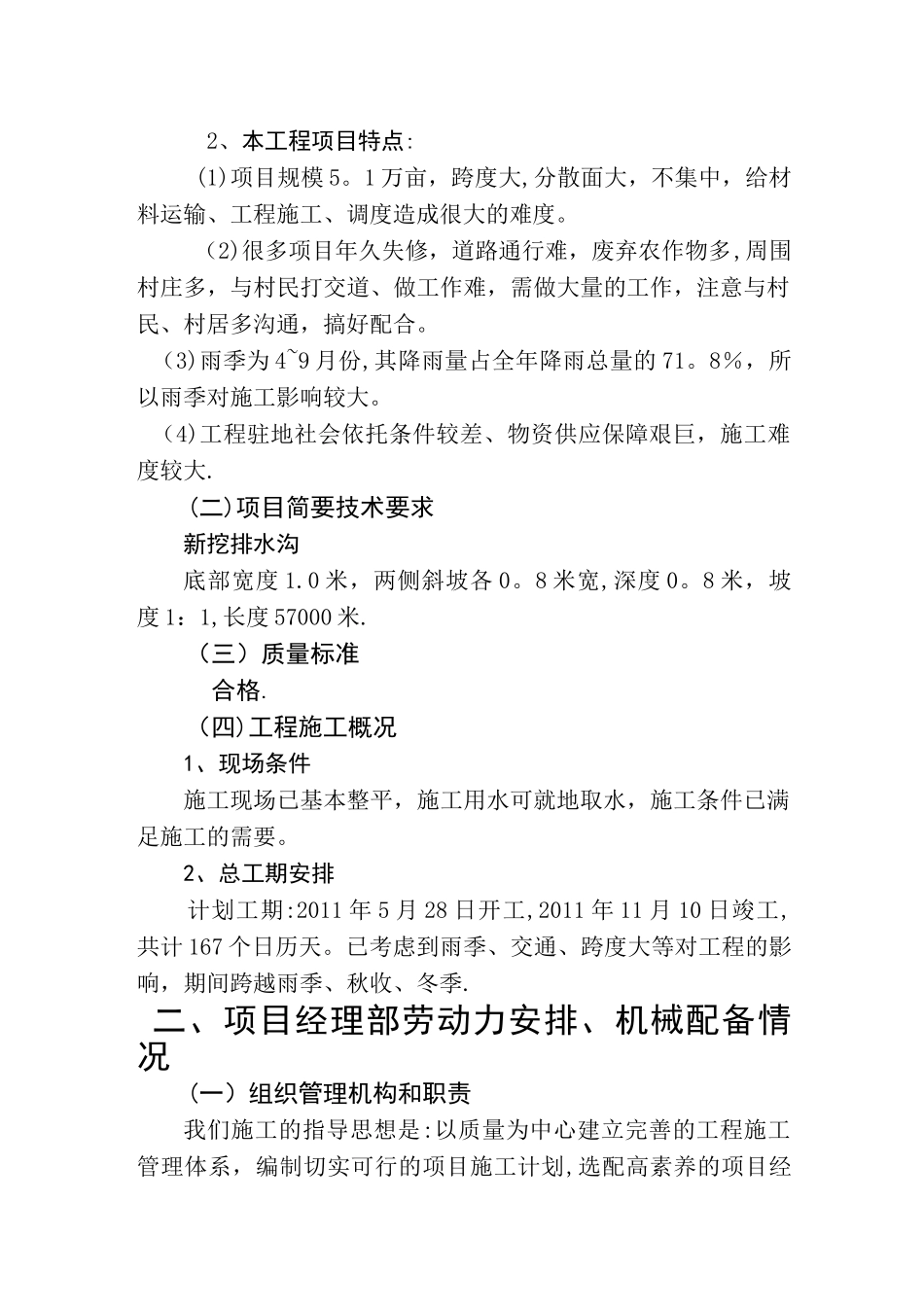

2、本工程项目特点:(1)项目规模 5
1 万亩,跨度大,分散面大,不集中,给材料运输、工程施工、调度造成很大的难度
(2)很多项目年久失修,道路通行难,废弃农作物多,周围村庄多,与村民打交道、做工作难,需做大量的工作,注意与村民、村居多沟通,搞好配合
(3)雨季为 4~9 月份,其降雨量占全年降雨总量的 71
8%,所以雨季对施工影响较大
(4)工程驻地社会依托条件较差、物资供应保障艰巨,施工难度较大
(二)项目简要技术要求新挖排水沟底部宽度 1
0 米,两侧斜坡各 0
8 米宽,深度 0
8 米,坡度 1:1,长度 57000 米
(三)质量标准合格
(四)工程施工概况1、现场条件施工现场已基本整平,施工用水可就地取水,施工条件已满足施工的需要
2、总工期安排计划工期:2011 年 5 月 28 日开工,2011 年 11 月
