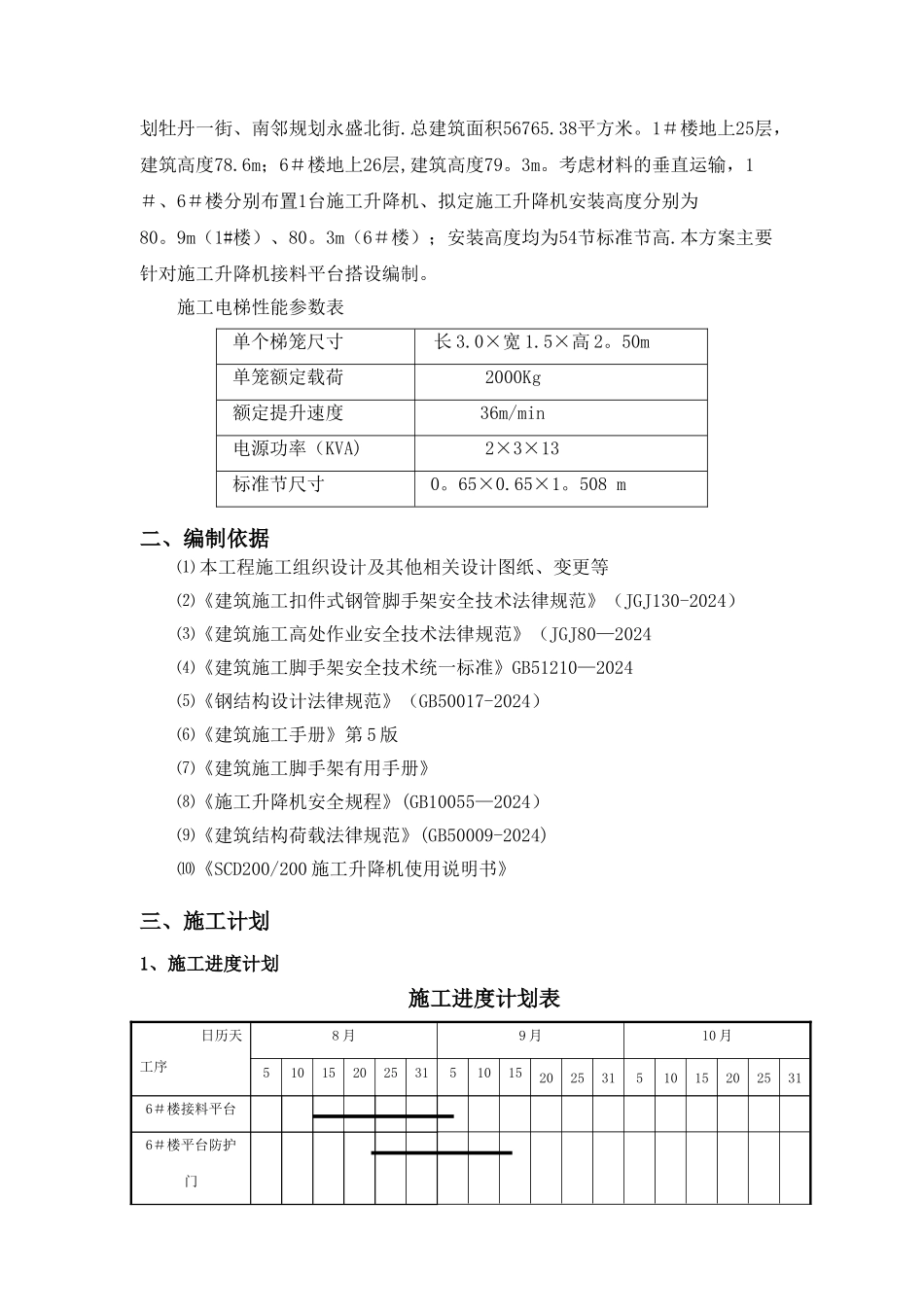

碧桂园陶园项目工程施工升降机接料平台搭设施工方案编制人审核人批准人编制单位:江苏南通二建集团有限公司碧桂园陶园项目部日期:2024 年 8 月目 录一、工程概况 0 二、编制依据 1 三、施工计划 1 1 、施工进度计划 1 2 、材料与设备计划 2 四、接料平台搭设施工工艺技术 2 1 、技术要求 2 2 、搭设要求 3 3 、拆除要求 3 4 、施工程序 3 五、施工安全技术措施 4 1 、高空坠落 4 2 、物体打击 5 3 、架体倒塌 5 六、接料平台劳动力计划 5 七、接料平台计算书及相关图纸 5 【计算书】 5 【节点图】 18 一、工程概况本工程位于郑州中牟绿博组团,西邻锦荣路、北抵规划富贵四路、东临规划牡丹一街、南邻规划永盛北街.总建筑面积56765.38平方米。1#楼地上25层,建筑高度78.6m;6#楼地上26层,建筑高度79。3m。考虑材料的垂直运输,1#、6#楼分别布置1台施工升降机、拟定施工升降机安装高度分别为80。9m(1#楼)、80。3m(6#楼);安装高度均为54节标准节高.本方案主要针对施工升降机接料平台搭设编制。施工电梯性能参数表单个梯笼尺寸长 3.0×宽 1.5×高 2。50m单笼额定载荷2000Kg额定提升速度36m/min电源功率(KVA)2×3×13标准节尺寸0。65×0.65×1。508 m二、编制依据⑴ 本工程施工组织设计及其他相关设计图纸、变更等⑵《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2024)⑶《建筑施工高处作业安全技术法律规范》(JGJ80—2024⑷《建筑施工脚手架安全技术统一标准》GB51210—2024⑸《钢结构设计法律规范》(GB50017-2024)⑹《建筑施工手册》第 5 版⑺《建筑施工脚手架有用手册》⑻《施工升降机安全规程》(GB10055—2024)⑼《建筑结构荷载法律规范》(GB50009-2024)⑽《SCD200/200 施工升降机使用说明书》三、施工计划1、施工进度计划施工进度计划表日历天 工序8 月9 月10 月5101520253151015202531510152025316#楼接料平台6#楼平台防护门1#楼接料平台1#楼平台防护门2、材料与设备计划⑴ 接料平台架、连墙杆、卸荷拉杆及预埋插管均应采纳 φ48×3。0mm 的钢管.并应符合现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的 3 号普通钢管,其质量应符合国家标准《碳结构钢》(GB/T700)中 Q235—A 级钢的规定。⑵ 接料平台架采纳可锻铸铁制作的扣件,其材质应符合国家标准《钢管脚手架扣件》(GB15831)的规定。⑶ ...
