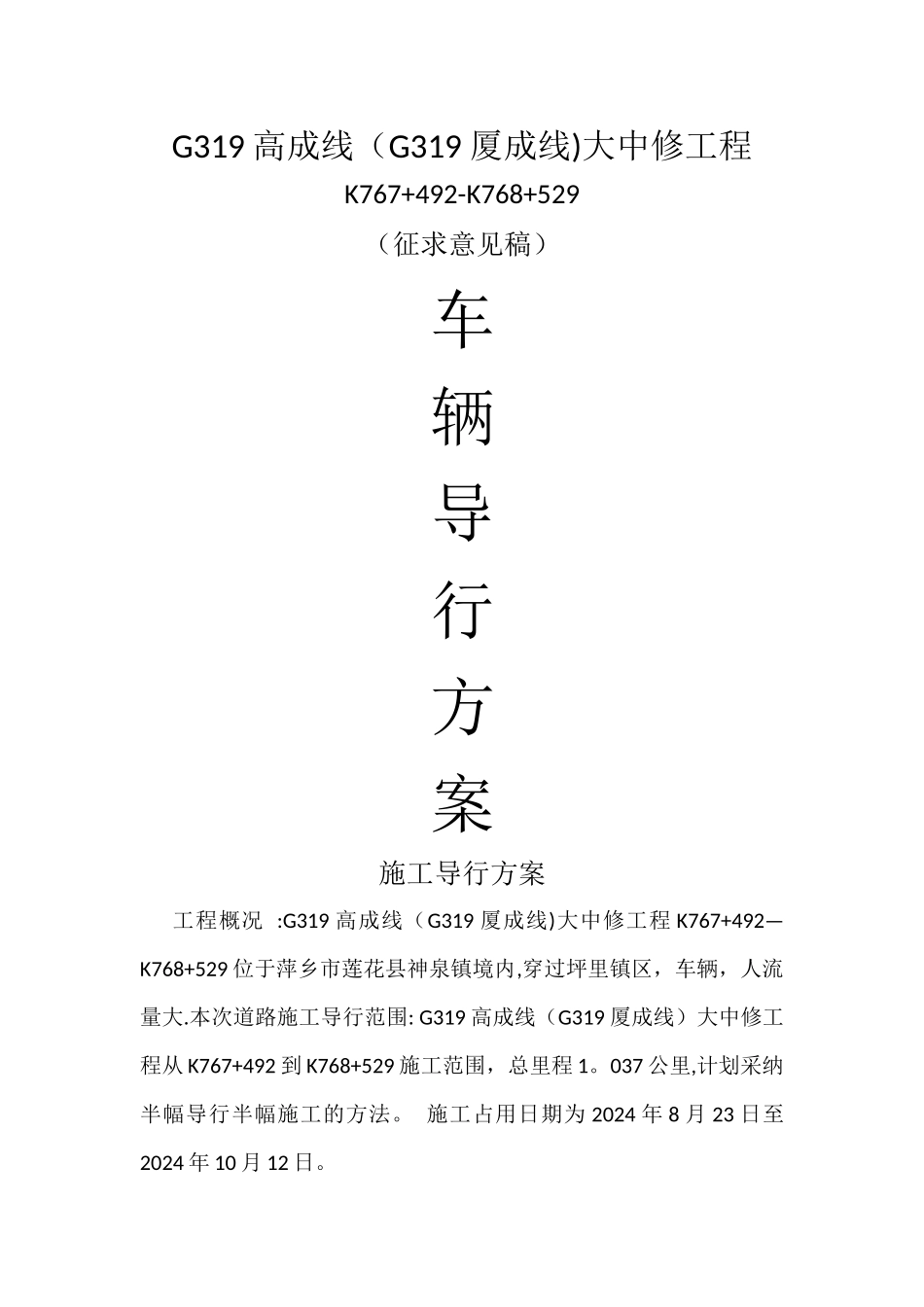

G319 高成线(G319 厦成线)大中修工程K767+492-K768+529(征求意见稿)车辆导行方案施工导行方案工程概况 :G319 高成线(G319 厦成线)大中修工程 K767+492—K768+529 位于萍乡市莲花县神泉镇境内,穿过坪里镇区,车辆,人流量大
本次道路施工导行范围: G319 高成线(G319 厦成线)大中修工程从 K767+492 到 K768+529 施工范围,总里程 1
037 公里,计划采纳半幅导行半幅施工的方法
施工占用日期为 2024 年 8 月 23 日至2024 年 10 月 12 日

一、施工部署 为 保 障 G319 高 成 线 (G319 厦 成 线 ) 大 中 修 工 程 K767+492—K768+529 施工期间的道路安全通行,编制施工交通导行方案
施工导行分为两个阶段进行,第一阶段封闭左侧半幅车道进行路面的施工作业,右侧半幅车道交通导行,保证施工过程中双向车道通行的畅通
第二阶段在左侧半幅完成后,左侧半幅交通开放通行,然后封闭右侧半幅道路进行路面的施工作业
二、施工导行方案 施工作业的交通控制区分部分:警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区
警告区:警告区长度不小于 1000 米,警告区设置前方施工标志、车辆改道标志、限制速度标志、车辆慢行标志等,相邻标志的间距不得超过 100 米,通常 50 米至 100 米,最后一个标志与上游过渡区的第一个渠化装置(锥形标)间距不得小于 1 米
缓冲区:缓冲区长度最少为 50 米
施工导行起点处设置高功率防眩目照明灯夜间开启
作业区:作业区的长度根据养护作业或施工的需要而定,计划封闭段长度为 20 米,封闭区两边留 10 米缓冲区
用锥形标与车道隔离的间距为 3-5 米

锥形标应粘贴反光膜,使之夜间形成一条光带引导车辆行驶,若锥桶损坏或丢失应及时添补
