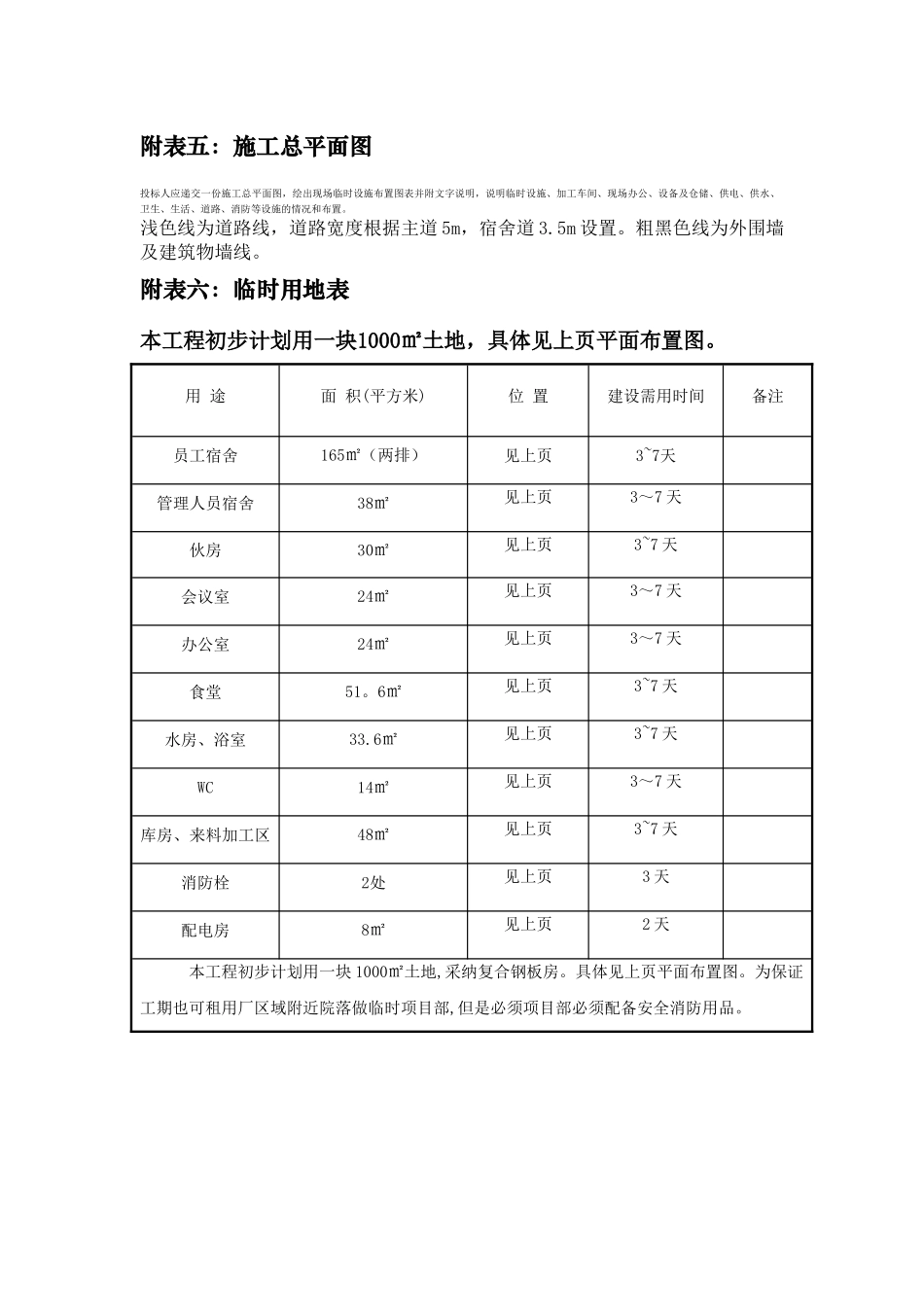

附表五:施工总平面图投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置
浅色线为道路线,道路宽度根据主道 5m,宿舍道 3
粗黑色线为外围墙及建筑物墙线
附表六:临时用地表本工程初步计划用一块1000㎡土地,具体见上页平面布置图
用 途面 积(平方米)位 置建设需用时间备注员工宿舍165㎡(两排)见上页3~7天管理人员宿舍38㎡见上页3~7 天伙房30㎡见上页3~7 天会议室24㎡见上页3~7 天办公室24㎡见上页3~7 天食堂51
6㎡见上页3~7 天水房、浴室33
6㎡见上页3~7 天WC14㎡见上页3~7 天库房、来料加工区48㎡见上页3~7 天消防栓2处见上页3 天配电房8㎡见上页2 天本工程初步计划用一块 1000㎡土地,采纳复合钢板房
具体见上页平面布置图
为保证工期也可租用厂区域附近院落做临时项目部,但是必须项目部必须配备安全消防用品
