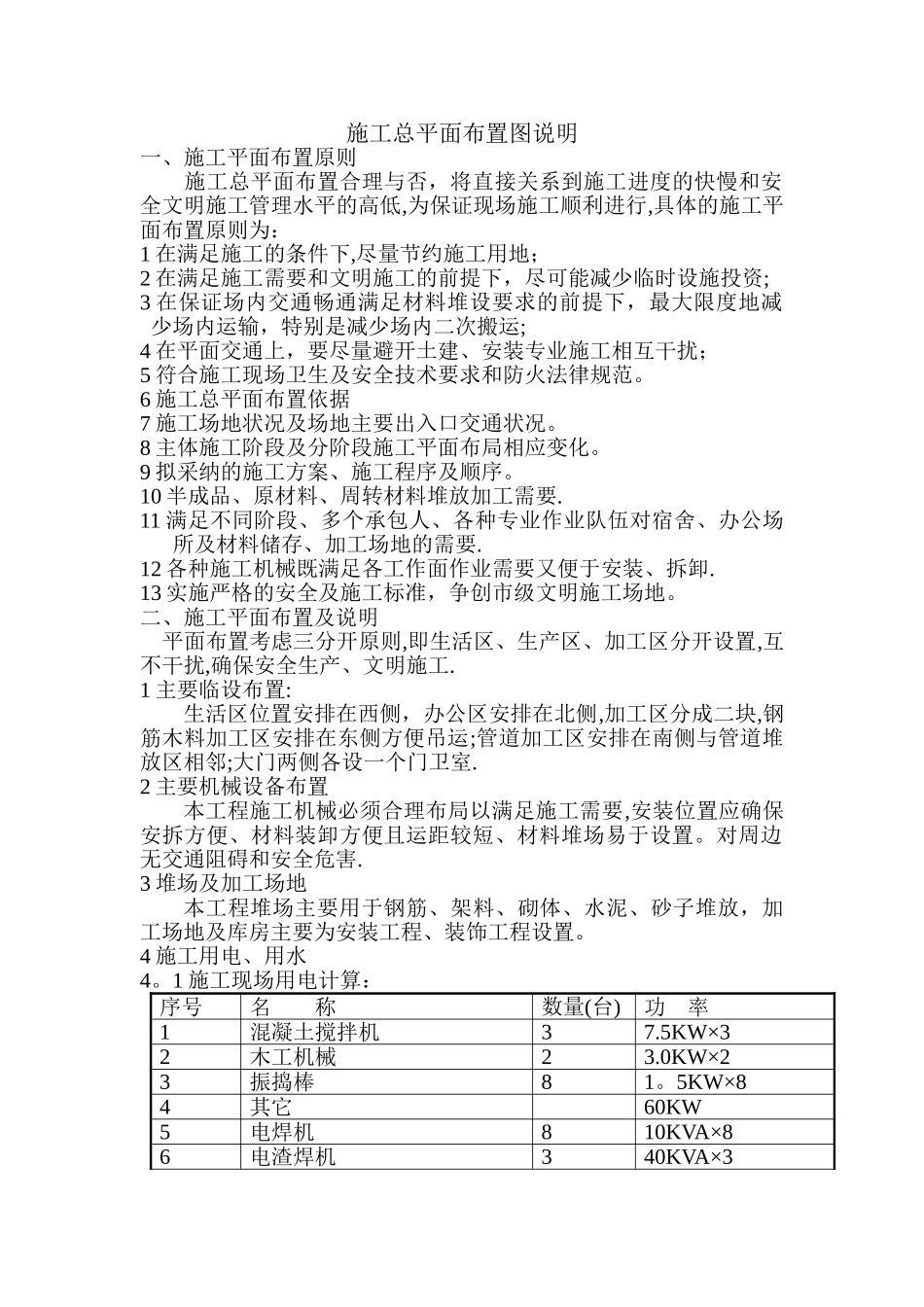

施工总平面布置图说明一、施工平面布置原则 施工总平面布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,具体的施工平面布置原则为:1 在满足施工的条件下,尽量节约施工用地;2 在满足施工需要和文明施工的前提下,尽可能减少临时设施投资;3 在保证场内交通畅通满足材料堆设要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运;4 在平面交通上,要尽量避开土建、安装专业施工相互干扰;5 符合施工现场卫生及安全技术要求和防火法律规范。6 施工总平面布置依据7 施工场地状况及场地主要出入口交通状况。8 主体施工阶段及分阶段施工平面布局相应变化。9 拟采纳的施工方案、施工程序及顺序。10 半成品、原材料、周转材料堆放加工需要.11 满足不同阶段、多个承包人、各种专业作业队伍对宿舍、办公场所及材料储存、加工场地的需要.12 各种施工机械既满足各工作面作业需要又便于安装、拆卸.13 实施严格的安全及施工标准,争创市级文明施工场地。二、施工平面布置及说明 平面布置考虑三分开原则,即生活区、生产区、加工区分开设置,互不干扰,确保安全生产、文明施工.1 主要临设布置:生活区位置安排在西侧,办公区安排在北侧,加工区分成二块,钢筋木料加工区安排在东侧方便吊运;管道加工区安排在南侧与管道堆放区相邻;大门两侧各设一个门卫室.2 主要机械设备布置本工程施工机械必须合理布局以满足施工需要,安装位置应确保安拆方便、材料装卸方便且运距较短、材料堆场易于设置。对周边无交通阻碍和安全危害.3 堆场及加工场地本工程堆场主要用于钢筋、架料、砌体、水泥、砂子堆放,加工场地及库房主要为安装工程、装饰工程设置。4 施工用电、用水4。1 施工现场用电计算:序号名 称数量(台)功 率1混凝土搅拌机37.5KW×32木工机械23.0KW×23振捣棒81。5KW×84其它60KW5电焊机810KVA×86电渣焊机340KVA×37室内外照明1515KVA施工用电采纳三相五线制(TN-S 系统),在电源引入处设置总配电箱,并进行重复接地,接地电阻不大于 4 欧姆.临时用电系统采纳三级保护(过电流保护、两级漏电保护).所有移动电器及人工操作机械设备末端保护装置漏电断开时间均不大于0.1S,漏电电流不大于 30mA。假如现场用电高峰期出现负荷不足的情况,在白天错开用电高峰,钢筋的焊接可尽量安排在晚上进行.本工程施工现场用电始终贯彻执行“安全第一,预防为主”的方针,确保在施工现场用电中的人身安全和...
