施工总平面布置图施工临时设施布置1、施工布置原则根据本标段的地形、地质条件及现场实际条件,进行本标段施工场地的总平面布置
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,便于安全生产、生活方便,确保各施工时段内的施工均能正常均衡有序进行
同时尽量少占耕地,对施工区及周围环境进行有效的保护
施工现场实行封闭式管理用房计划租用当地民房为主,不足部分搭建临时房屋作为补充
临建设施布置原则上力求合理、紧凑、节约、经济有用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工
2、施工运输交通本工程对外以陆地运输为主,外来物资以及施工机械设备,可直接经公路运到施工场地作业区
场内施工道路修建均在征地范围之内
尽量利用现有的公路与场地原有道路沟通,以减少征借用地和环境的破坏;同时要兼顾前期开挖运输以及中后期材料及混凝土运输;临时设施场内施工道路可依实际情况,结合已有或新布置的简易临时施工道路而成
3、材料堆放场本工程材料采纳市场供应,直接运输至施工现场
4、生活办公设施布置生活办公设施包括办公室、职工宿舍、食堂卫生设施等,拟定布置在施工现场内
部分生活用房可租用民房
5、生产、生活用水、用电及通讯5
1 生产、生活用水本工程用水主要为拌和用水、养护用水及生活用水等
由于半成品的生产采纳集中拌和,可在拌和区架设小型水塔一座,施工生产用水可从河内抽至水塔,再从水塔中接入用水设备上
施工场区的养护用水用水量较小,可用水泵从场区河内抽取使用
生活用水拟打井一眼,或利用农村已有的水井
2 施工临时用电布设根据本工程特点,生活用电直接使用所租房屋的电源

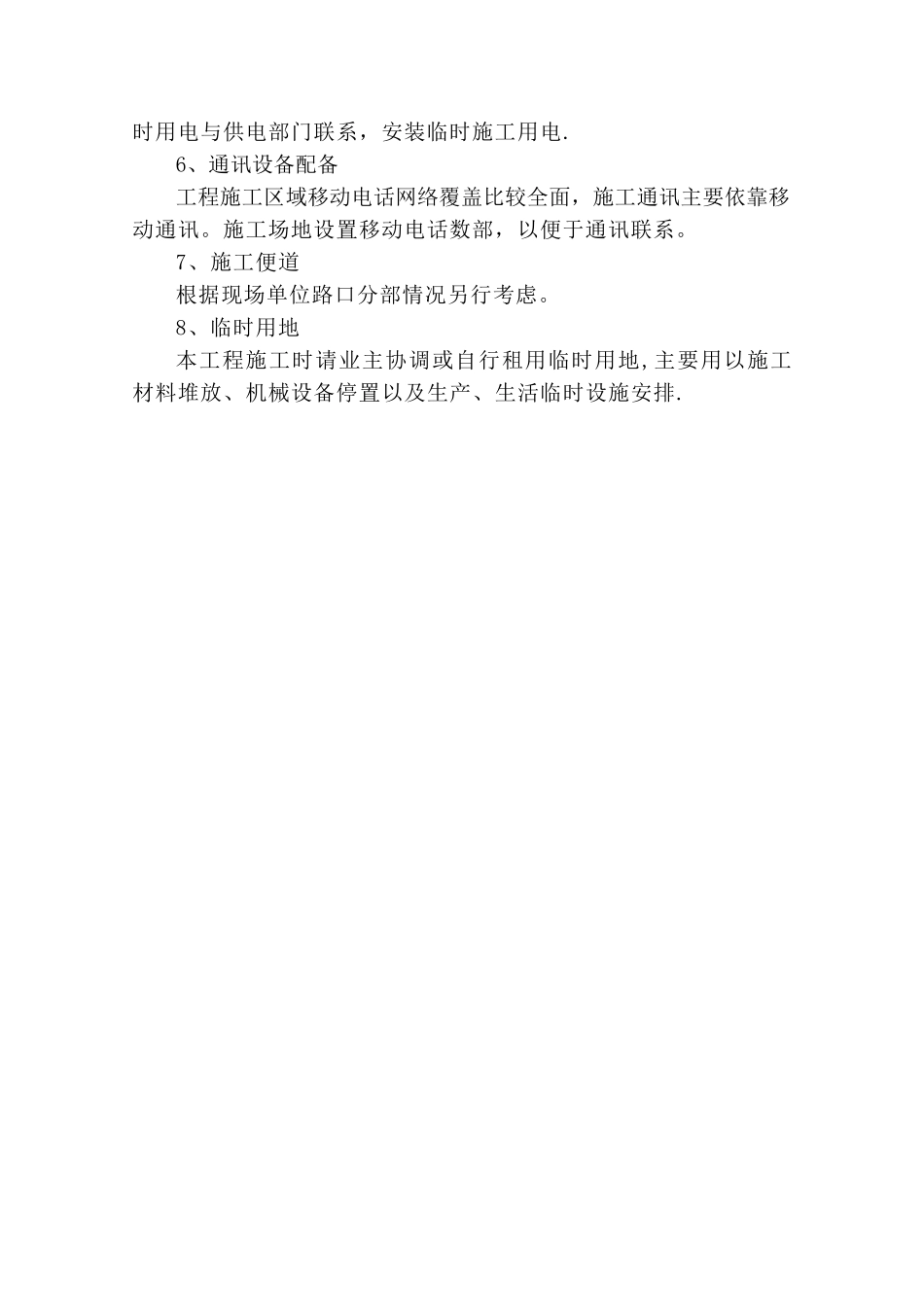

施工临时用电与供电部门联系,安装临时施工用电
6、通讯设备配备工程施工区域移动电话网络覆盖比较全面,施工通讯主要依靠移动通讯
施工场地设置移动电话数部,以便于通讯联系
7、施工便道根据现场单位路口分部情况另行考虑
8、临时用地本工
