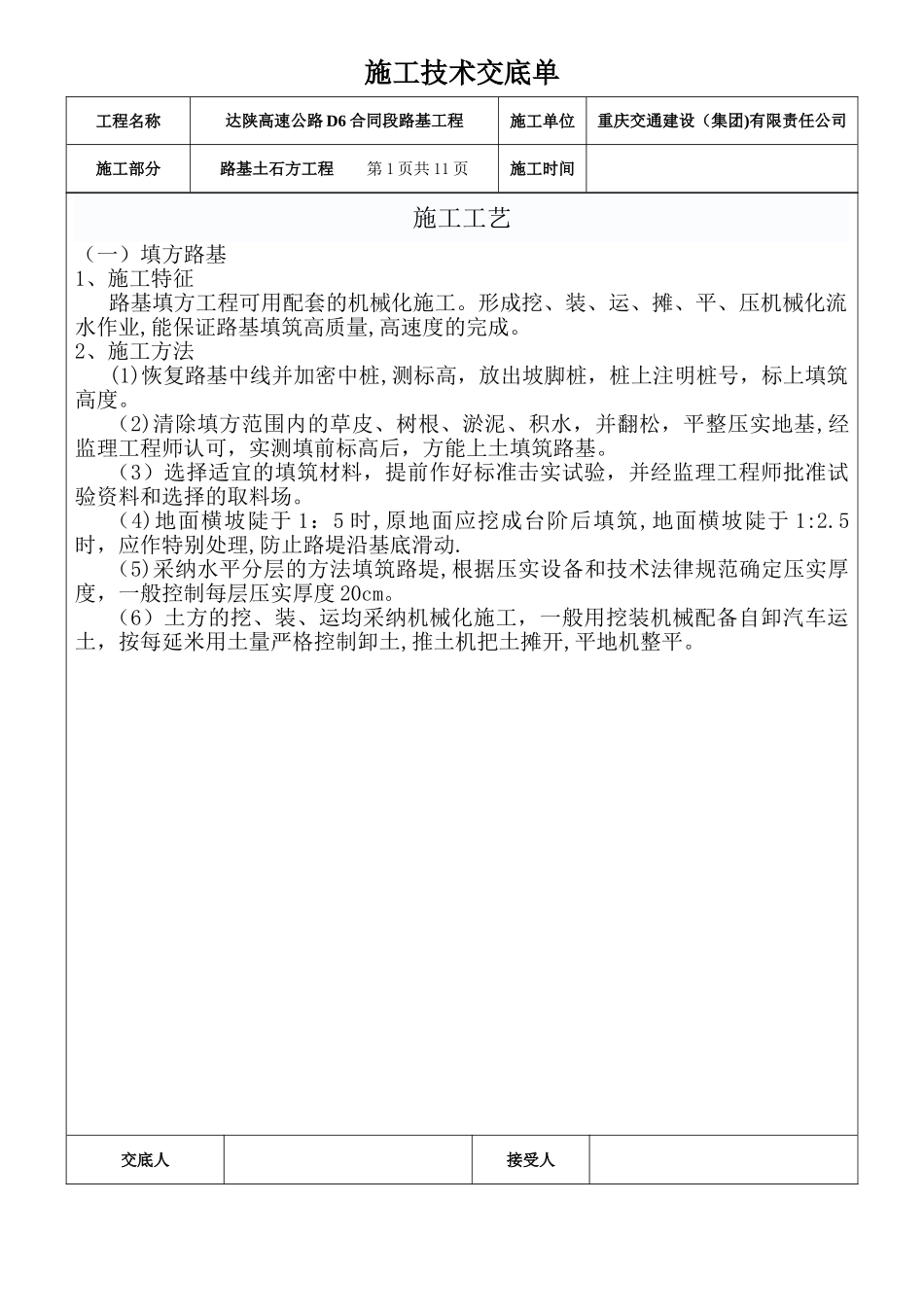

施工技术交底单工程名称达陕高速公路 D6 合同段路基工程施工单位重庆交通建设(集团)有限责任公司施工部分路基土石方工程 第 1 页共 11 页施工时间施工工艺(一)填方路基1、施工特征路基填方工程可用配套的机械化施工
形成挖、装、运、摊、平、压机械化流水作业,能保证路基填筑高质量,高速度的完成
2、施工方法(1)恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度
(2)清除填方范围内的草皮、树根、淤泥、积水,并翻松,平整压实地基,经监理工程师认可,实测填前标高后,方能上土填筑路基
(3)选择适宜的填筑材料,提前作好标准击实试验,并经监理工程师批准试验资料和选择的取料场
(4)地面横坡陡于 1:5 时,原地面应挖成台阶后填筑,地面横坡陡于 1:2
5时,应作特别处理,防止路堤沿基底滑动
(5)采纳水平分层的方法填筑路堤,根据压实设备和技术法律规范确定压实厚度,一般控制每层压实厚度 20cm
(6)土方的挖、装、运均采纳机械化施工,一般用挖装机械配备自卸汽车运土,按每延米用土量严格控制卸土,推土机把土摊开,平地机整平

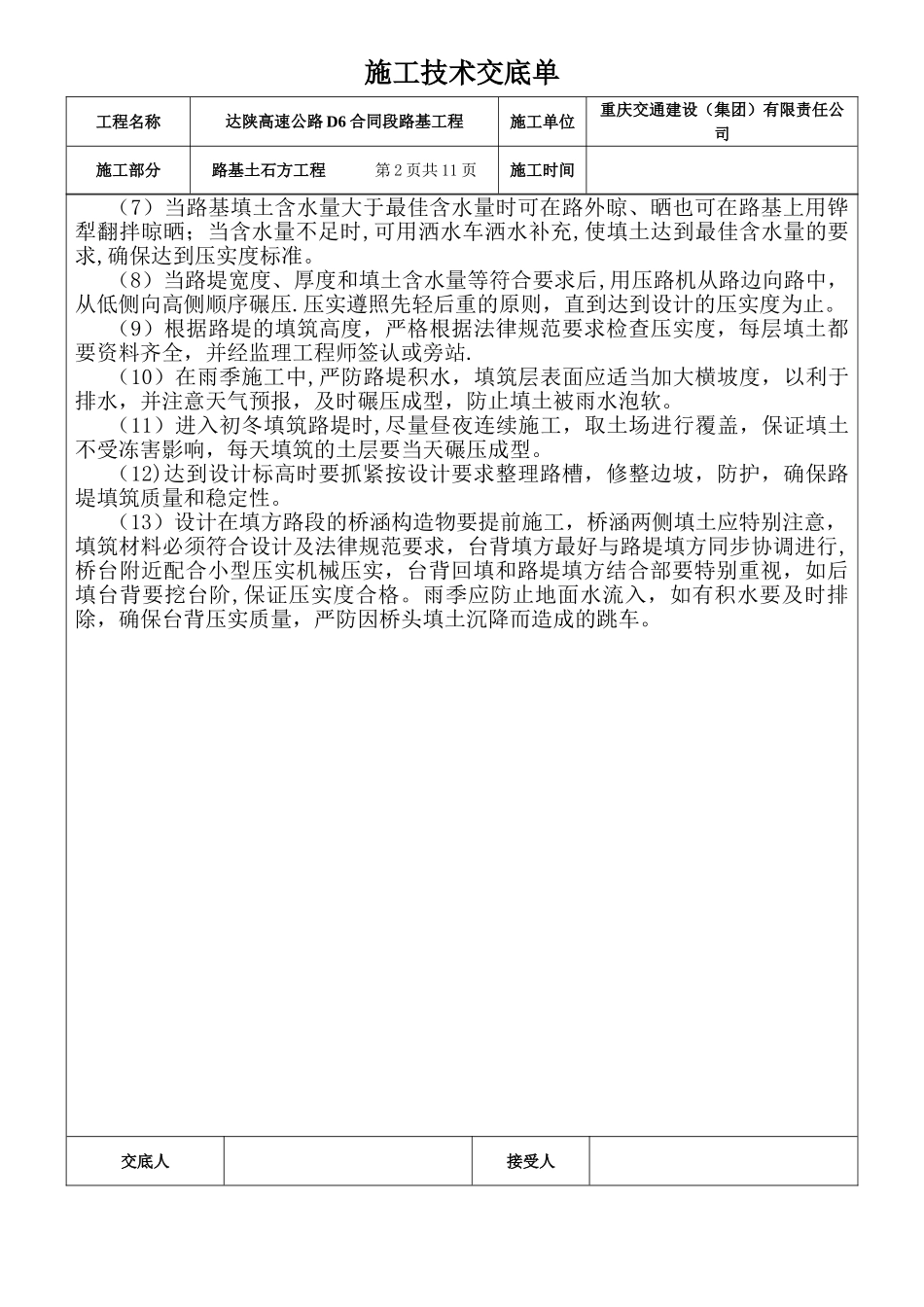

交底人接受人施工技术交底单工程名称达陕高速公路 D6 合同段路基工程施工单位重庆交通建设(集团)有限责任公司施工部分路基土石方工程 第 2 页共 11 页施工时间(7)当路基填土含水量大于最佳含水量时可在路外晾、晒也可在路基上用铧犁翻拌晾晒;当含水量不足时,可用洒水车洒水补充,使填土达到最佳含水量的要求,确保达到压实度标准
(8)当路堤宽度、厚度和填土含水量等符合要求后,用压路机从路边向路中,从低侧向高侧顺序碾压
压实遵照先轻后重的原则,直到达到设计的压实度为止
(9)根据路堤的填筑高度,严格根据法律规范要求检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站

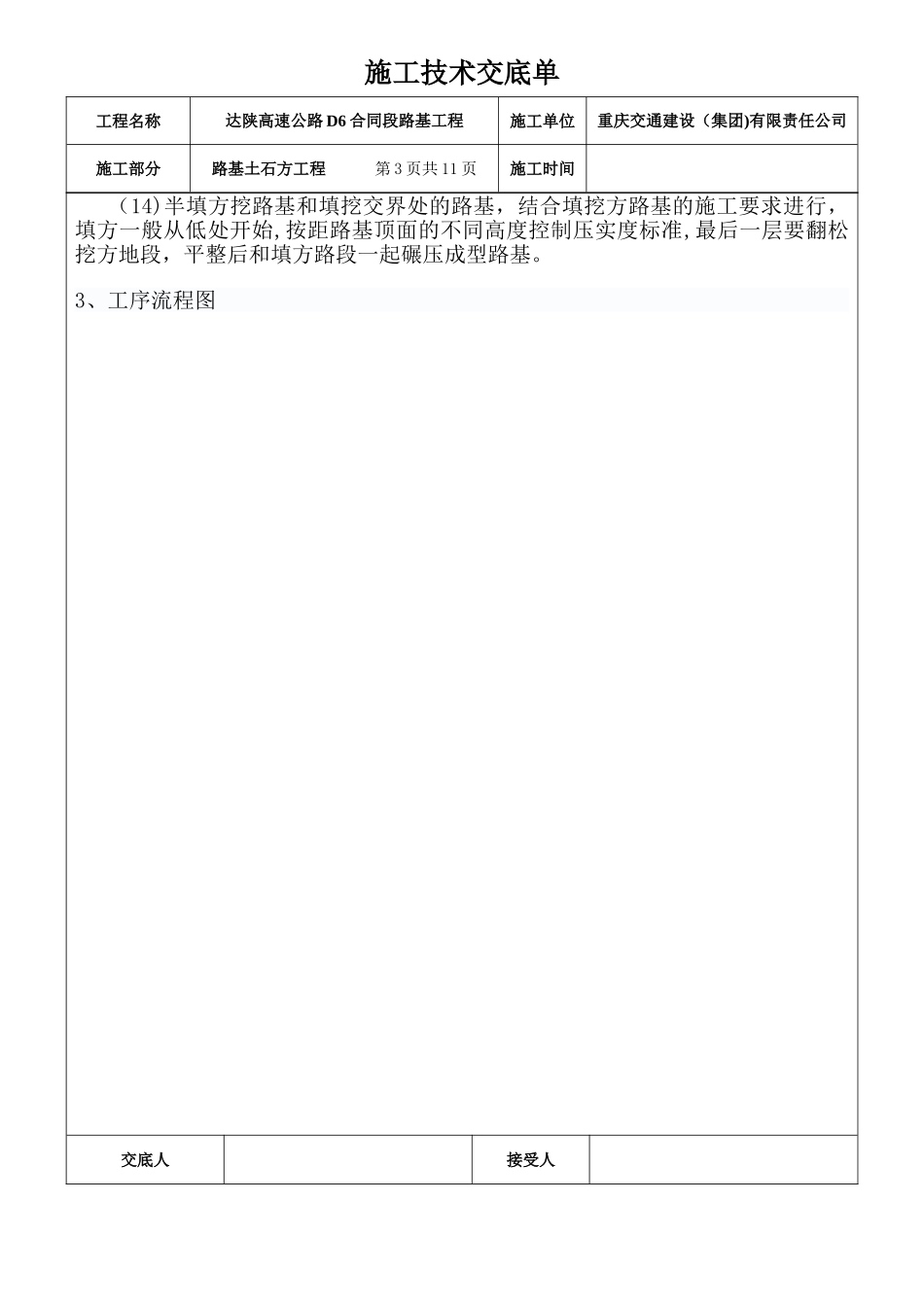

(10)在雨季施工中,严防路堤积水,填筑层表面应适当加大横坡度,以利于排水,并
