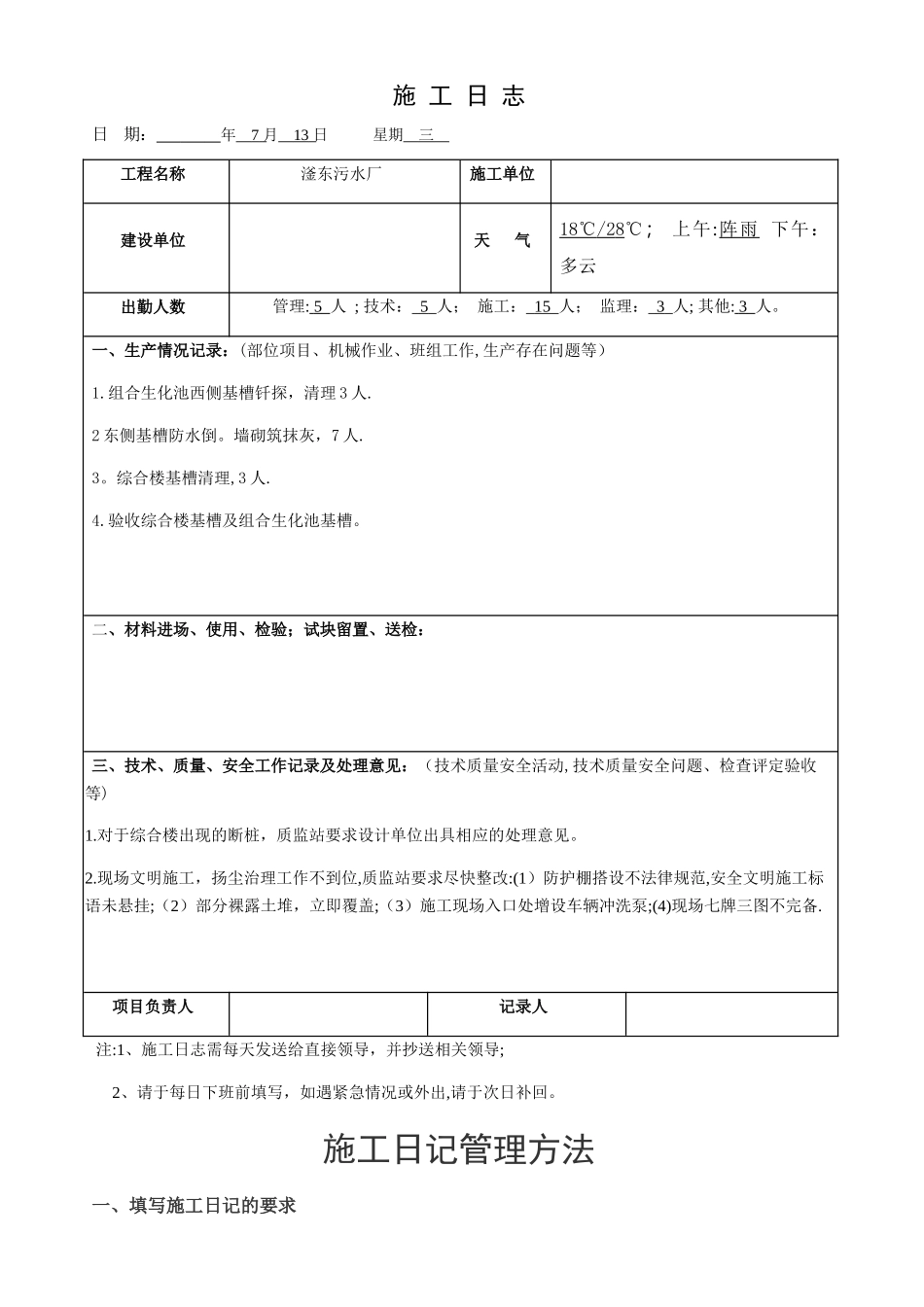

施 工 日 志日 期: 年 7 月 13 日 星期 三 工程名称滏东污水厂施工单位建设单位天 气18℃ / 2 8 ℃; 上午:阵雨 下午:多云出勤人数管理: 5 人 ; 技术: 5 人; 施工: 15 人; 监理: 3 人; 其他: 3 人
一、生产情况记录:(部位项目、机械作业、班组工作,生产存在问题等)1
组合生化池西侧基槽钎探,清理 3 人
2 东侧基槽防水倒
墙砌筑抹灰,7 人
综合楼基槽清理,3 人
验收综合楼基槽及组合生化池基槽
二、材料进场、使用、检验;试块留置、送检:三、技术、质量、安全工作记录及处理意见:(技术质量安全活动,技术质量安全问题、检查评定验收等)1
对于综合楼出现的断桩,质监站要求设计单位出具相应的处理意见
现场文明施工,扬尘治理工作不到位,质监站要求尽快整改:(1)防护棚搭设不法律规范,安全文明施工标语未悬挂;(2)部分裸露土堆,立即覆盖;(3)施工现场入口处增设车辆冲洗泵;(4)现场七牌三图不完备
项目负责人记录人 注:1、施工日志需每天发送给直接领导,并抄送相关领导; 2、请于每日下班前填写,如遇紧急情况或外出,请于次日补回

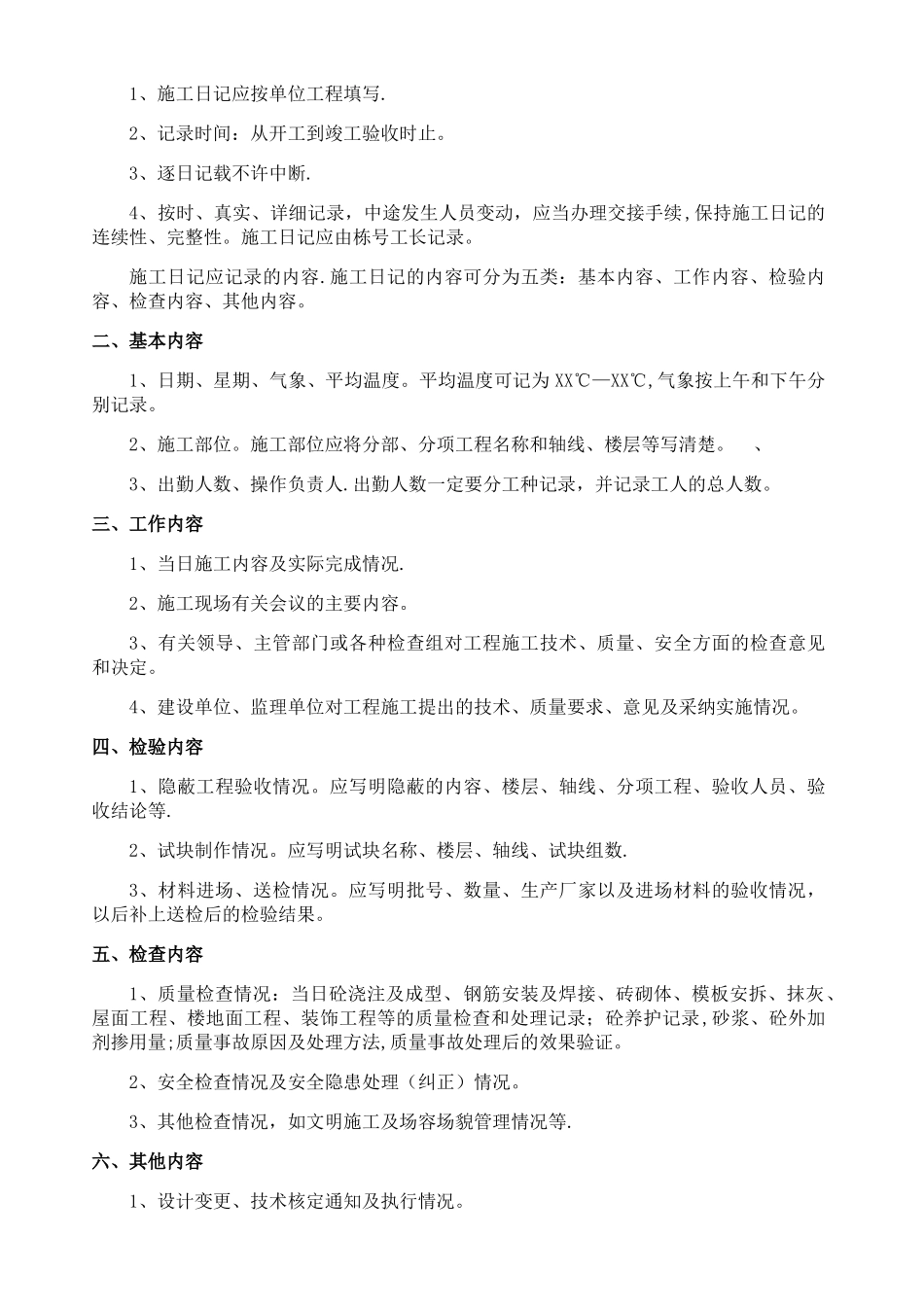

施工日记管理方法一、填写施工日记的要求 1、施工日记应按单位工程填写
2、记录时间:从开工到竣工验收时止
3、逐日记载不许中断
4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性
施工日记应由栋号工长记录
施工日记应记录的内容
施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容
二、基本内容 1、日期、星期、气象、平均温度
平均温度可记为 XX℃—XX℃,气象按上午和下午分别记录
2、施工部位
施工部位应将分部、分项工程名称和轴线、楼层等写清楚
、3、出勤人数、操作负责人
出勤人数一定要分工种记录,并记录工人的总人数

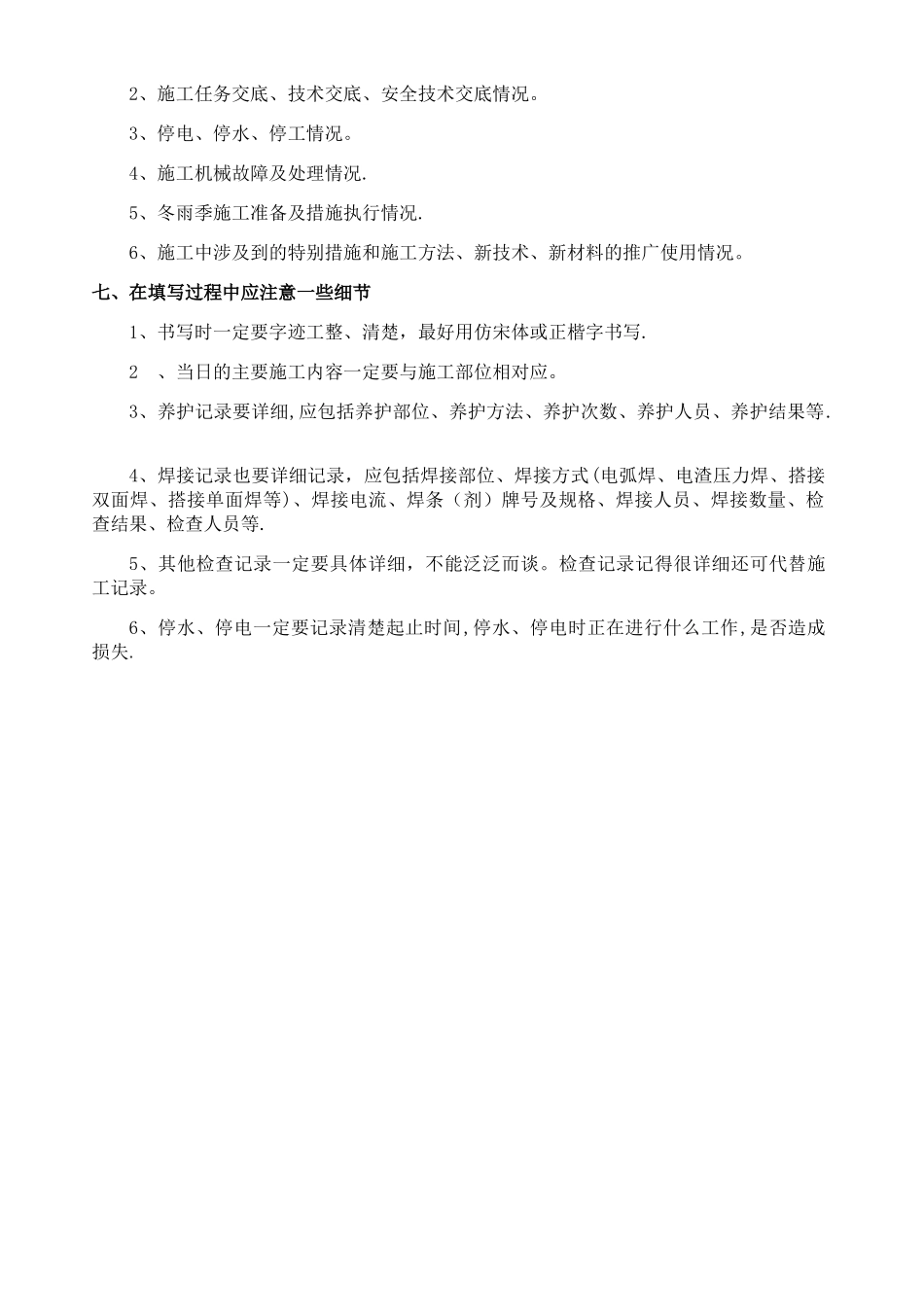

三、工作内容 1
