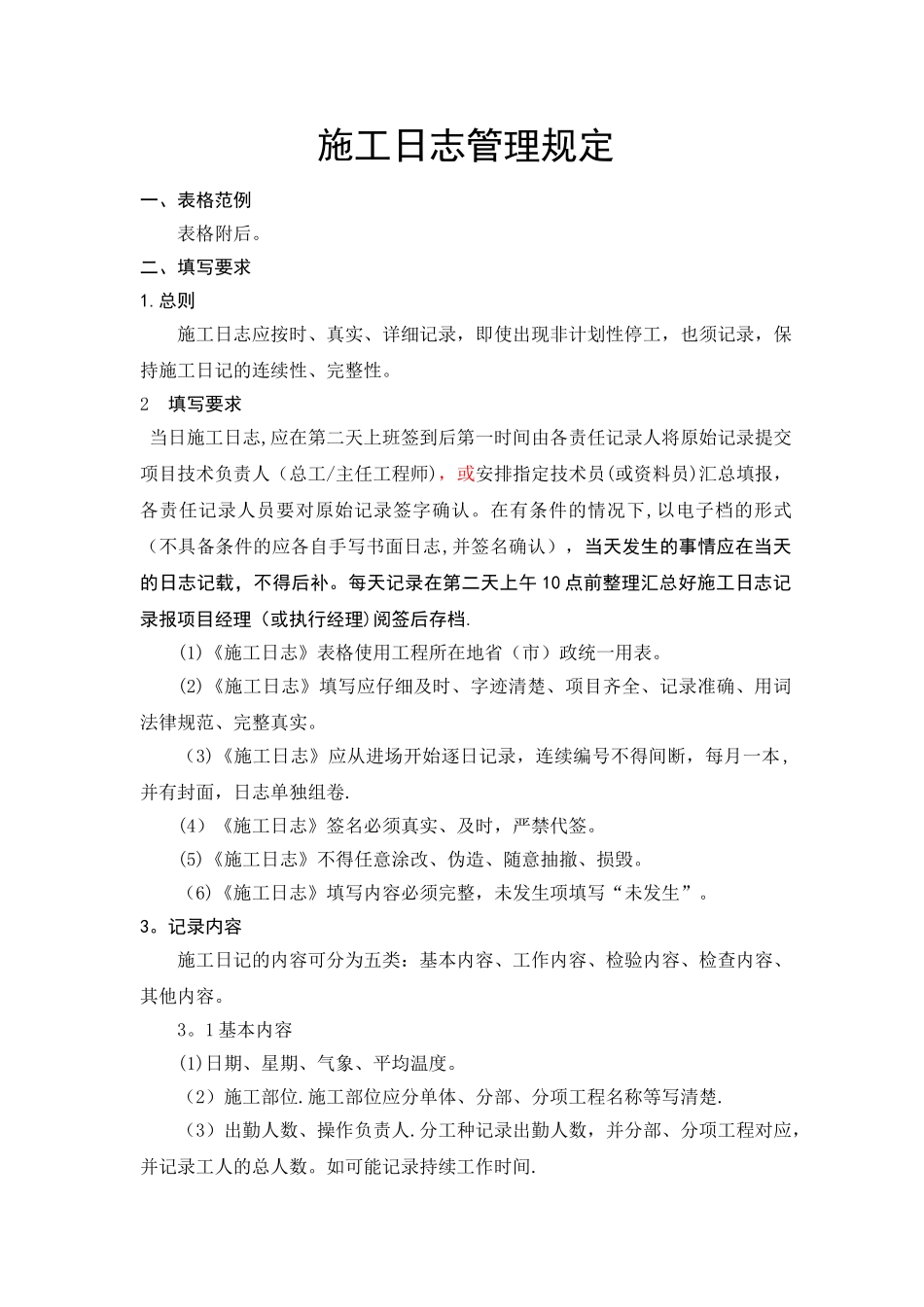

施工日志管理规定一、表格范例表格附后
二、填写要求1
总则施工日志应按时、真实、详细记录,即使出现非计划性停工,也须记录,保持施工日记的连续性、完整性
2 填写要求 当日施工日志,应在第二天上班签到后第一时间由各责任记录人将原始记录提交项目技术负责人(总工/主任工程师),或安排指定技术员(或资料员)汇总填报,各责任记录人员要对原始记录签字确认
在有条件的情况下,以电子档的形式(不具备条件的应各自手写书面日志,并签名确认),当天发生的事情应在当天的日志记载,不得后补
每天记录在第二天上午 10 点前整理汇总好施工日志记录报项目经理(或执行经理)阅签后存档

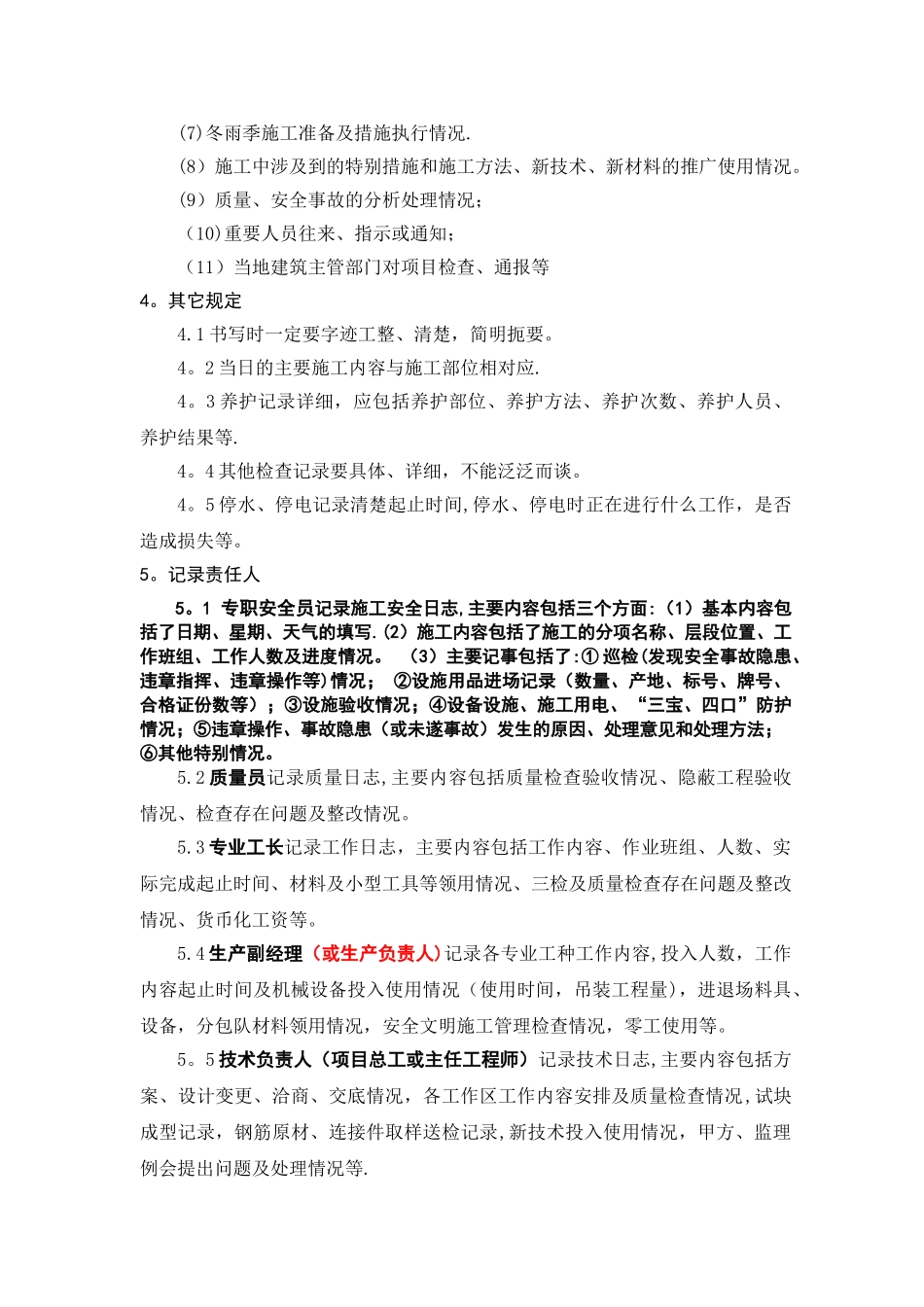

(1)《施工日志》表格使用工程所在地省(市)政统一用表
(2)《施工日志》填写应仔细及时、字迹清楚、项目齐全、记录准确、用词法律规范、完整真实
(3)《施工日志》应从进场开始逐日记录,连续编号不得间断,每月一本,并有封面,日志单独组卷
(4)《施工日志》签名必须真实、及时,严禁代签
(5)《施工日志》不得任意涂改、伪造、随意抽撤、损毁
(6)《施工日志》填写内容必须完整,未发生项填写“未发生”
记录内容施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容
1 基本内容(1)日期、星期、气象、平均温度
(2)施工部位
施工部位应分单体、分部、分项工程名称等写清楚
(3)出勤人数、操作负责人
分工种记录出勤人数,并分部、分项工程对应,并记录工人的总人数
如可能记录持续工作时间
(4)投入大型机械名称,工作时间,所工作的分部、分项工程名称
2 工作内容(1)当日施工内容及实际完成情况
(2)施工现场有关会议的主要内容(包括外部、内部会议形成决议项)
(3)有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定
(4)建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳
