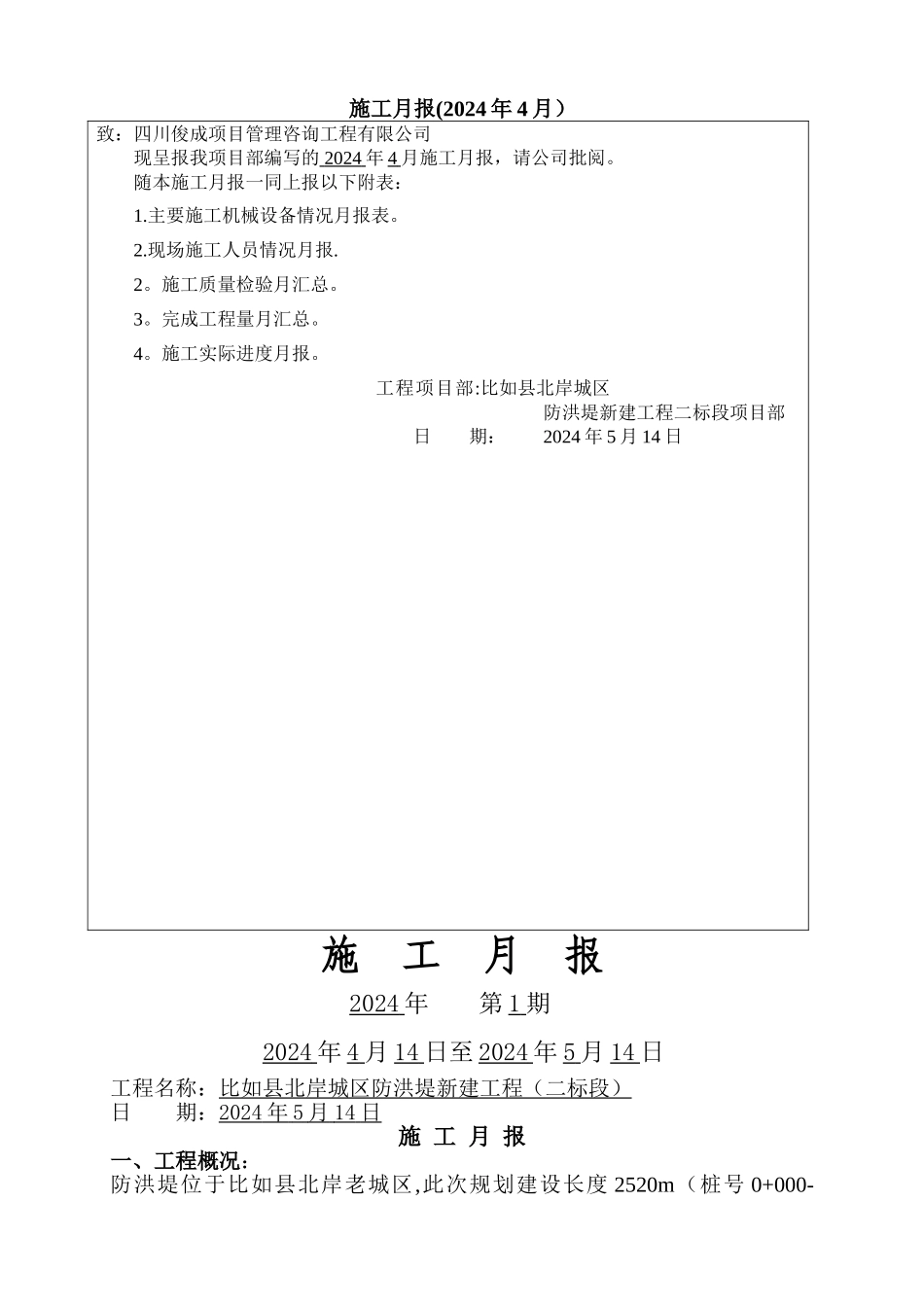

施工月报(2024 年 4 月)致:四川俊成项目管理咨询工程有限公司现呈报我项目部编写的 2024 年 4 月施工月报,请公司批阅
随本施工月报一同上报以下附表:1
主要施工机械设备情况月报表
现场施工人员情况月报
施工质量检验月汇总
完成工程量月汇总
施工实际进度月报

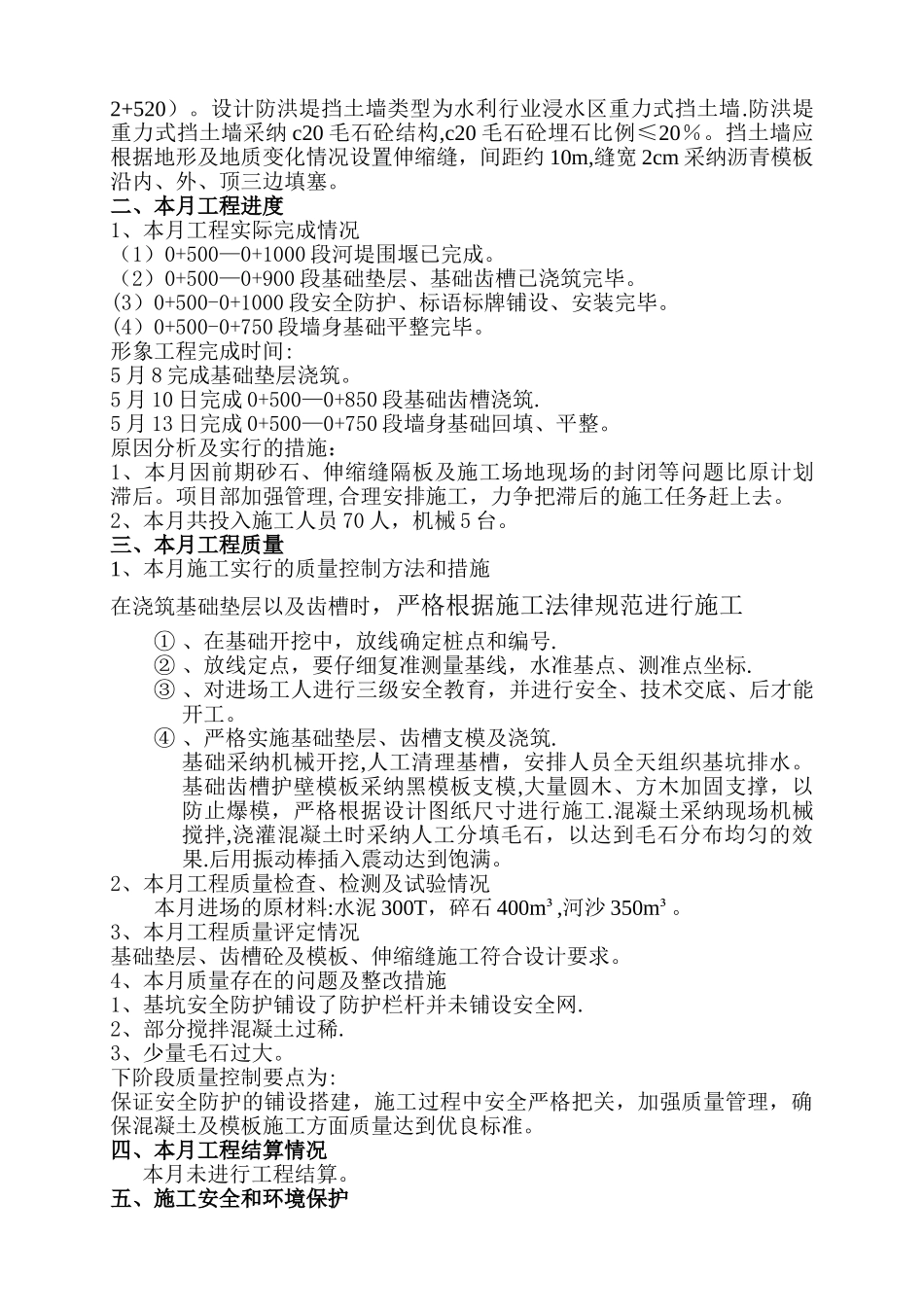

工程项目部:比如县北岸城区防洪堤新建工程二标段项目部日 期: 2024 年 5 月 14 日施 工 月 报2024 年 第 1 期2024 年 4 月 14 日至 2024 年 5 月 14 日工程名称:比如县北岸城区防洪堤新建工程(二标段)日 期:2024 年 5 月 14 日 施 工 月 报一、工程概况:防洪堤位于比如县北岸老城区,此次规划建设长度 2520m(桩号 0+000-2+520)
设计防洪堤挡土墙类型为水利行业浸水区重力式挡土墙
防洪堤重力式挡土墙采纳 c20 毛石砼结构,c20 毛石砼埋石比例≤20%
挡土墙应根据地形及地质变化情况设置伸缩缝,间距约 10m,缝宽 2cm 采纳沥青模板沿内、外、顶三边填塞
二、本月工程进度1、本月工程实际完成情况(1)0+500—0+1000 段河堤围堰已完成
(2)0+500—0+900 段基础垫层、基础齿槽已浇筑完毕
(3)0+500-0+1000 段安全防护、标语标牌铺设、安装完毕
(4)0+500-0+750 段墙身基础平整完毕
形象工程完成时间:5 月 8 完成基础垫层浇筑
5 月 10 日完成 0+500—0+850 段基础齿槽浇筑
5 月 13 日完成 0+500—0+750 段墙身基础回填、平整
原因分析及实行的措施:1、本月因前期砂石、伸缩缝隔板及施工场地现场的封闭等问题比原计划滞后
项目部加强管理,合理安排施工,力争把滞后的施工任务赶上去
2、本月共投入施工人员 70 人,机械 5 台
三、本月工程质量1、本月施工实行的
