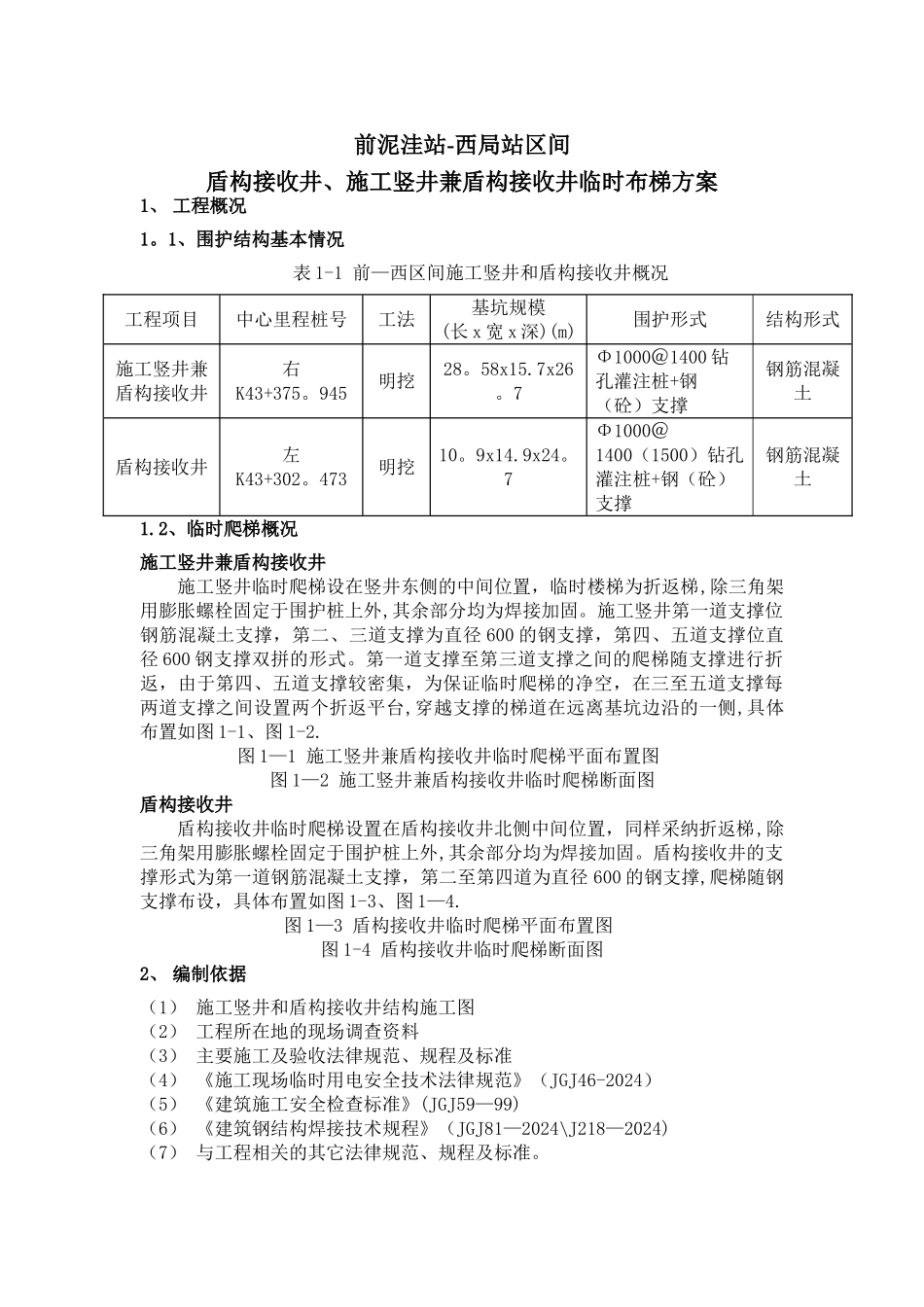

前泥洼站-西局站区间盾构接收井、施工竖井兼盾构接收井临时布梯方案1、 工程概况1
1、围护结构基本情况表 1-1 前—西区间施工竖井和盾构接收井概况工程项目中心里程桩号工法基坑规模(长 x 宽 x 深)(m)围护形式结构形式施工竖井兼盾构接收井右K43+375
945明挖28
7Φ1000@1400 钻孔灌注桩+钢(砼)支撑钢筋混凝土盾构接收井左K43+302
473明挖10
7Φ1000@1400(1500)钻孔灌注桩+钢(砼)支撑钢筋混凝土1
2、临时爬梯概况施工竖井兼盾构接收井施工竖井临时爬梯设在竖井东侧的中间位置,临时楼梯为折返梯,除三角架用膨胀螺栓固定于围护桩上外,其余部分均为焊接加固
施工竖井第一道支撑位钢筋混凝土支撑,第二、三道支撑为直径 600 的钢支撑,第四、五道支撑位直径 600 钢支撑双拼的形式
第一道支撑至第三道支撑之间的爬梯随支撑进行折返,由于第四、五道支撑较密集,为保证临时爬梯的净空,在三至五道支撑每两道支撑之间设置两个折返平台,穿越支撑的梯道在远离基坑边沿的一侧,具体布置如图 1-1、图 1-2
图 1—1 施工竖井兼盾构接收井临时爬梯平面布置图图 1—2 施工竖井兼盾构接收井临时爬梯断面图盾构接收井盾构接收井临时爬梯设置在盾构接收井北侧中间位置,同样采纳折返梯,除三角架用膨胀螺栓固定于围护桩上外,其余部分均为焊接加固
盾构接收井的支撑形式为第一道钢筋混凝土支撑,第二至第四道为直径 600 的钢支撑,爬梯随钢支撑布设,具体布置如图 1-3、图 1—4
图 1—3 盾构接收井临时爬梯平面布置图图 1-4 盾构接收井临时爬梯断面图2、 编制依据(1) 施工竖井和盾构接收井结构施工图(2) 工程所在地的现场调查资料(3) 主要施工及验收法律规范、规程及标准(4) 《施工现场临时用电安全技术法律规范》(JGJ4
