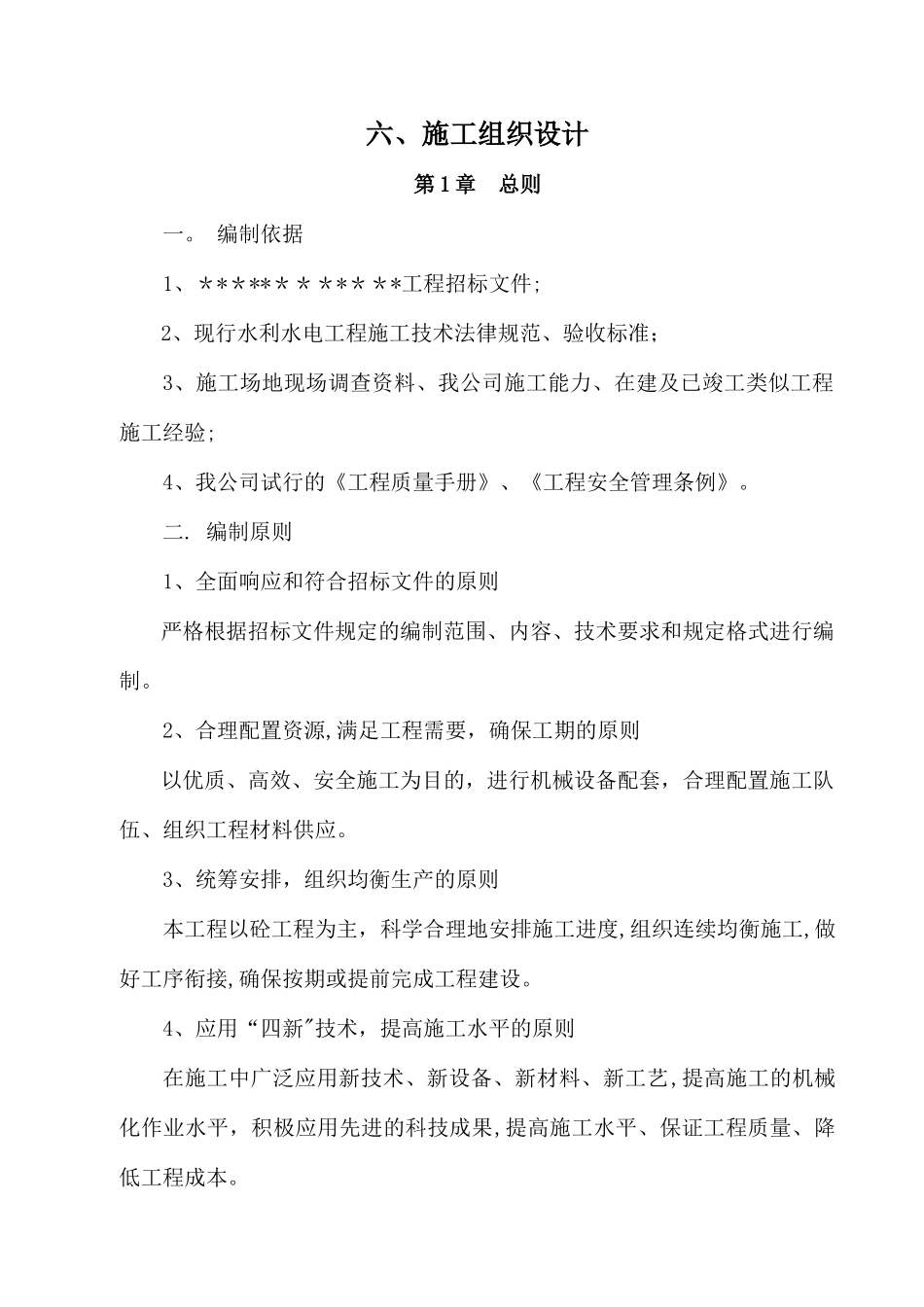

六、施工组织设计第 1 章 总则一
编制依据1、************工程招标文件;2、现行水利水电工程施工技术法律规范、验收标准;3、施工场地现场调查资料、我公司施工能力、在建及已竣工类似工程施工经验;4、我公司试行的《工程质量手册》、《工程安全管理条例》
编制原则1、全面响应和符合招标文件的原则严格根据招标文件规定的编制范围、内容、技术要求和规定格式进行编制
2、合理配置资源,满足工程需要,确保工期的原则以优质、高效、安全施工为目的,进行机械设备配套,合理配置施工队伍、组织工程材料供应
3、统筹安排,组织均衡生产的原则本工程以砼工程为主,科学合理地安排施工进度,组织连续均衡施工,做好工序衔接,确保按期或提前完成工程建设
4、应用“四新"技术,提高施工水平的原则在施工中广泛应用新技术、新设备、新材料、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,提高施工水平、保证工程质量、降低工程成本

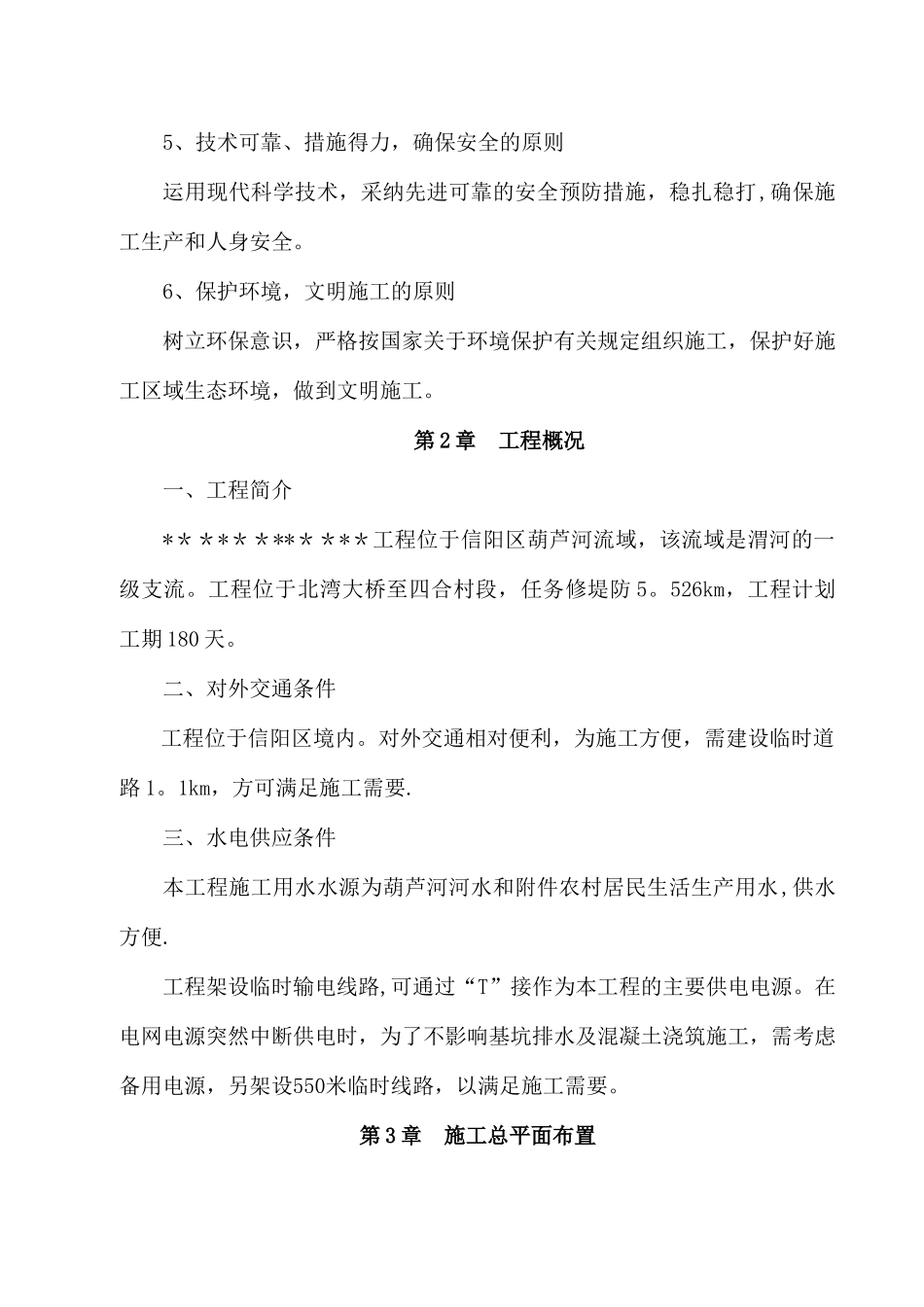

5、技术可靠、措施得力,确保安全的原则运用现代科学技术,采纳先进可靠的安全预防措施,稳扎稳打,确保施工生产和人身安全
6、保护环境,文明施工的原则树立环保意识,严格按国家关于环境保护有关规定组织施工,保护好施工区域生态环境,做到文明施工
第 2 章 工程概况一、工程简介************工程位于信阳区葫芦河流域,该流域是渭河的一级支流
工程位于北湾大桥至四合村段,任务修堤防 5
526km,工程计划工期 180 天
二、对外交通条件工程位于信阳区境内
对外交通相对便利,为施工方便,需建设临时道路 1
1km,方可满足施工需要
三、水电供应条件本工程施工用水水源为葫芦河河水和附件农村居民生活生产用水,供水方便
工程架设临时输电线路,可通过“T”接作为本工程的主要供电电源

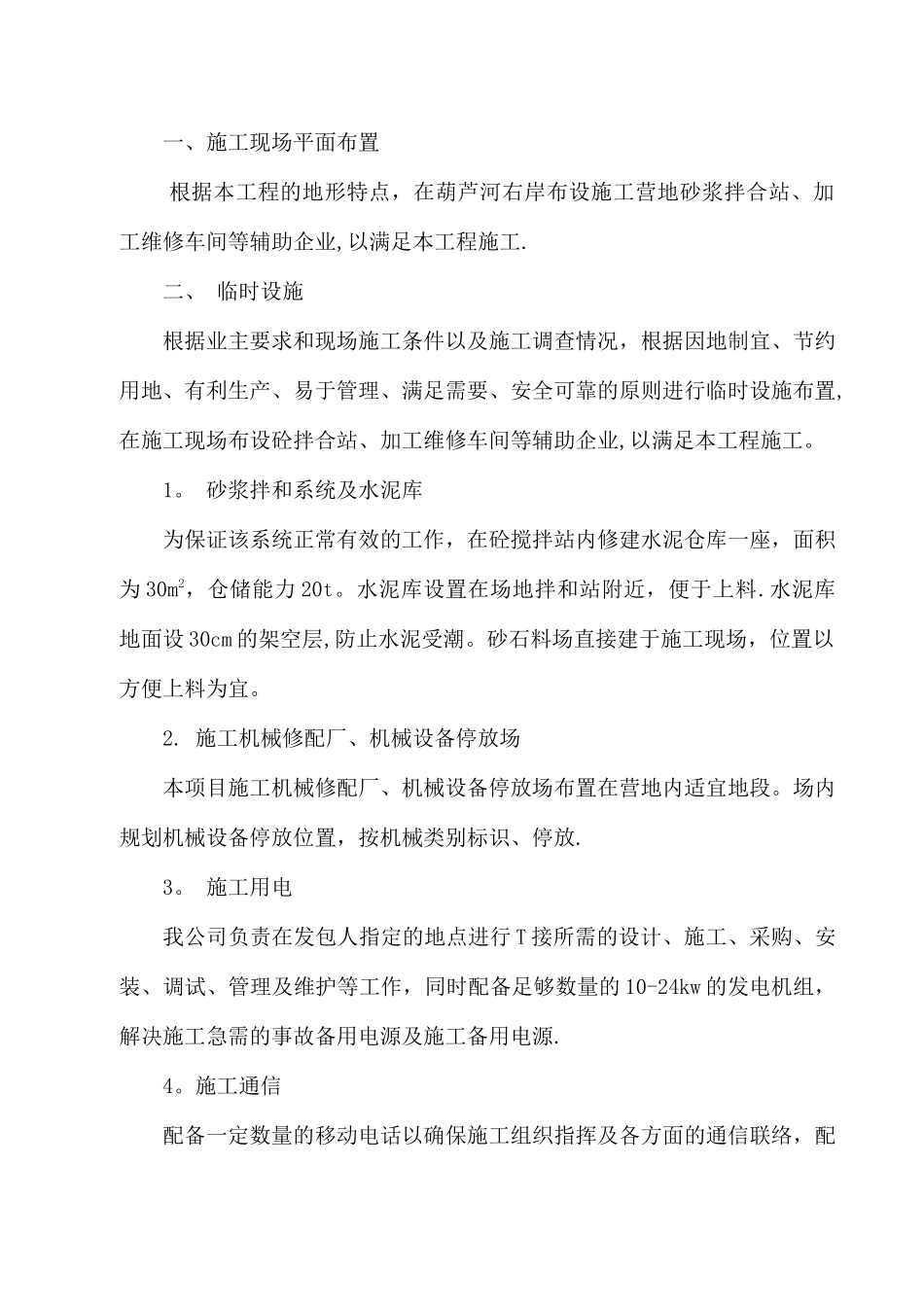

在电网电源突然中断供电时,为了不影响基坑排水及混凝土浇筑施工,需考虑备用电源,另架设550米临
