施工组织设计审核制度

施工组织设计审核制度_第1页
1/5
施工组织设计审核制度_第2页
2/5
施工组织设计审核制度_第3页
3/5

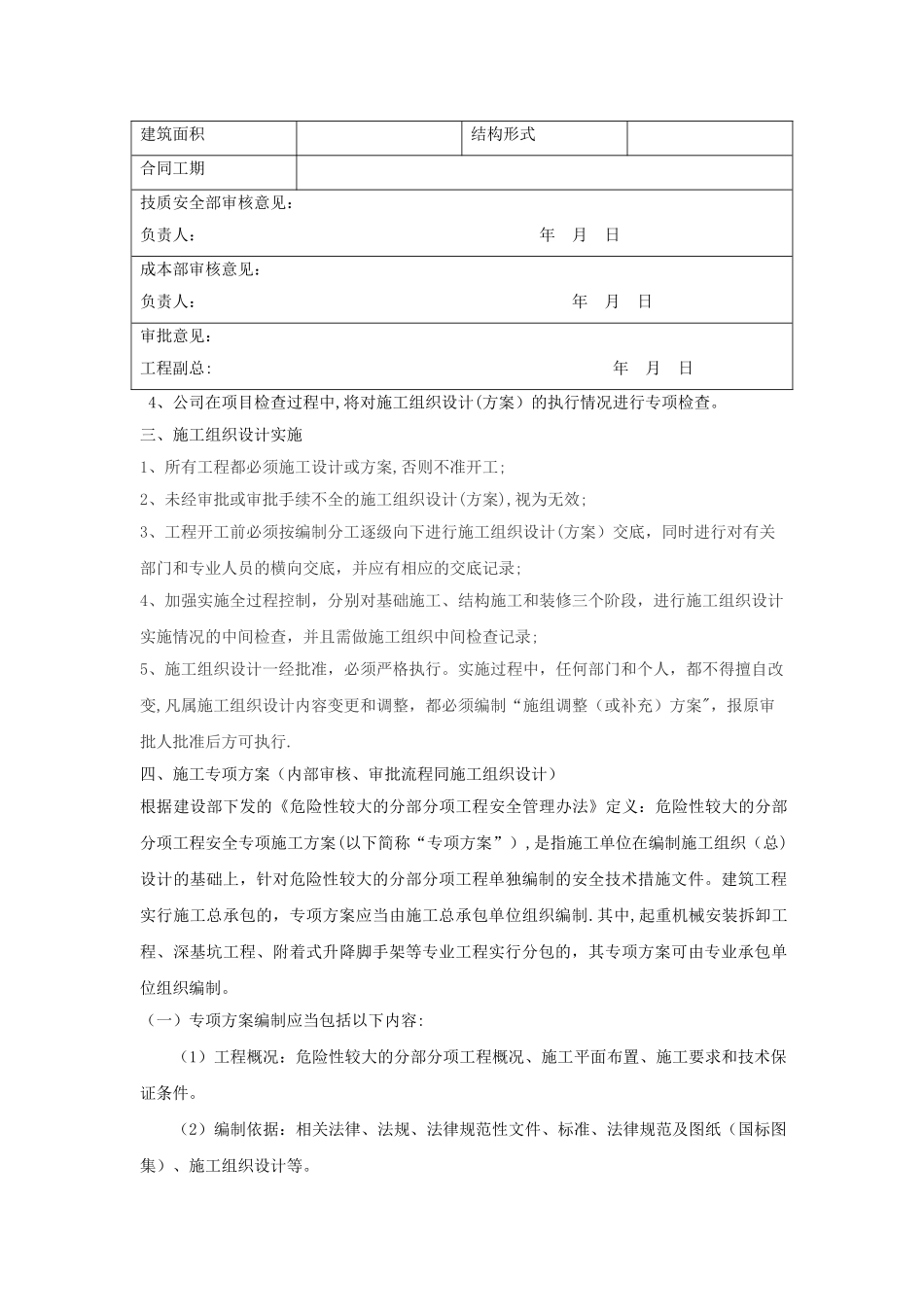

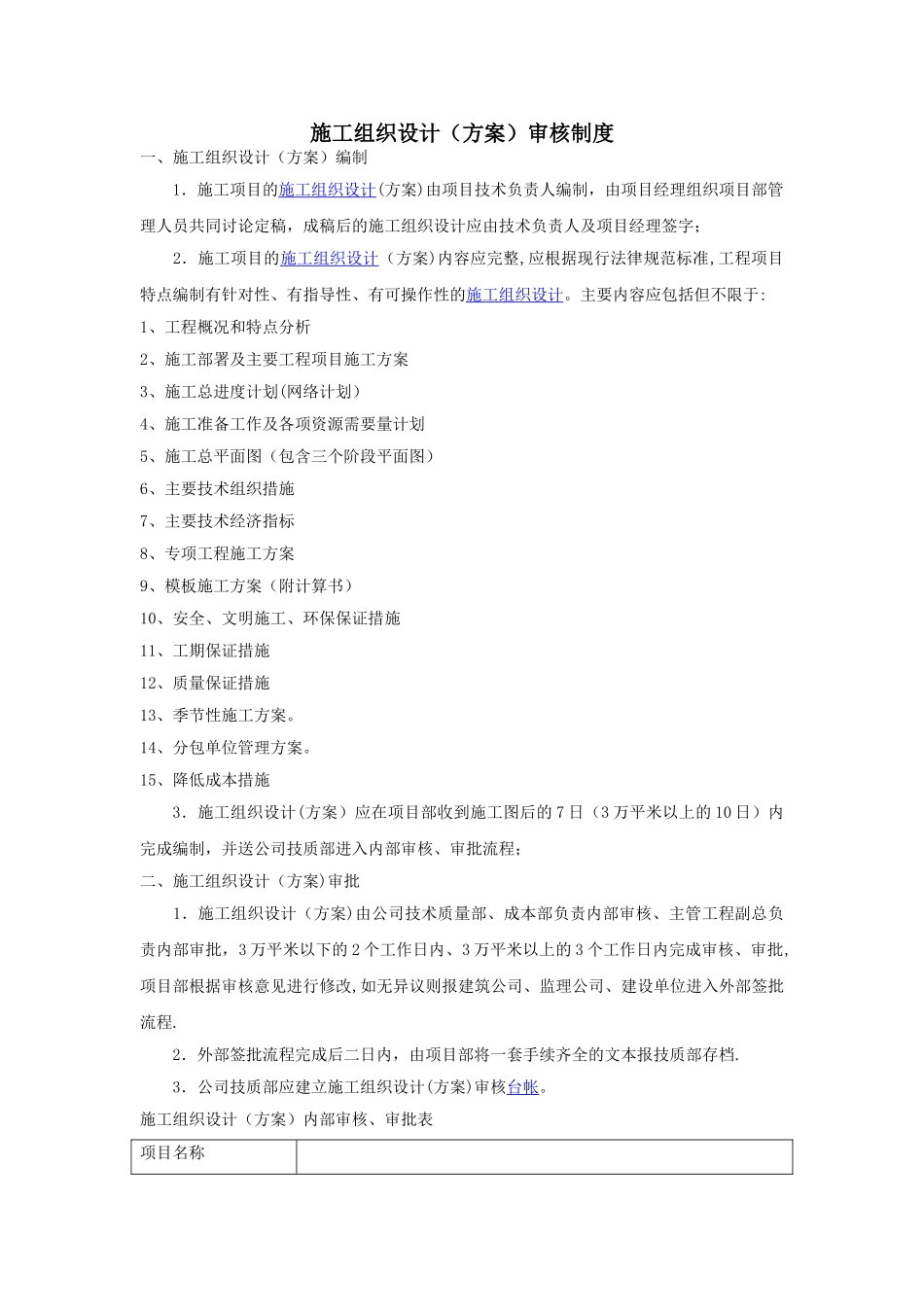

施工组织设计(方案)审核制度一、施工组织设计(方案)编制 1.施工项目的施工组织设计(方案)由项目技术负责人编制,由项目经理组织项目部管理人员共同讨论定稿,成稿后的施工组织设计应由技术负责人及项目经理签字; 2.施工项目的施工组织设计(方案)内容应完整,应根据现行法律规范标准,工程项目特点编制有针对性、有指导性、有可操作性的施工组织设计。主要内容应包括但不限于:1、工程概况和特点分析2、施工部署及主要工程项目施工方案3、施工总进度计划(网络计划)4、施工准备工作及各项资源需要量计划5、施工总平面图(包含三个阶段平面图)6、主要技术组织措施7、主要技术经济指标8、专项工程施工方案9、模板施工方案(附计算书)10、安全、文明施工、环保保证措施11、工期保证措施12、质量保证措施13、季节性施工方案。14、分包单位管理方案。15、降低成本措施3.施工组织设计(方案)应在项目部收到施工图后的 7 日(3 万平米以上的 10 日)内完成编制,并送公司技质部进入内部审核、审批流程;二、施工组织设计(方案)审批 1.施工组织设计(方案)由公司技术质量部、成本部负责内部审核、主管工程副总负责内部审批,3 万平米以下的 2 个工作日内、3 万平米以上的 3 个工作日内完成审核、审批,项目部根据审核意见进行修改,如无异议则报建筑公司、监理公司、建设单位进入外部签批流程. 2.外部签批流程完成后二日内,由项目部将一套手续齐全的文本报技质部存档. 3.公司技质部应建立施工组织设计(方案)审核台帐。施工组织设计(方案)内部审核、审批表项目名称建筑面积结构形式合同工期技质安全部审核意见:负责人: 年 月 日成本部审核意见:负责人: 年 月 日审批意见:工程副总: 年 月 日 4、公司在项目检查过程中,将对施工组织设计(方案)的执行情况进行专项检查。三、施工组织设计实施1、所有工程都必须施工设计或方案,否则不准开工;2、未经审批或审批手续不全的施工组织设计(方案),视为无效;3、工程开工前必须按编制分工逐级向下进行施工组织设计(方案)交底,同时进行对有关部门和专业人员的横向交底,并应有相应的交底记录;4、加强实施全过程控制,分别对基础施工、结构施工和装修三个阶段,进行施工组织设计实施情况的中间检查,并且需做施工组织中间检查记录;5、施工组织设计一经批准,必须严格执行。实施过程中,任何部门和个人,都不得擅自改变,凡属施工组织设计内容变更和调整,都必须编制“施组调...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工组织设计审核制度

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
