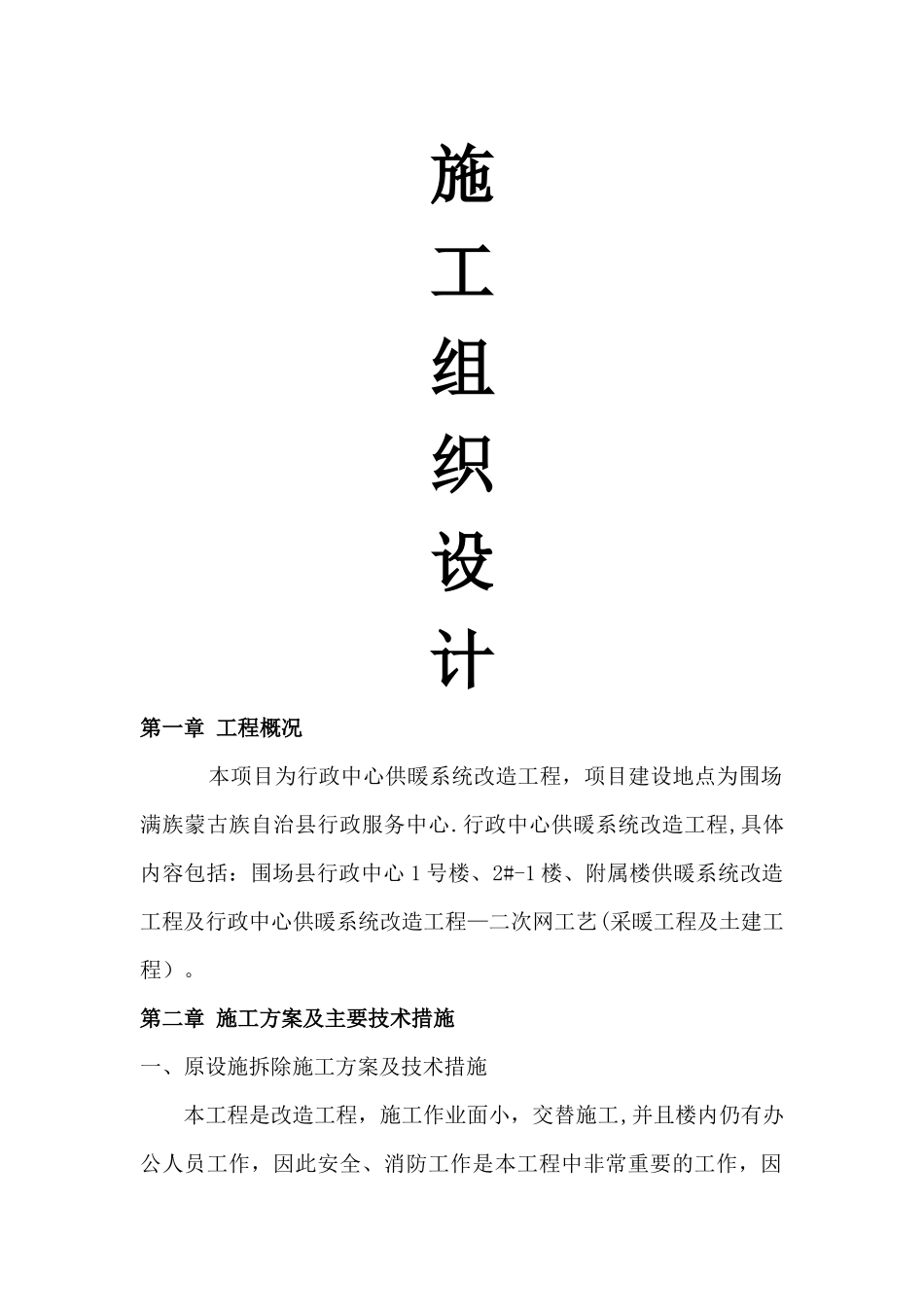

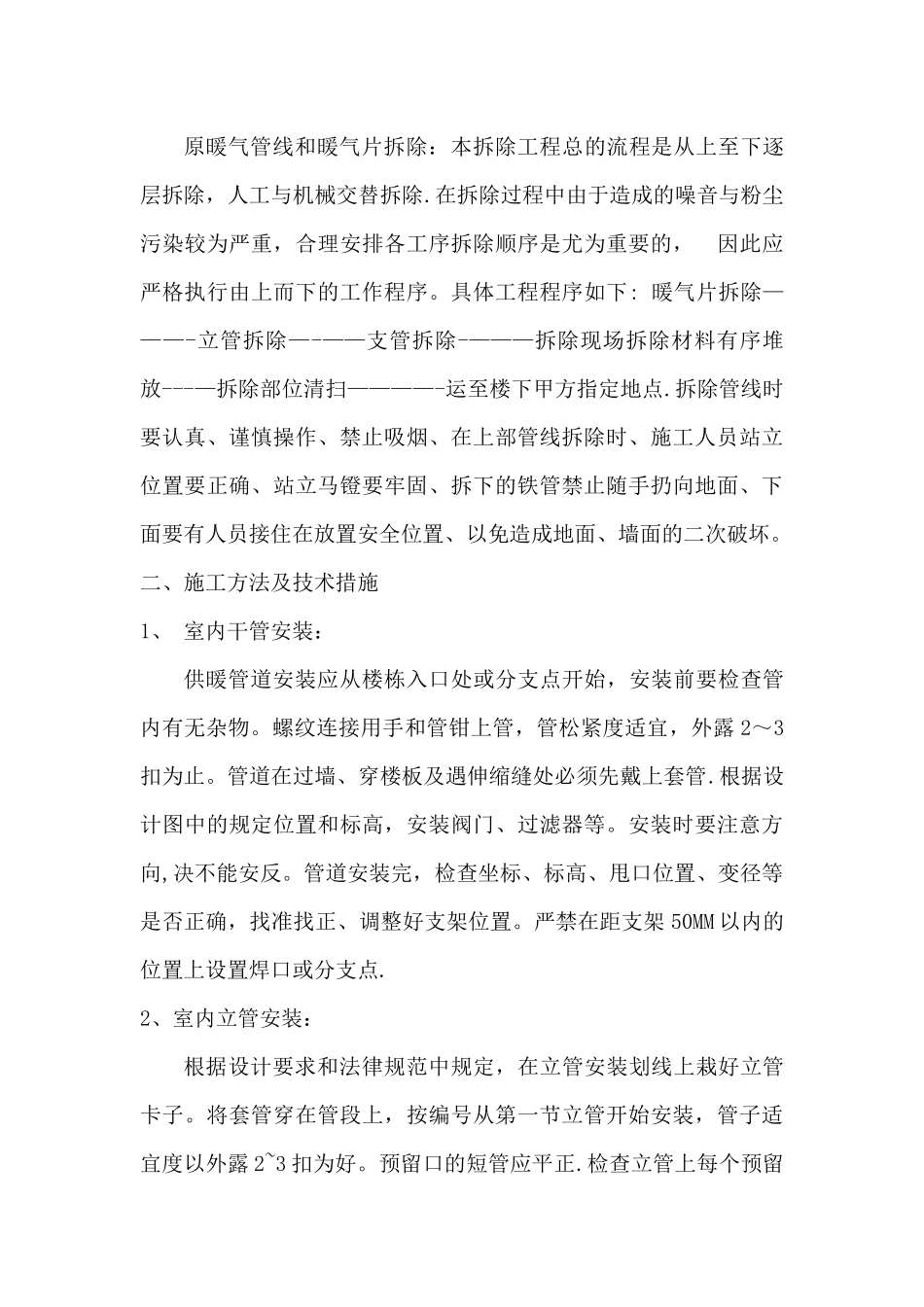

施工组织设计第一章 工程概况 本项目为行政中心供暖系统改造工程,项目建设地点为围场满族蒙古族自治县行政服务中心.行政中心供暖系统改造工程,具体内容包括:围场县行政中心 1 号楼、2#-1 楼、附属楼供暖系统改造工程及行政中心供暖系统改造工程—二次网工艺(采暖工程及土建工程)。第二章 施工方案及主要技术措施一、原设施拆除施工方案及技术措施本工程是改造工程,施工作业面小,交替施工,并且楼内仍有办公人员工作,因此安全、消防工作是本工程中非常重要的工作,因此,我公司将建立起一套行之有效的安全管理体系及措施,确保施工人员及工作人员的安全。拆除工作势必造成相对较大的噪声和振动,然而在该层内仍在正常办公,为了减少对本楼层内人员,及职工的正常工作与休息,我公司将严格执行拆除时间上的要求,并且在拆除时严禁使用大锤拆除施工。 施工现场负责人、技术人员必须认真熟悉室内暖气管线走向、施工方法、对拆除管线及管件有清楚的认识和了解,对施工方案要进行深化、细化并对施工操作人员进行详细安全、技术交底,使施工人员对现场和甲方要求、施工准备、施工方法和措施、注意事项要详细了解,禁止大声喧哗。 因拆除工程中扬尘较大,在工作区域内外侧采纳防尘、防噪音密目网封闭或使用彩条布围闭. 拆除时要采纳先上后下、先里后外、先易后难的施工法进行逐步拆除. 原木装修拆除:根据现场实际情况,在拆除木装修时要逐个进行,在进行下一步施工,先拆下原暖气片装修百叶窗口,在从室内墙边开始,使用牛蹄锤轻轻敲打、在将露出表面的铁钉轻轻拔出,在使用小型撬棍轻轻的从边上插入,慢慢用力将装修板撬出,窗口位置非常重要,拆除时要注意观察,轻敲轻打、慢慢取出装修板,严禁大力度拆除.木质装修墙面拆除完成后,使用笤帚清扫洁净,和拆下的材料装入塑料袋,使用人工扛运至楼下甲方指定位置。 原暖气管线和暖气片拆除:本拆除工程总的流程是从上至下逐层拆除,人工与机械交替拆除.在拆除过程中由于造成的噪音与粉尘污染较为严重,合理安排各工序拆除顺序是尤为重要的, 因此应严格执行由上而下的工作程序。具体工程程序如下: 暖气片拆除———-立管拆除—-——支管拆除-———拆除现场拆除材料有序堆放---—拆除部位清扫————-运至楼下甲方指定地点.拆除管线时要认真、谨慎操作、禁止吸烟、在上部管线拆除时、施工人员站立位置要正确、站立马镫要牢固、拆下的铁管禁止随手扔向地面、下面要有人员接住在放置安全位置、...
