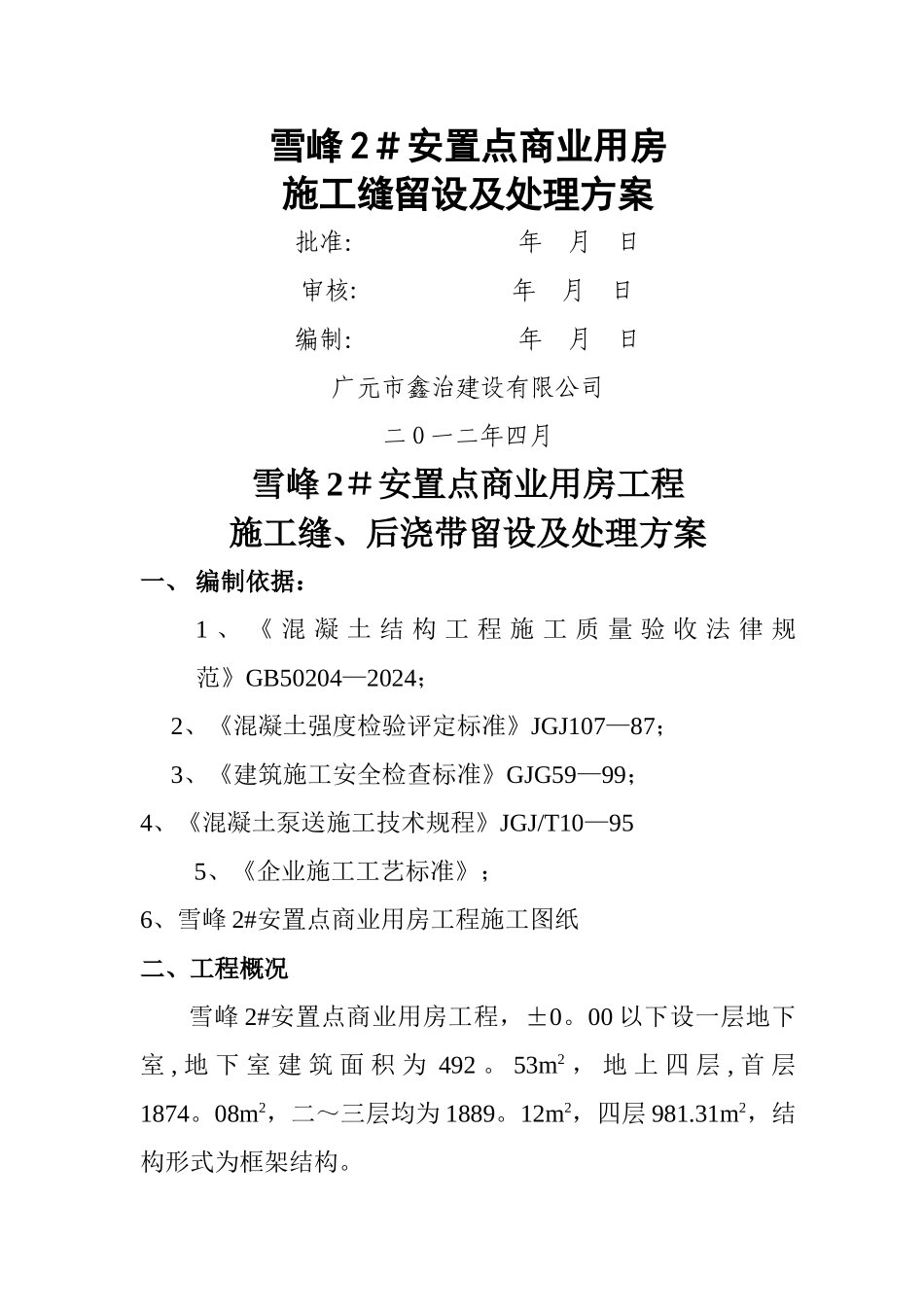

雪峰 2#安置点商业用房施工缝留设及处理方案批准: 年 月 日审核: 年 月 日编制: 年 月 日广元市鑫治建设有限公司二 O 一二年四月雪峰 2#安置点商业用房工程施工缝、后浇带留设及处理方案一、 编制依据:1 、 《 混 凝 土 结 构 工 程 施 工 质 量 验 收 法 律 规范》GB50204—2024; 2、《混凝土强度检验评定标准》JGJ107—87; 3、《建筑施工安全检查标准》GJG59—99;4、《混凝土泵送施工技术规程》JGJ/T10—955、《企业施工工艺标准》;6、雪峰 2#安置点商业用房工程施工图纸二、工程概况雪峰 2#安置点商业用房工程,±0
00 以下设一层地下室 , 地 下 室 建 筑 面 积 为 492
53m2 , 地 上 四 层 , 首 层1874
08m2,二~三层均为 1889
12m2,四层 981
31m2,结构形式为框架结构

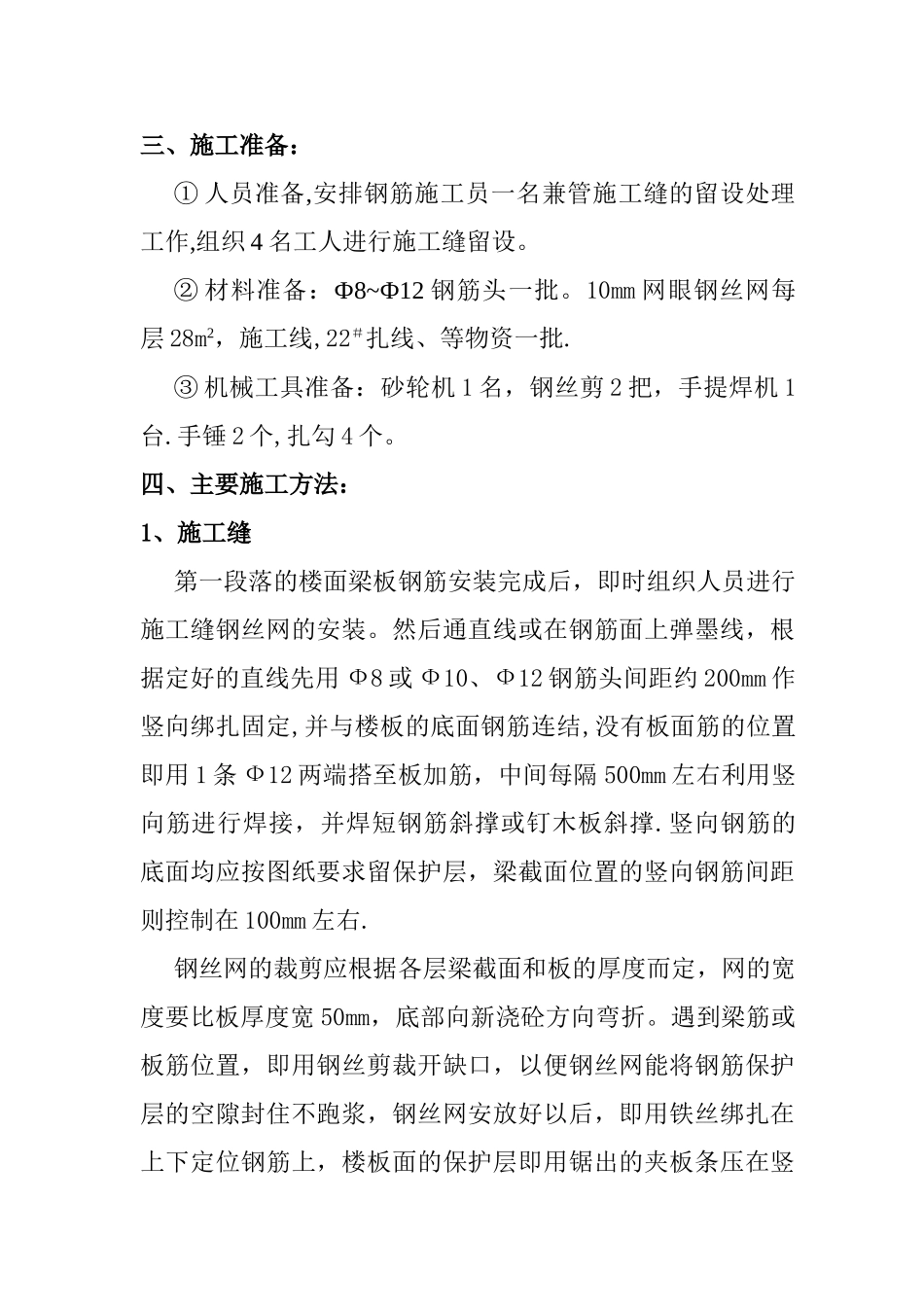

三、施工准备:① 人员准备,安排钢筋施工员一名兼管施工缝的留设处理工作,组织 4 名工人进行施工缝留设
② 材料准备:Ф8~Ф12 钢筋头一批
10mm 网眼钢丝网每层 28m2,施工线,22#扎线、等物资一批
③ 机械工具准备:砂轮机 1 名,钢丝剪 2 把,手提焊机 1台
手锤 2 个,扎勾 4 个
四、主要施工方法:1、施工缝第一段落的楼面梁板钢筋安装完成后,即时组织人员进行施工缝钢丝网的安装
然后通直线或在钢筋面上弹墨线,根据定好的直线先用 Ф8 或 Ф10、Ф12 钢筋头间距约 200mm 作竖向绑扎固定,并与楼板的底面钢筋连结,没有板面筋的位置即用 1 条 Ф12 两端搭至板加筋,中间每隔 500mm 左右利用竖向筋进行焊接,并焊短钢筋斜撑或钉木板斜撑
竖向钢筋的底面均应按图纸要求留保护层,梁截面位置的竖向钢筋间距则控制在 100mm 左右

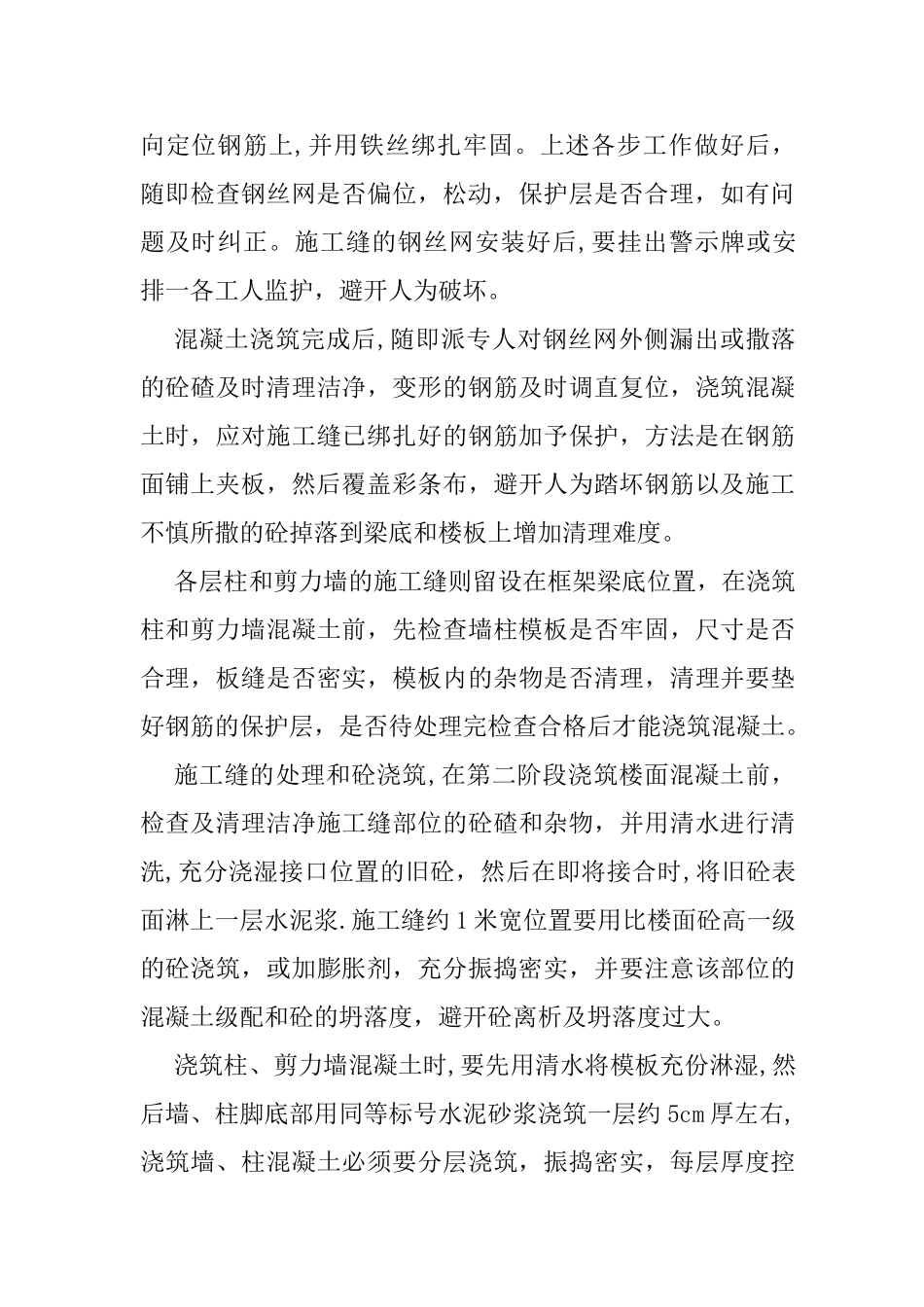

钢丝网的裁剪应根据各层梁截面和板的厚度而定,网的
