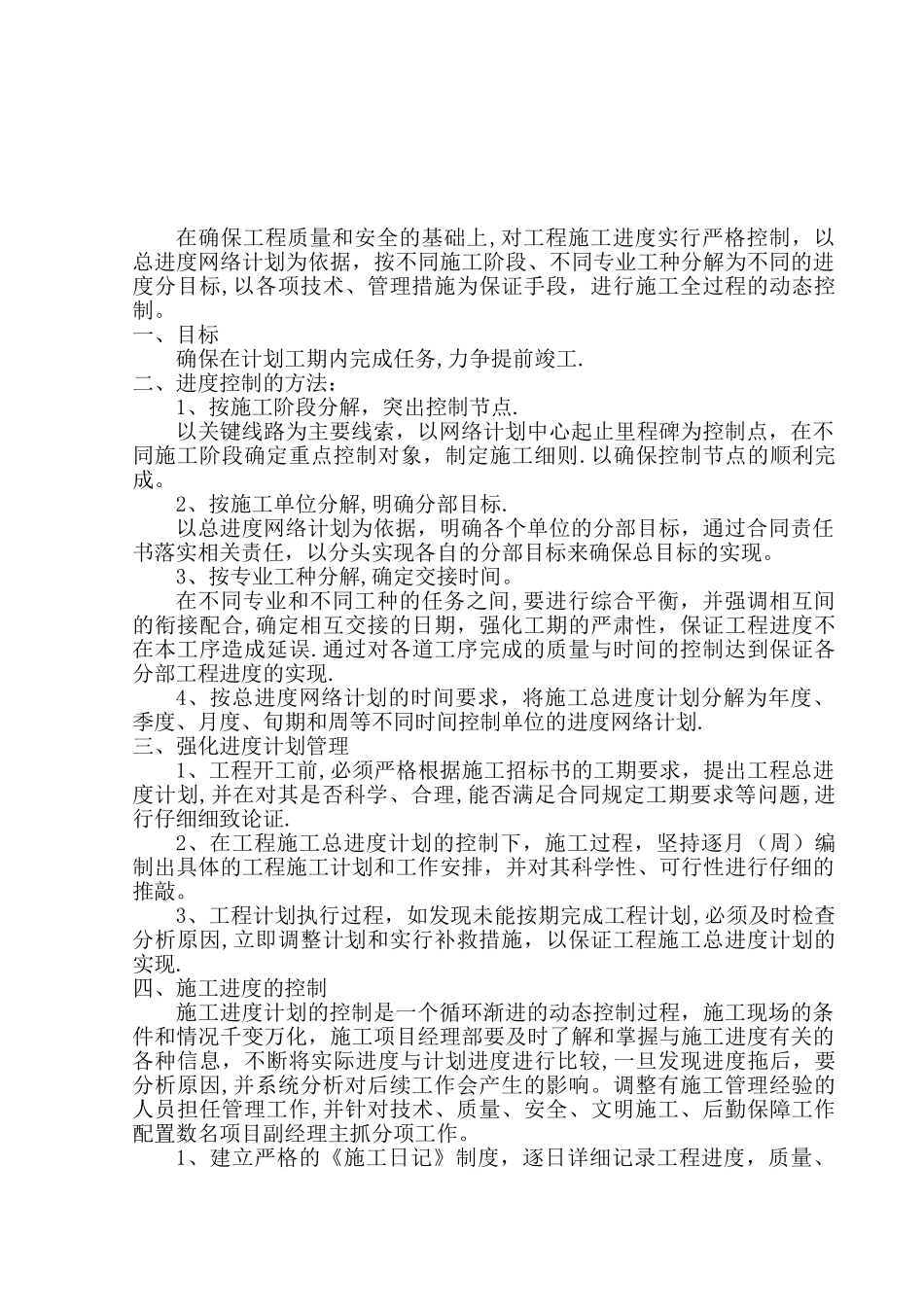

在确保工程质量和安全的基础上,对工程施工进度实行严格控制,以总进度网络计划为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各项技术、管理措施为保证手段,进行施工全过程的动态控制
一、目标 确保在计划工期内完成任务,力争提前竣工
二、进度控制的方法:1、按施工阶段分解,突出控制节点
以关键线路为主要线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则
以确保控制节点的顺利完成
2、按施工单位分解,明确分部目标
以总进度网络计划为依据,明确各个单位的分部目标,通过合同责任书落实相关责任,以分头实现各自的分部目标来确保总目标的实现
3、按专业工种分解,确定交接时间
在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误
通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现
4、按总进度网络计划的时间要求,将施工总进度计划分解为年度、季度、月度、旬期和周等不同时间控制单位的进度网络计划
三、强化进度计划管理1、工程开工前,必须严格根据施工招标书的工期要求,提出工程总进度计划,并在对其是否科学、合理,能否满足合同规定工期要求等问题,进行仔细细致论证
2、在工程施工总进度计划的控制下,施工过程,坚持逐月(周)编制出具体的工程施工计划和工作安排,并对其科学性、可行性进行仔细的推敲
3、工程计划执行过程,如发现未能按期完成工程计划,必须及时检查分析原因,立即调整计划和实行补救措施,以保证工程施工总进度计划的实现
四、施工进度的控制施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件和情况千变万化,施工项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产
