施工进度总结

施工进度总结_第1页
1/2
施工进度总结_第2页
2/2

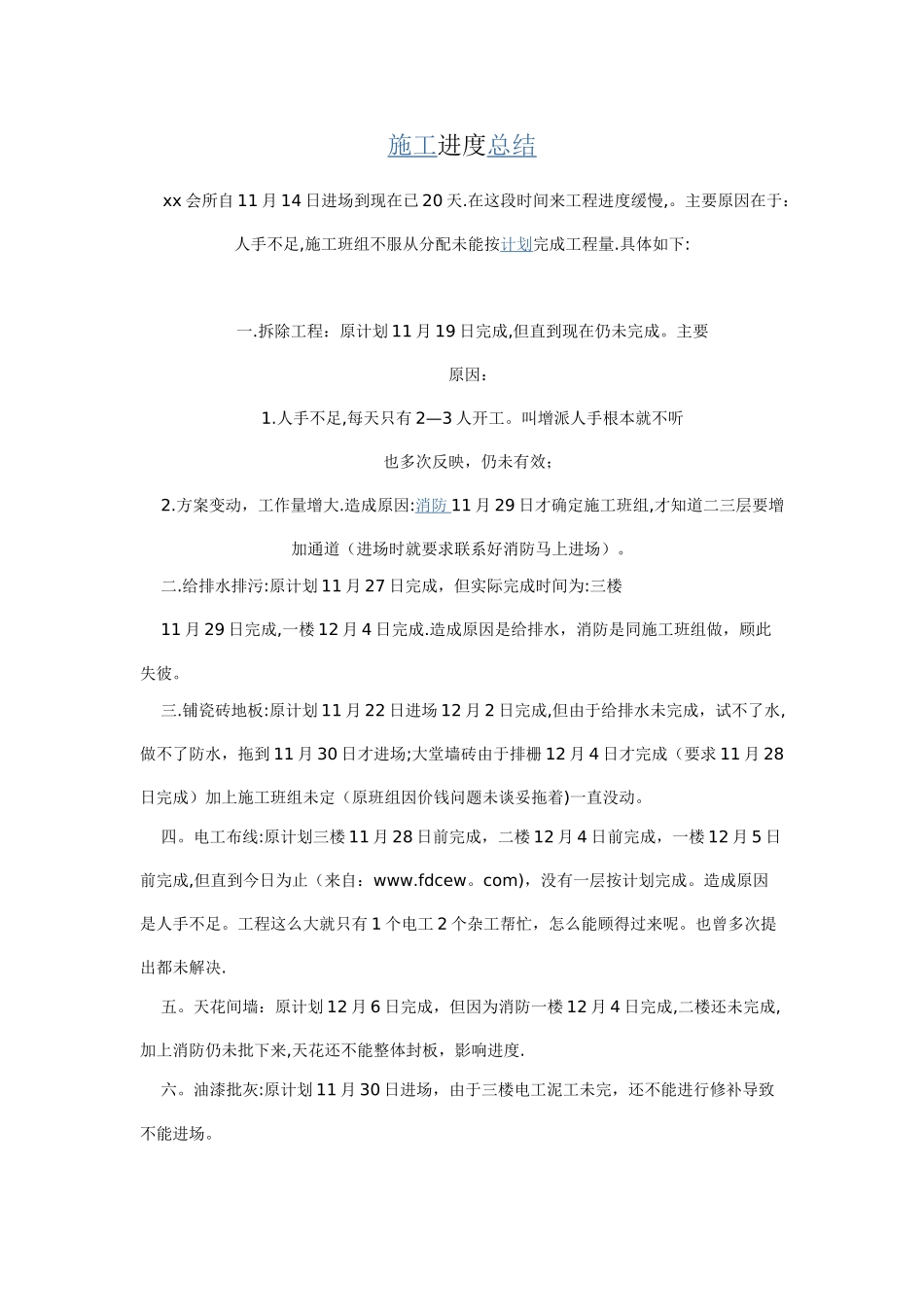

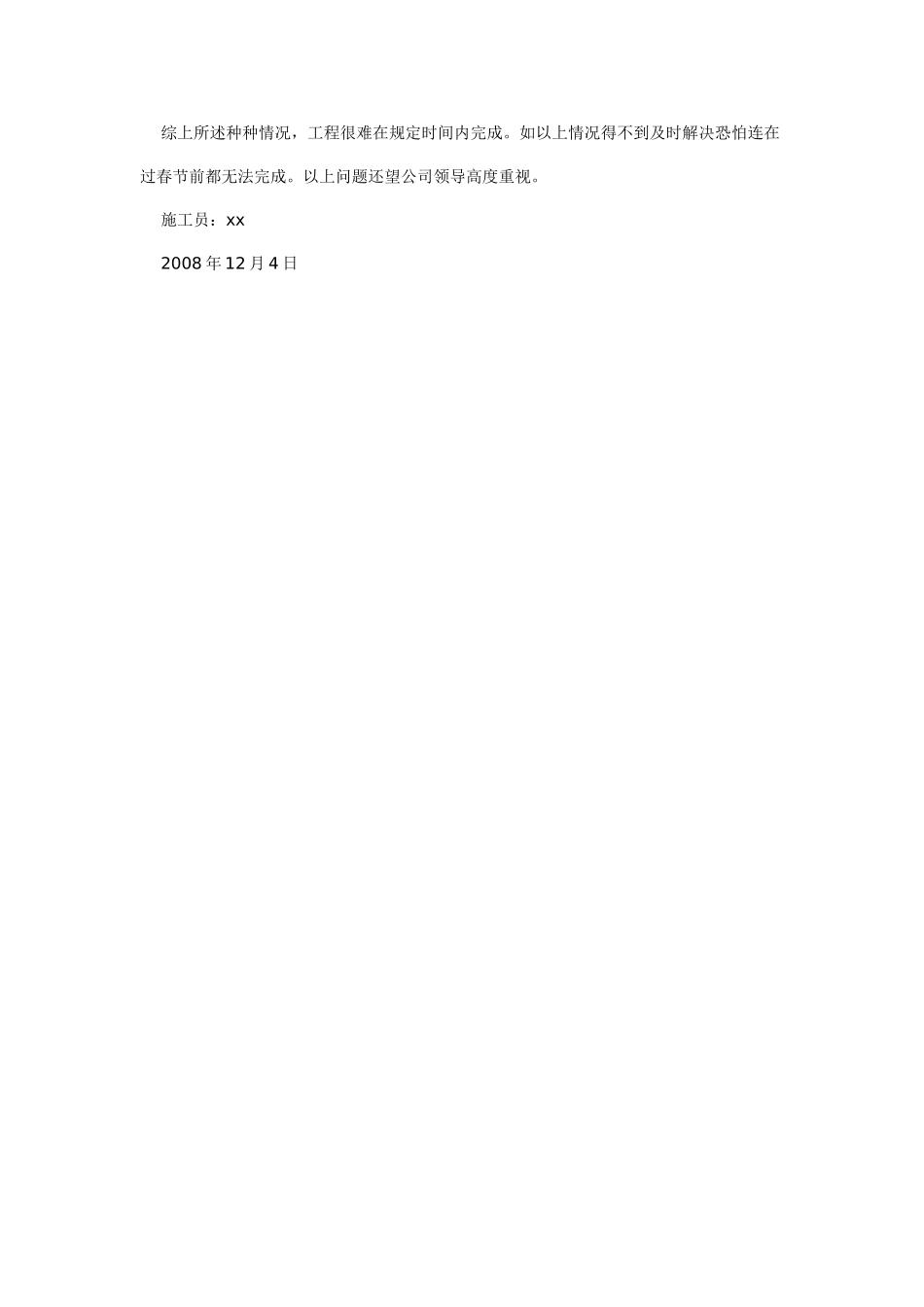

施工进度总结 xx 会所自 11 月 14 日进场到现在已 20 天.在这段时间来工程进度缓慢,。主要原因在于:人手不足,施工班组不服从分配未能按计划完成工程量.具体如下: 一.拆除工程:原计划 11 月 19 日完成,但直到现在仍未完成。主要 原因: 1.人手不足,每天只有 2—3 人开工。叫增派人手根本就不听 也多次反映,仍未有效; 2.方案变动,工作量增大.造成原因:消防 11 月 29 日才确定施工班组,才知道二三层要增加通道(进场时就要求联系好消防马上进场)。 二.给排水排污:原计划 11 月 27 日完成,但实际完成时间为:三楼 11 月 29 日完成,一楼 12 月 4 日完成.造成原因是给排水,消防是同施工班组做,顾此失彼。 三.铺瓷砖地板:原计划 11 月 22 日进场 12 月 2 日完成,但由于给排水未完成,试不了水,做不了防水,拖到 11 月 30 日才进场;大堂墙砖由于排栅 12 月 4 日才完成(要求 11 月 28日完成)加上施工班组未定(原班组因价钱问题未谈妥拖着)一直没动。 四。电工布线:原计划三楼 11 月 28 日前完成,二楼 12 月 4 日前完成,一楼 12 月 5 日前完成,但直到今日为止(来自:www.fdcew。com),没有一层按计划完成。造成原因是人手不足。工程这么大就只有 1 个电工 2 个杂工帮忙,怎么能顾得过来呢。也曾多次提出都未解决. 五。天花间墙:原计划 12 月 6 日完成,但因为消防一楼 12 月 4 日完成,二楼还未完成,加上消防仍未批下来,天花还不能整体封板,影响进度. 六。油漆批灰:原计划 11 月 30 日进场,由于三楼电工泥工未完,还不能进行修补导致不能进场。 综上所述种种情况,工程很难在规定时间内完成。如以上情况得不到及时解决恐怕连在过春节前都无法完成。以上问题还望公司领导高度重视。 施工员:xx 2008 年 12 月 4 日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工进度总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
