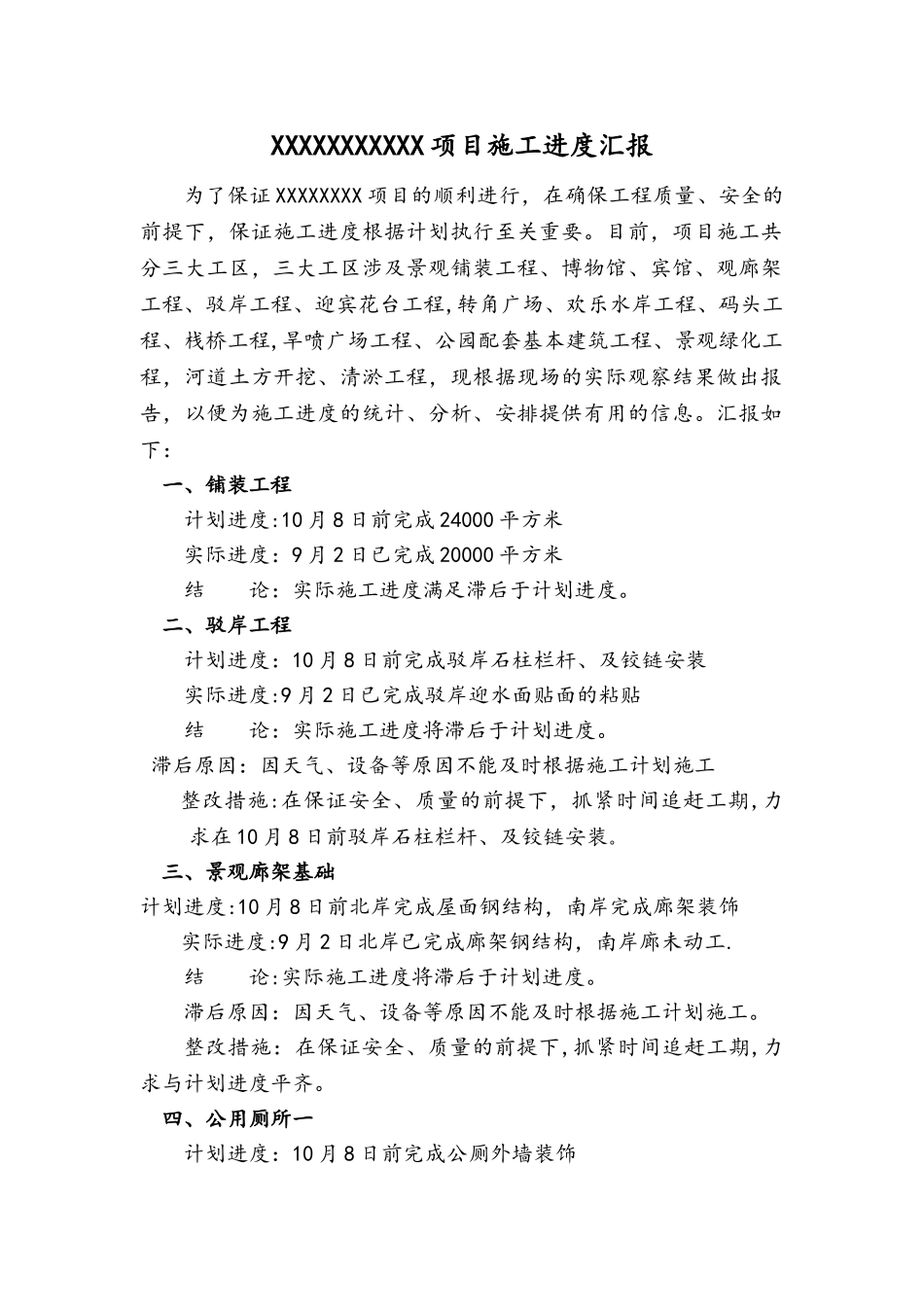

XXXXXXXXXXX 项目施工进度汇报为了保证 XXXXXXXX 项目的顺利进行,在确保工程质量、安全的前提下,保证施工进度根据计划执行至关重要
目前,项目施工共分三大工区,三大工区涉及景观铺装工程、博物馆、宾馆、观廊架工程、驳岸工程、迎宾花台工程,转角广场、欢乐水岸工程、码头工程、栈桥工程,旱喷广场工程、公园配套基本建筑工程、景观绿化工程,河道土方开挖、清淤工程,现根据现场的实际观察结果做出报告,以便为施工进度的统计、分析、安排提供有用的信息
汇报如下:一、铺装工程计划进度:10 月 8 日前完成 24000 平方米 实际进度:9 月 2 日已完成 20000 平方米 结 论:实际施工进度满足滞后于计划进度
二、驳岸工程计划进度:10 月 8 日前完成驳岸石柱栏杆、及铰链安装实际进度:9 月 2 日已完成驳岸迎水面贴面的粘贴 结 论:实际施工进度将滞后于计划进度
滞后原因:因天气、设备等原因不能及时根据施工计划施工 整改措施:在保证安全、质量的前提下,抓紧时间追赶工期,力求在 10 月 8 日前驳岸石柱栏杆、及铰链安装
三、景观廊架基础计划进度:10 月 8 日前北岸完成屋面钢结构,南岸完成廊架装饰 实际进度:9 月 2 日北岸已完成廊架钢结构,南岸廊未动工
结 论:实际施工进度将滞后于计划进度
滞后原因:因天气、设备等原因不能及时根据施工计划施工
整改措施:在保证安全、质量的前提下,抓紧时间追赶工期,力求与计划进度平齐

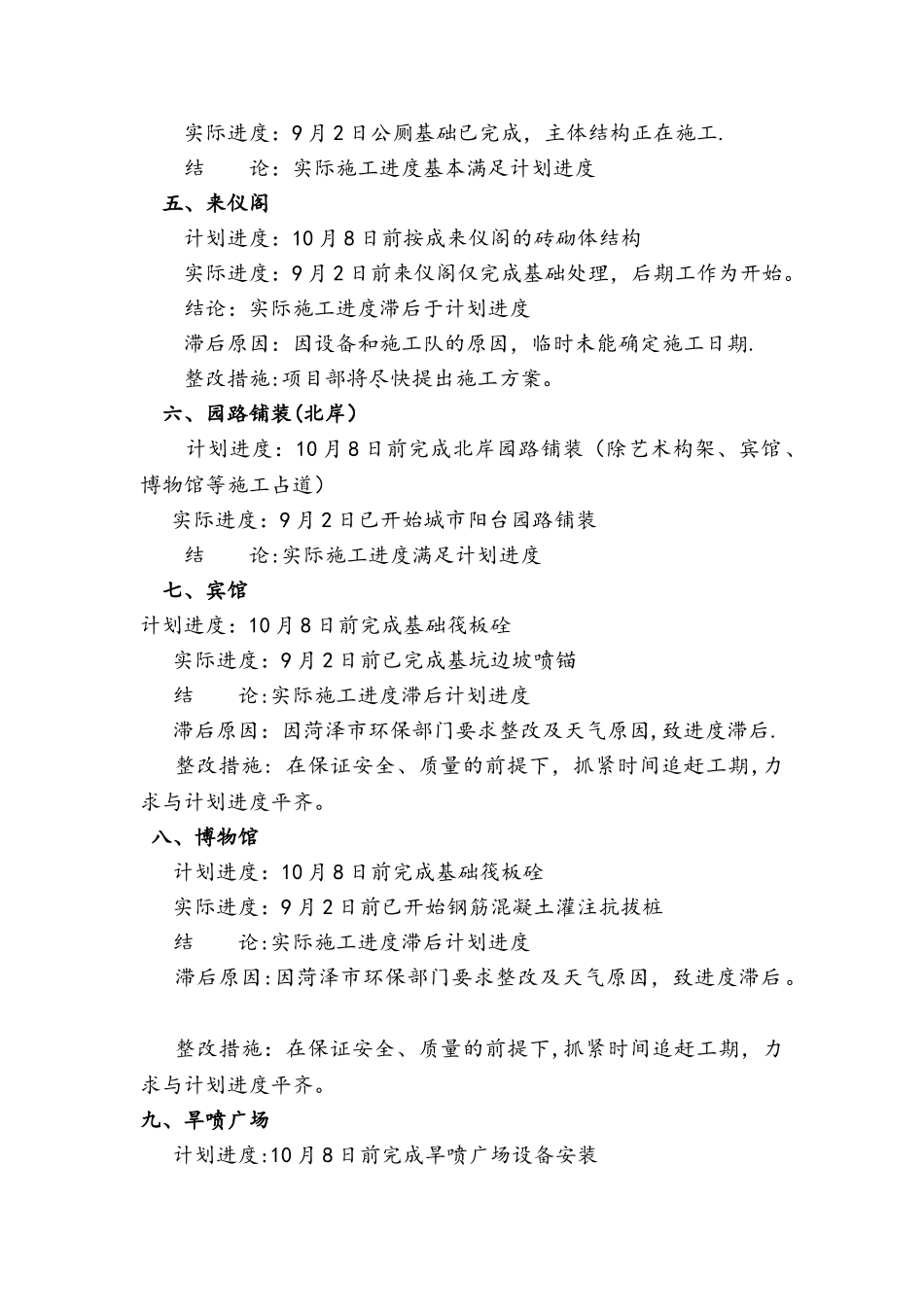

四、公用厕所一计划进度:10 月 8 日前完成公厕外墙装饰实际进度:9 月 2 日公厕基础已完成,主体结构正在施工
结 论:实际施工进度基本满足计划进度五、来仪阁计划进度:10 月 8 日前按成来仪阁的砖砌体结构实际进度:9 月 2 日前来仪阁仅完成基础处理,后期工作为开始

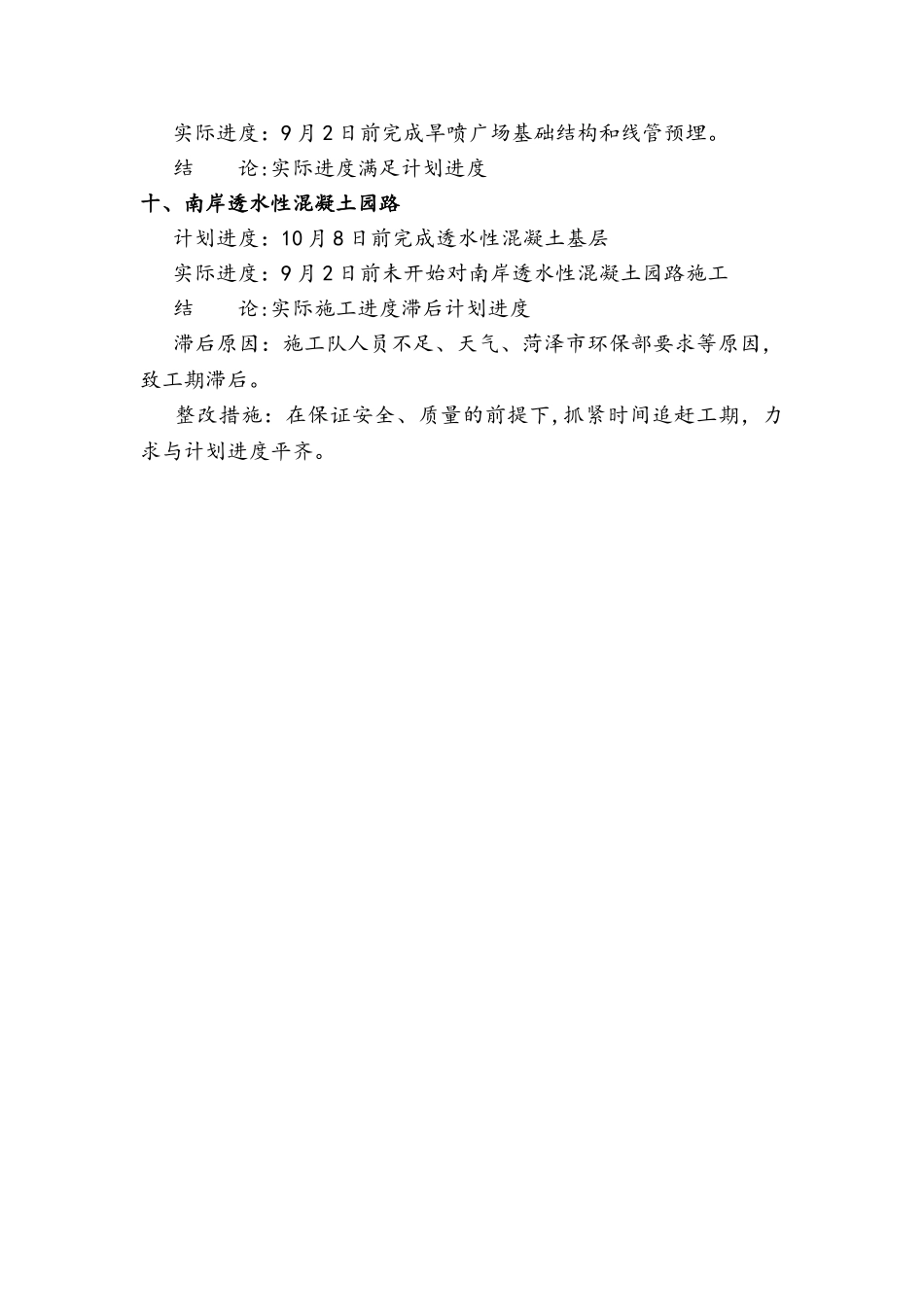

结论:实际施工进度滞后于计划进度滞后原因:因设备和施工队的原因,临时未能确定
