第一章 施工进度施工工期保证措施第一节 农忙、节假日施工保障措施1、劳务分包合同:明确约定保障农忙、节假日连续施工条款,并从每月工程款中扣 5%作为履约保证金,对考核达不到出勤率要求的每次扣除保证金 20%,超过三次全部扣除
2、材料供货合同:明确约定保障农忙、节假日材料正常供应条款,并从每笔材料款中扣 10%作为履约保证金,对考核达不到供应率要求的每次扣除保证金 30%,超过两次全部扣除
3、在农忙、节假日前半个月,排定详细的施工进度计划,运用统筹安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;4、提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实;5、根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、分部分项验收等各项事宜,提前报送相关工作联系单
6、严格根据国家劳动法对将在节假日中加班的项目部人员及工人提供相应酬劳、补助发放,提高参建员工的工作积极性;7、农忙季节来临前,做好工人的思想工作,承诺对农忙季节坚守岗位的工人适当给予经济补偿

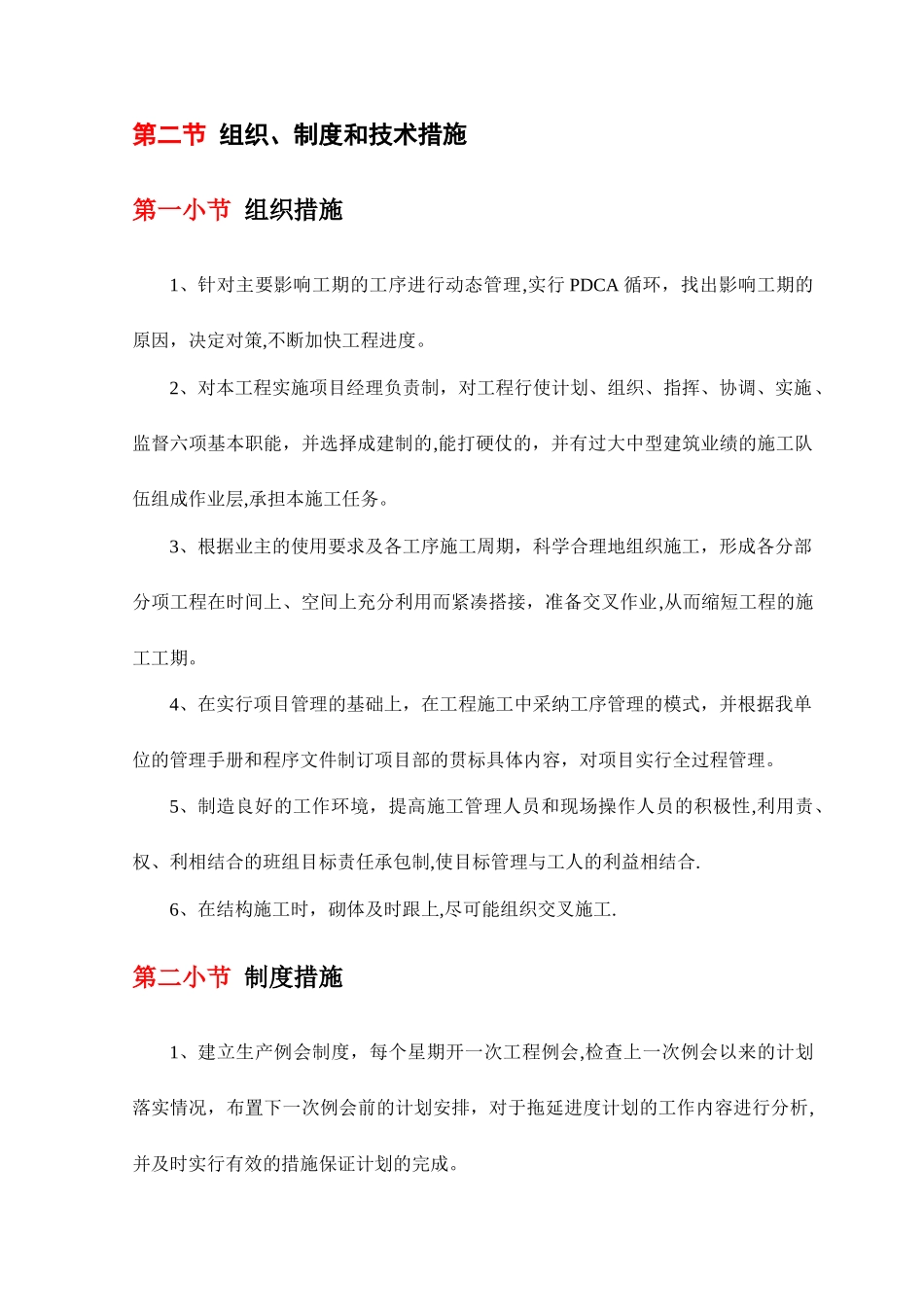

第二节 组织、制度和技术措施第一小节 组织措施1、针对主要影响工期的工序进行动态管理,实行 PDCA 循环,找出影响工期的原因,决定对策,不断加快工程进度
2、对本工程实施项目经理负责制,对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并选择成建制的,能打硬仗的,并有过大中型建筑业绩的施工队伍组成作业层,承担本施工任务
3、根据业主的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间上、空间上充分利用而紧凑搭接,准备交叉作业,从而缩短工程的施工工期
4、在实行项目管理的基础上,在工程施工中采纳工序管理的模式,并根据我单位的管理手册和程序文件制订项目部的贯标具体内容,对项目实行全过程管理

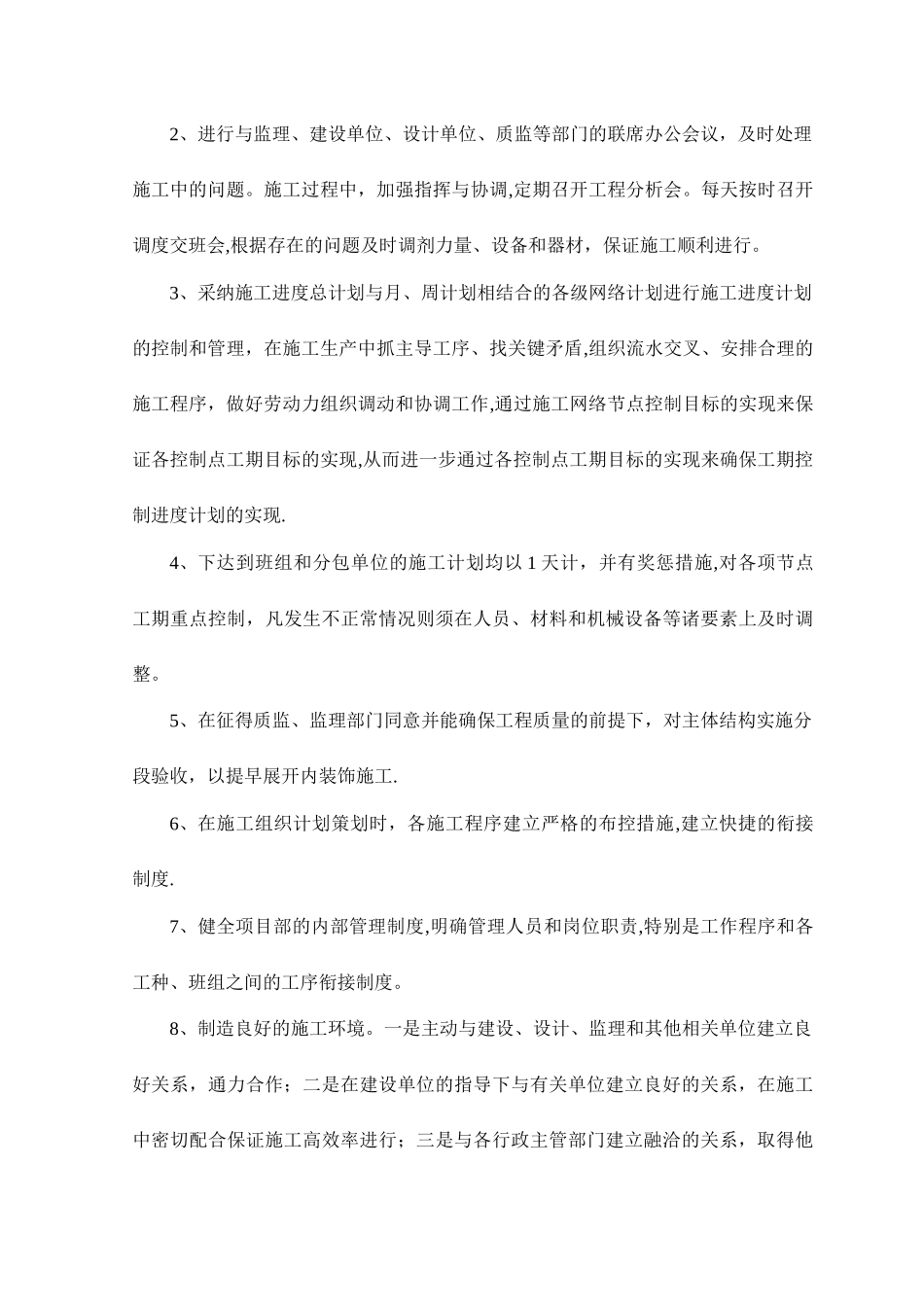

5、制造良好的工作环境,提高施工管理人员和现场操作人员的积极性,利用责、权、利相结合的班
