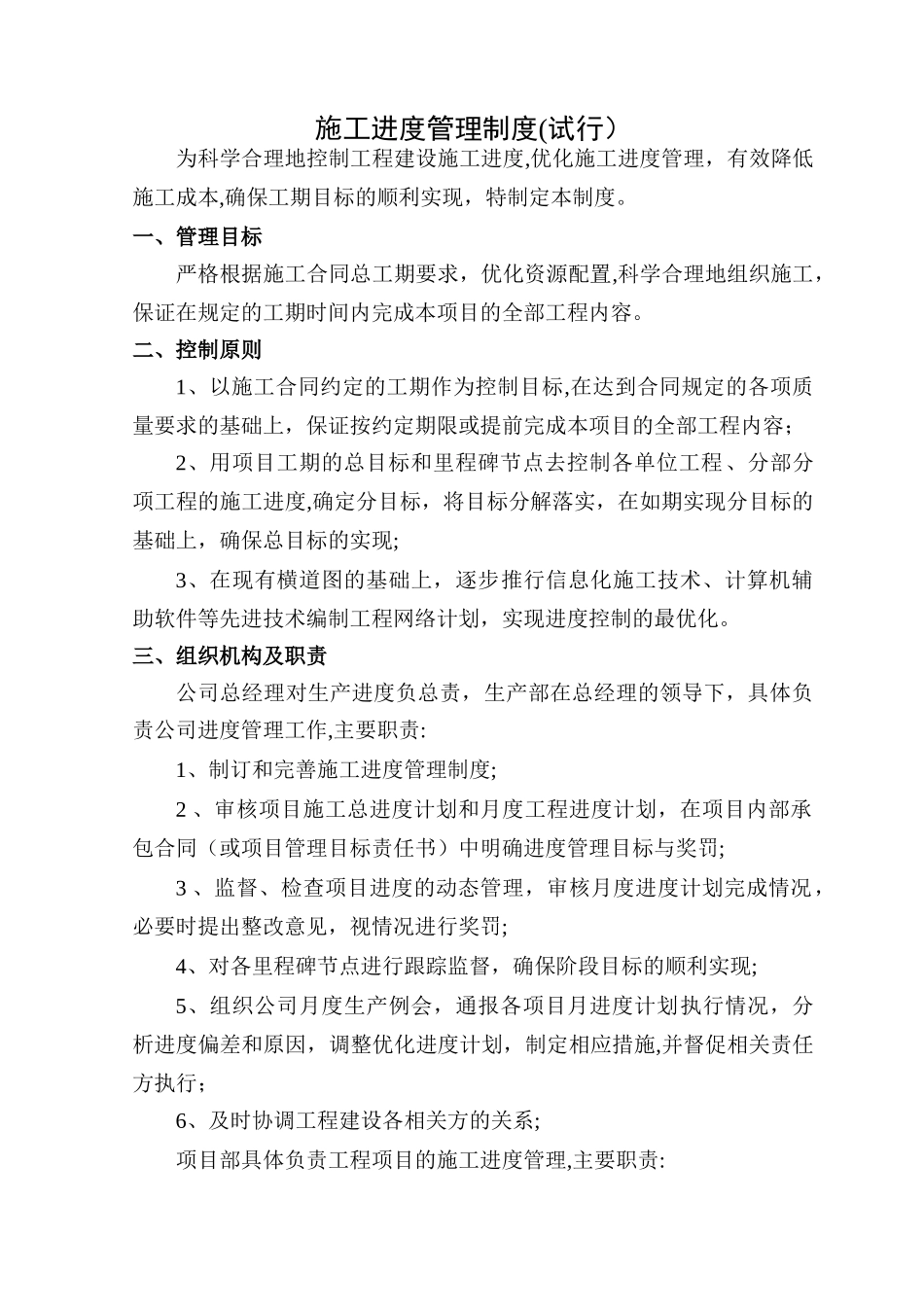

施工进度管理制度(试行)为科学合理地控制工程建设施工进度,优化施工进度管理,有效降低施工成本,确保工期目标的顺利实现,特制定本制度
一、管理目标严格根据施工合同总工期要求,优化资源配置,科学合理地组织施工,保证在规定的工期时间内完成本项目的全部工程内容

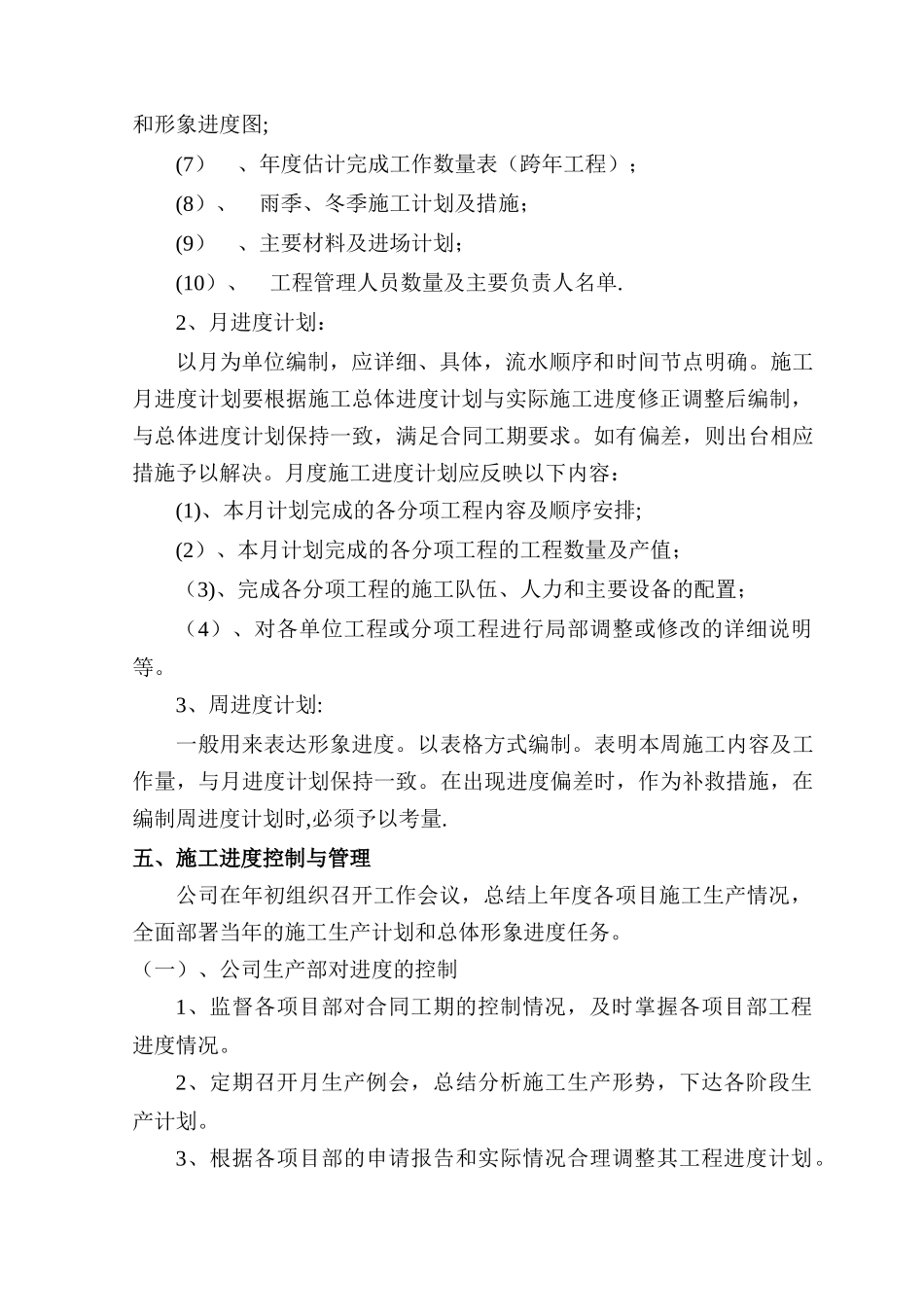

二、控制原则1、以施工合同约定的工期作为控制目标,在达到合同规定的各项质量要求的基础上,保证按约定期限或提前完成本项目的全部工程内容;2、用项目工期的总目标和里程碑节点去控制各单位工程、分部分项工程的施工进度,确定分目标,将目标分解落实,在如期实现分目标的基础上,确保总目标的实现;3、在现有横道图的基础上,逐步推行信息化施工技术、计算机辅助软件等先进技术编制工程网络计划,实现进度控制的最优化

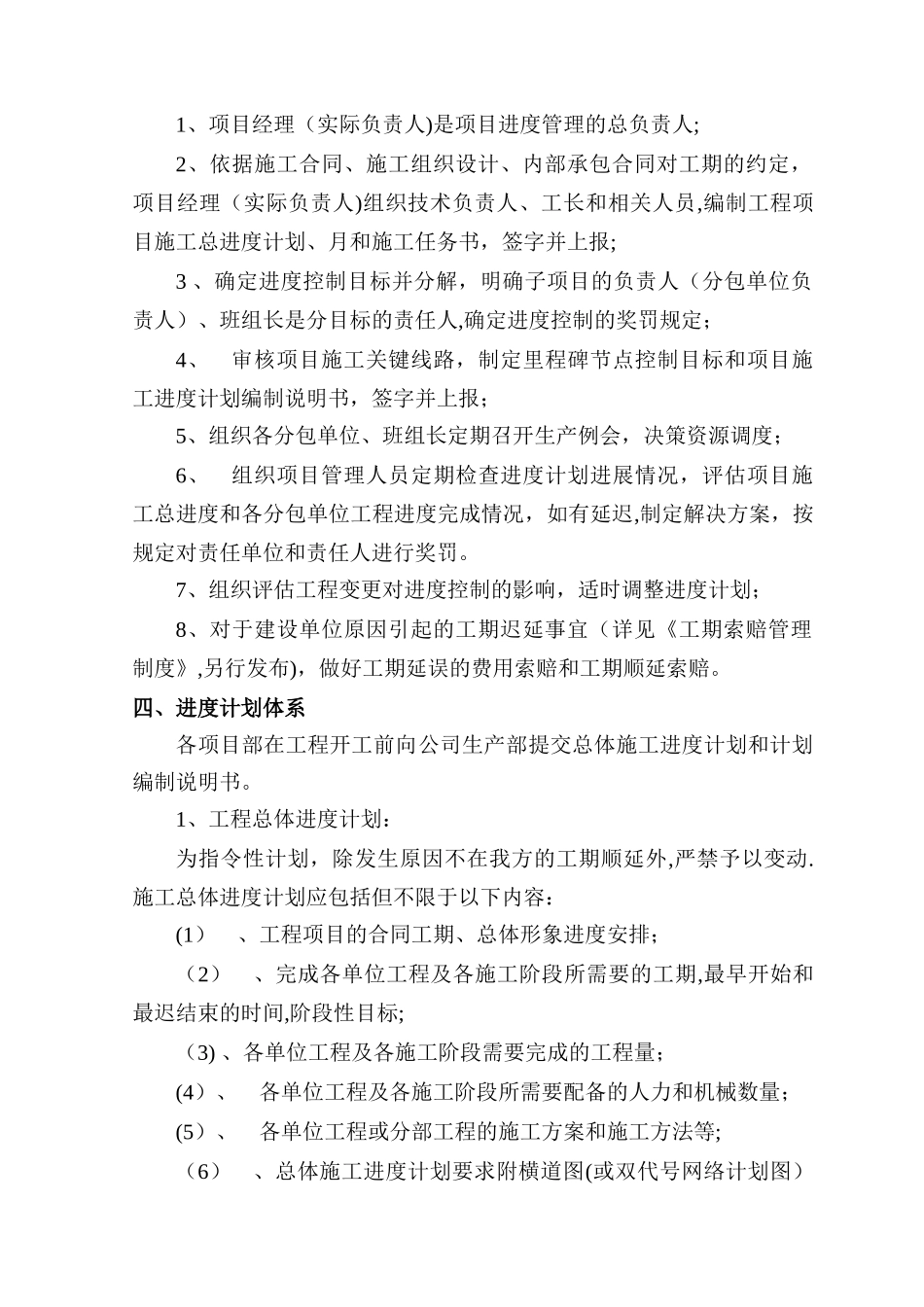

三、组织机构及职责公司总经理对生产进度负总责,生产部在总经理的领导下,具体负责公司进度管理工作,主要职责:1、制订和完善施工进度管理制度;2 、审核项目施工总进度计划和月度工程进度计划,在项目内部承包合同(或项目管理目标责任书)中明确进度管理目标与奖罚;3 、监督、检查项目进度的动态管理,审核月度进度计划完成情况,必要时提出整改意见,视情况进行奖罚;4、对各里程碑节点进行跟踪监督,确保阶段目标的顺利实现;5、组织公司月度生产例会,通报各项目月进度计划执行情况,分析进度偏差和原因,调整优化进度计划,制定相应措施,并督促相关责任方执行;6、及时协调工程建设各相关方的关系;项目部具体负责工程项目的施工进度管理,主要职责: 1、项目经理(实际负责人)是项目进度管理的总负责人;2、依据施工合同、施工组织设计、内部承包合同对工期的约定,项目经理(实际负责人)组织技术负责人、工长和相关人员,编制工程项目施工总进度计划、月和施工任务书,签字并上报; 3 、确定进度控制目标并分解,明确子项目的负责人(分包单位负责人)、班组长是分目标的责任人,确定进度控制
