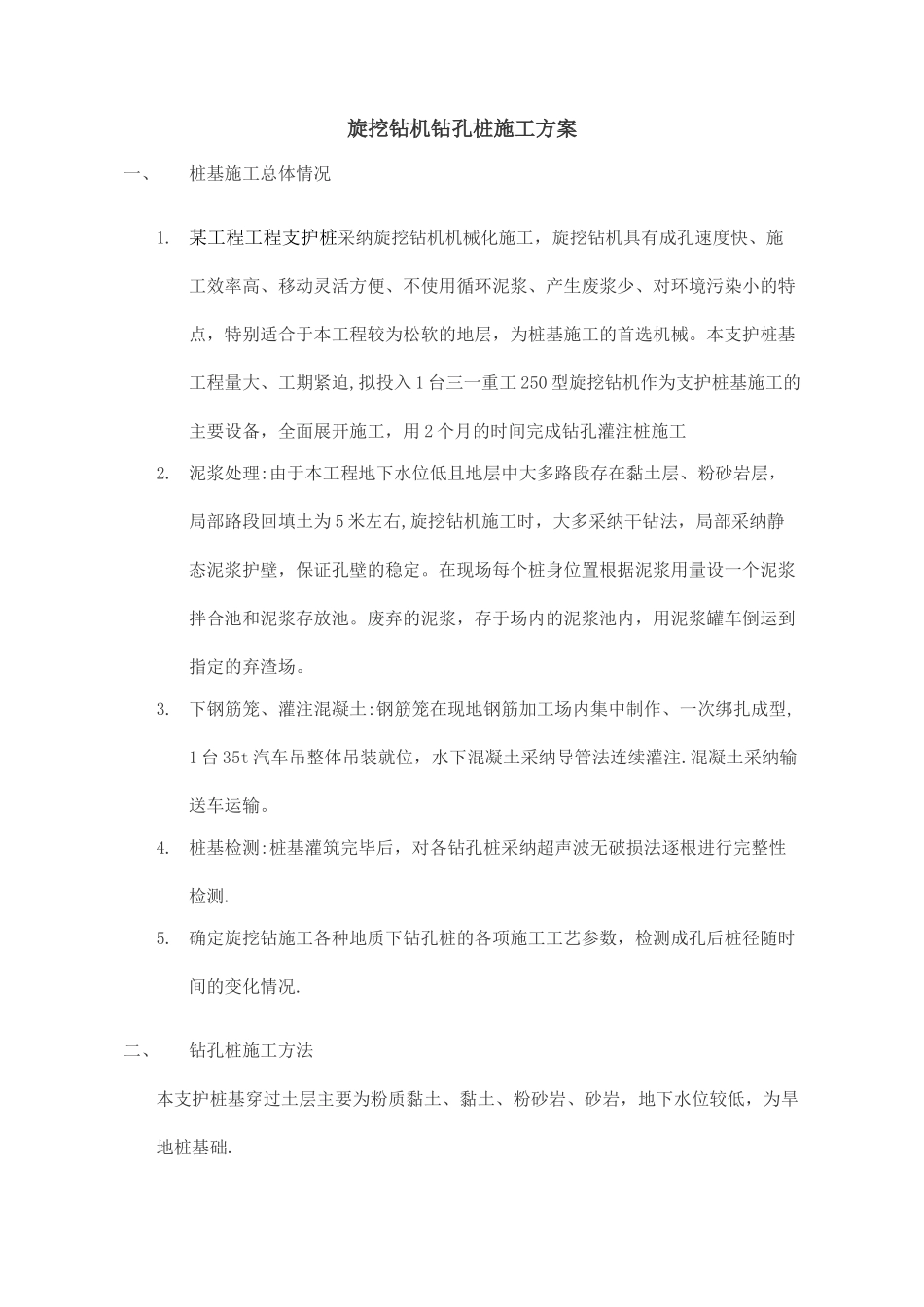

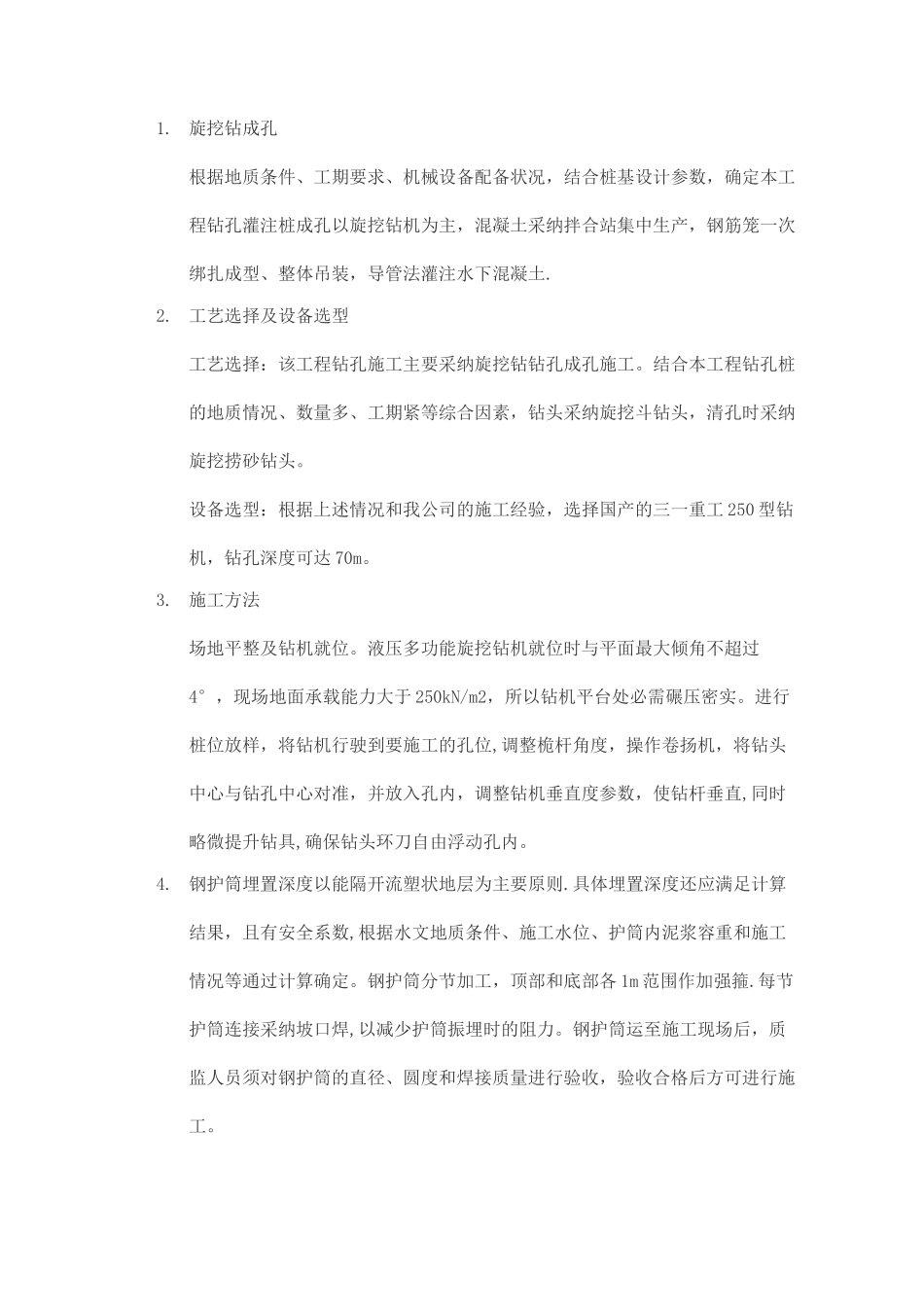

旋挖钻机钻孔桩施工方案一、桩基施工总体情况1
某工程工程支护桩采纳旋挖钻机机械化施工,旋挖钻机具有成孔速度快、施工效率高、移动灵活方便、不使用循环泥浆、产生废浆少、对环境污染小的特点,特别适合于本工程较为松软的地层,为桩基施工的首选机械
本支护桩基工程量大、工期紧迫,拟投入 1 台三一重工 250 型旋挖钻机作为支护桩基施工的主要设备,全面展开施工,用 2 个月的时间完成钻孔灌注桩施工2
泥浆处理:由于本工程地下水位低且地层中大多路段存在黏土层、粉砂岩层,局部路段回填土为 5 米左右,旋挖钻机施工时,大多采纳干钻法,局部采纳静态泥浆护壁,保证孔壁的稳定

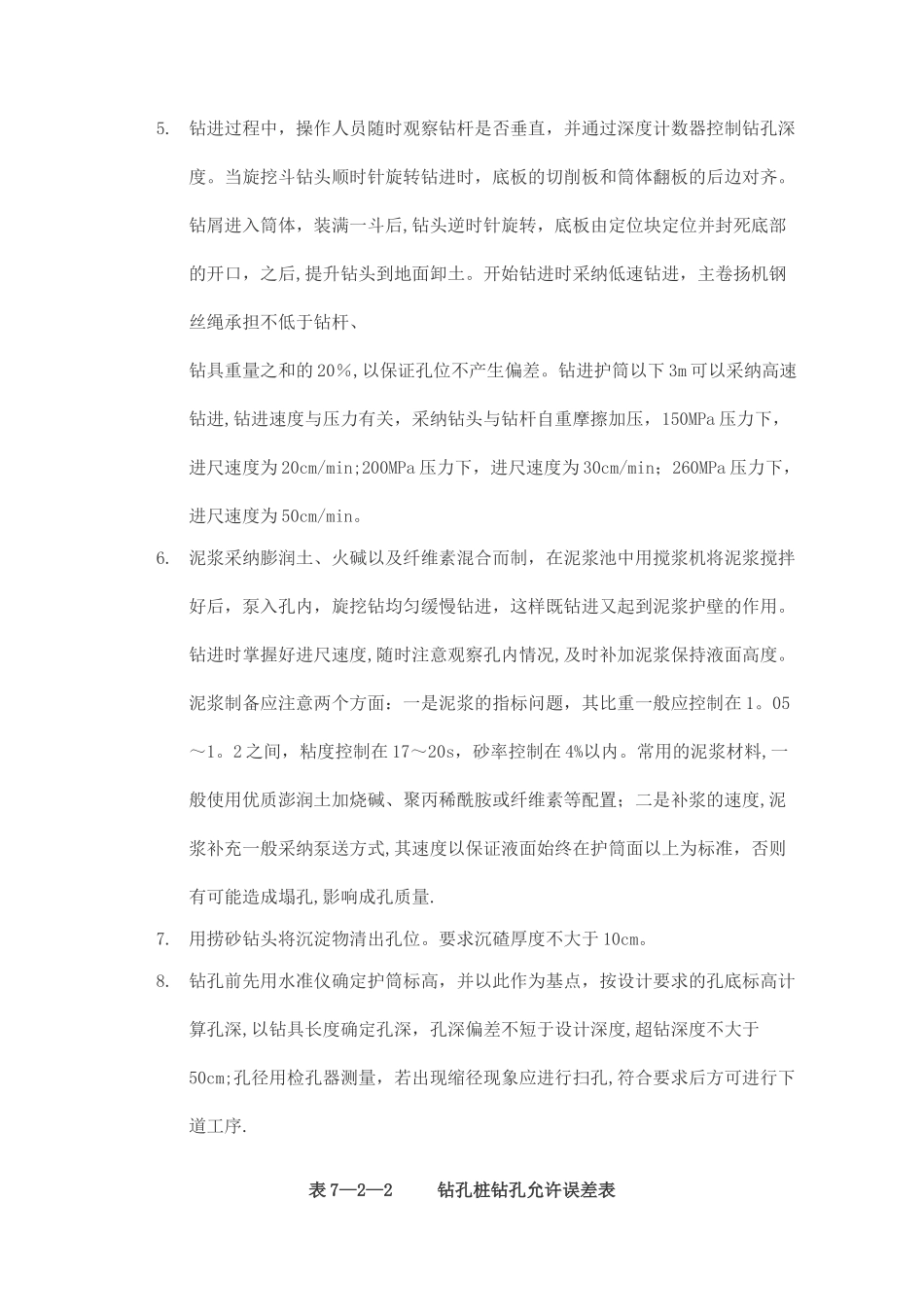

在现场每个桩身位置根据泥浆用量设一个泥浆拌合池和泥浆存放池
废弃的泥浆,存于场内的泥浆池内,用泥浆罐车倒运到指定的弃渣场
下钢筋笼、灌注混凝土:钢筋笼在现地钢筋加工场内集中制作、一次绑扎成型,1 台 35t 汽车吊整体吊装就位,水下混凝土采纳导管法连续灌注
混凝土采纳输送车运输
桩基检测:桩基灌筑完毕后,对各钻孔桩采纳超声波无破损法逐根进行完整性检测
确定旋挖钻施工各种地质下钻孔桩的各项施工工艺参数,检测成孔后桩径随时间的变化情况
二、钻孔桩施工方法本支护桩基穿过土层主要为粉质黏土、黏土、粉砂岩、砂岩,地下水位较低,为旱地桩基础
旋挖钻成孔根据地质条件、工期要求、机械设备配备状况,结合桩基设计参数,确定本工程钻孔灌注桩成孔以旋挖钻机为主,混凝土采纳拌合站集中生产,钢筋笼一次绑扎成型、整体吊装,导管法灌注水下混凝土
工艺选择及设备选型工艺选择:该工程钻孔施工主要采纳旋挖钻钻孔成孔施工
结合本工程钻孔桩的地质情况、数量多、工期紧等综合因素,钻头采纳旋挖斗钻头,清孔时采纳旋挖捞砂钻头
设备选型:根据上述情况和我公司的施工经验,选择国产的三一重工 250 型钻机,钻孔深度可达 70m
施工方法场地平整及钻机
