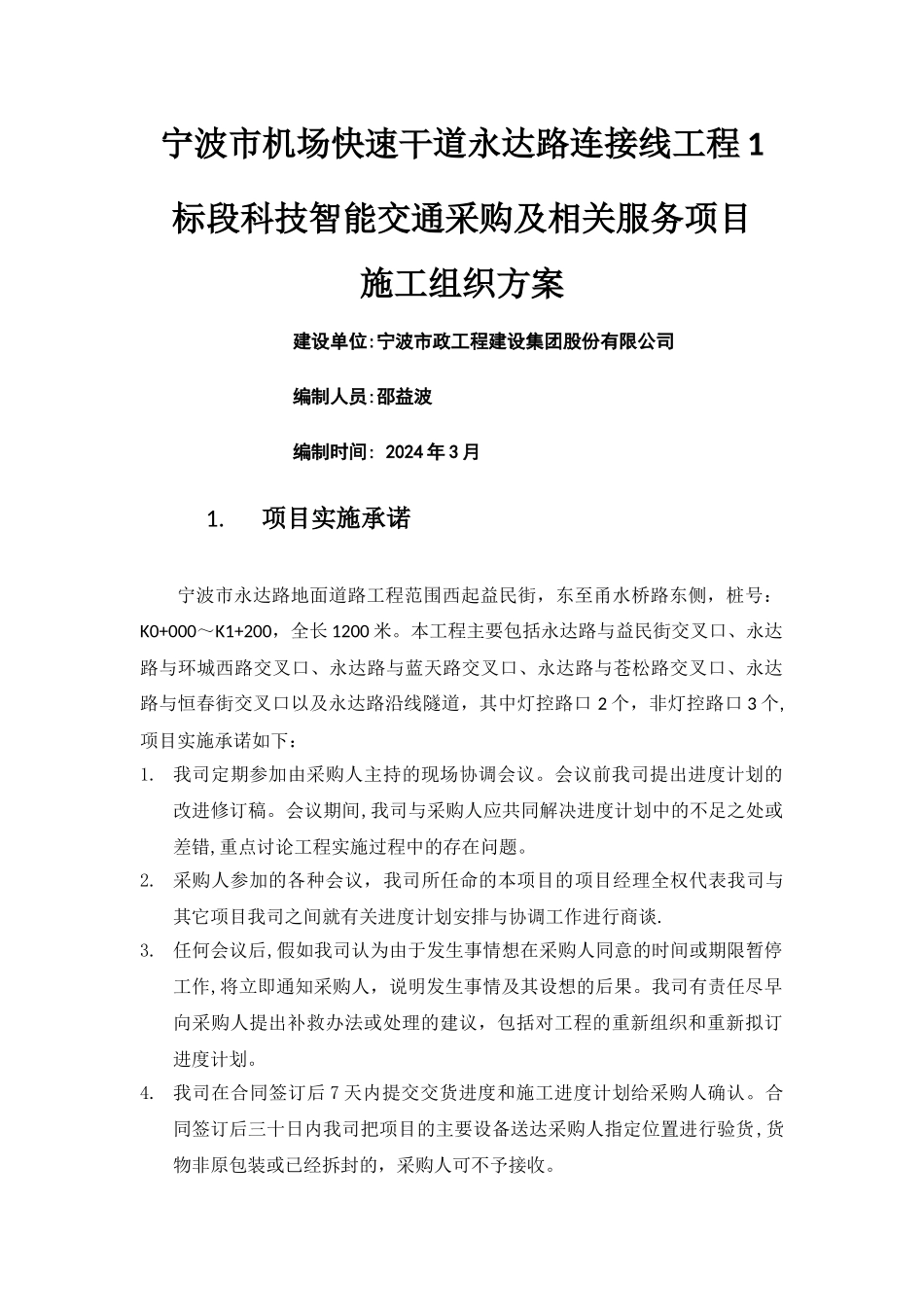

宁波市机场快速干道永达路连接线工程 1标段科技智能交通采购及相关服务项目施工组织方案建设单位:宁波市政工程建设集团股份有限公司编制人员:邵益波编制时间: 2024 年 3 月1.项目实施承诺宁波市永达路地面道路工程范围西起益民街,东至甬水桥路东侧,桩号:K0+000~K1+200,全长 1200 米。本工程主要包括永达路与益民街交叉口、永达路与环城西路交叉口、永达路与蓝天路交叉口、永达路与苍松路交叉口、永达路与恒春街交叉口以及永达路沿线隧道,其中灯控路口 2 个,非灯控路口 3 个,项目实施承诺如下:1. 我司定期参加由采购人主持的现场协调会议。会议前我司提出进度计划的改进修订稿。会议期间,我司与采购人应共同解决进度计划中的不足之处或差错,重点讨论工程实施过程中的存在问题。2. 采购人参加的各种会议,我司所任命的本项目的项目经理全权代表我司与其它项目我司之间就有关进度计划安排与协调工作进行商谈.3. 任何会议后,假如我司认为由于发生事情想在采购人同意的时间或期限暂停工作,将立即通知采购人,说明发生事情及其设想的后果。我司有责任尽早向采购人提出补救办法或处理的建议,包括对工程的重新组织和重新拟订进度计划。4. 我司在合同签订后 7 天内提交交货进度和施工进度计划给采购人确认。合同签订后三十日内我司把项目的主要设备送达采购人指定位置进行验货,货物非原包装或已经拆封的,采购人可不予接收。2. 项目实施进度及计划1)项目工期项目日程计划包括整个项目的深化设计、订货、安装和调试的所有工作的任务定义、前后关联关系、日程安排和资源分配,是项目计划的核心部分,项目质量计划、风险控制等计划的工作安排最后都要在日程计划中体现。2)施工进度安排此次工程按招标文件要求和各阶段施工前后的关系分为 “深化设计-〉设备订货—〉到货及到货检验—>安装调试—>初步验收—〉试运行—〉最终验收—>责任维护”等八个阶段,具体如下:现场勘查、需求调研及深化设计阶段现场勘查及需求调研:主要完成对用户需求调研、外场现场勘查的工作; 深化设计:我司根据需求调研结果完成实施设计.我司承诺在收到中标通知书后 3 个日历日内成立项目组,开始组织项目实施前准备工作。首先,制定实施计划,双方评审后严格根据计划实施;然后进行调研,包括收集、整理用户现状和需求,提交调研报告;最后,开始规划和设计,包括组织用户进行技术研讨、汇报设计思路等。设备订货及系统开发我司承诺在签订合同后,根据招标...
