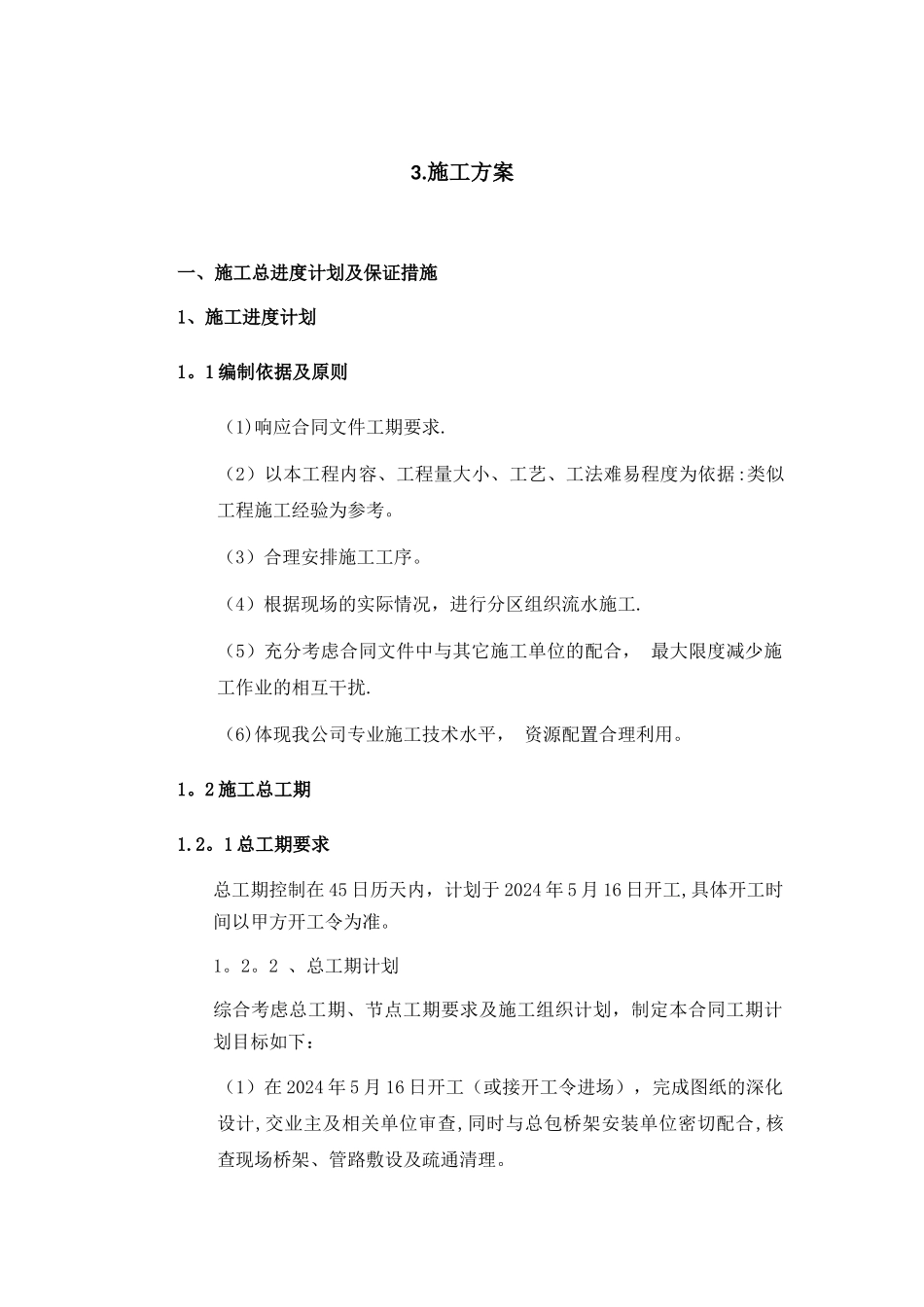

施工方案一、施工总进度计划及保证措施1、施工进度计划1
1 编制依据及原则(1)响应合同文件工期要求
(2)以本工程内容、工程量大小、工艺、工法难易程度为依据:类似工程施工经验为参考
(3)合理安排施工工序
(4)根据现场的实际情况,进行分区组织流水施工
(5)充分考虑合同文件中与其它施工单位的配合, 最大限度减少施工作业的相互干扰
(6)体现我公司专业施工技术水平, 资源配置合理利用
2 施工总工期1
1 总工期要求总工期控制在 45 日历天内,计划于 2024 年 5 月 16 日开工,具体开工时间以甲方开工令为准
2 、总工期计划综合考虑总工期、节点工期要求及施工组织计划,制定本合同工期计划目标如下:(1)在 2024 年 5 月 16 日开工(或接开工令进场),完成图纸的深化设计,交业主及相关单位审查,同时与总包桥架安装单位密切配合,核查现场桥架、管路敷设及疏通清理

(2)线路敷设与安装总包、空调、消防等单位密切配合, 各工序,交叉作业, 以节约工期
(3)设备安装主要与总包、装饰单位密切配合,根据装饰内装的进度合理调整相应的资源,交叉作业,节约工期
(4)以上工期计划是根据前述原则, 结合我公司能力制定, 施工中我公司将在保证质量、安全、环境、文明施工的前提下, 尽量提前
若有不可控力因素致使阶段工期滞后, 将增加人力、物力投入 , 调整施工方案,加快后续工程进度以保证总工期
3 施工进度计划表1
1 网络进度计划图(见附表)1
2 关键线路图纸深化确认-现场管路、桥架复核、清理—线路敷设-吊顶设备安装(与装饰进度同步)—墙面设备安装—机房设备安装—系统调试-资料整理、第三方检测—竣工验收
建筑设备管理、能耗计量系统需跟随暖通、给排水、电气专业施工进度做好管路、配电箱内设备的预留、安装工作

2、进度施工保证措施智能化系统的施工相对于
