35kV 线路更换杆塔施工方案一、施工前准备:1、准备工作安排序号内容标准1工作负责人全面负责施工组织2技术负责人负责施工技术措施、对各工序质检及施工中的技术难题3安全负责人负责施工的安全及监护4材料负责人 负责施工所有材料的领取、发放、保管及退换5查看设计图纸资料,执行现场勘查制度组织工作人员现场勘察作业环境,作业方式,地形状况等
明确作业任务和技术标准,编制“四措”方案6工器具及材料准备施工机具和安全工器具的电气、机械强度符合规程规定7组织现场作业人员学习作业指导书熟悉整个操作程序,明确工作任务,掌握工作中的危险点及控制措施
8办理施工作业票工作负责人正确填写作业票,作业票签发人仔细审签2、施工人员要求序号内 容1现场工作人员应身体健康、精神状态良好2作业人员必须具备必要的电气知识,要求了解电力生产的基本过程以及电力设备的原理及结构,熟悉相关安装施工技能;作业负责人必须持有本专业相关职业资格证书并经批准上岗3全体人员必须熟悉《电业安全工作规程》的相关知识

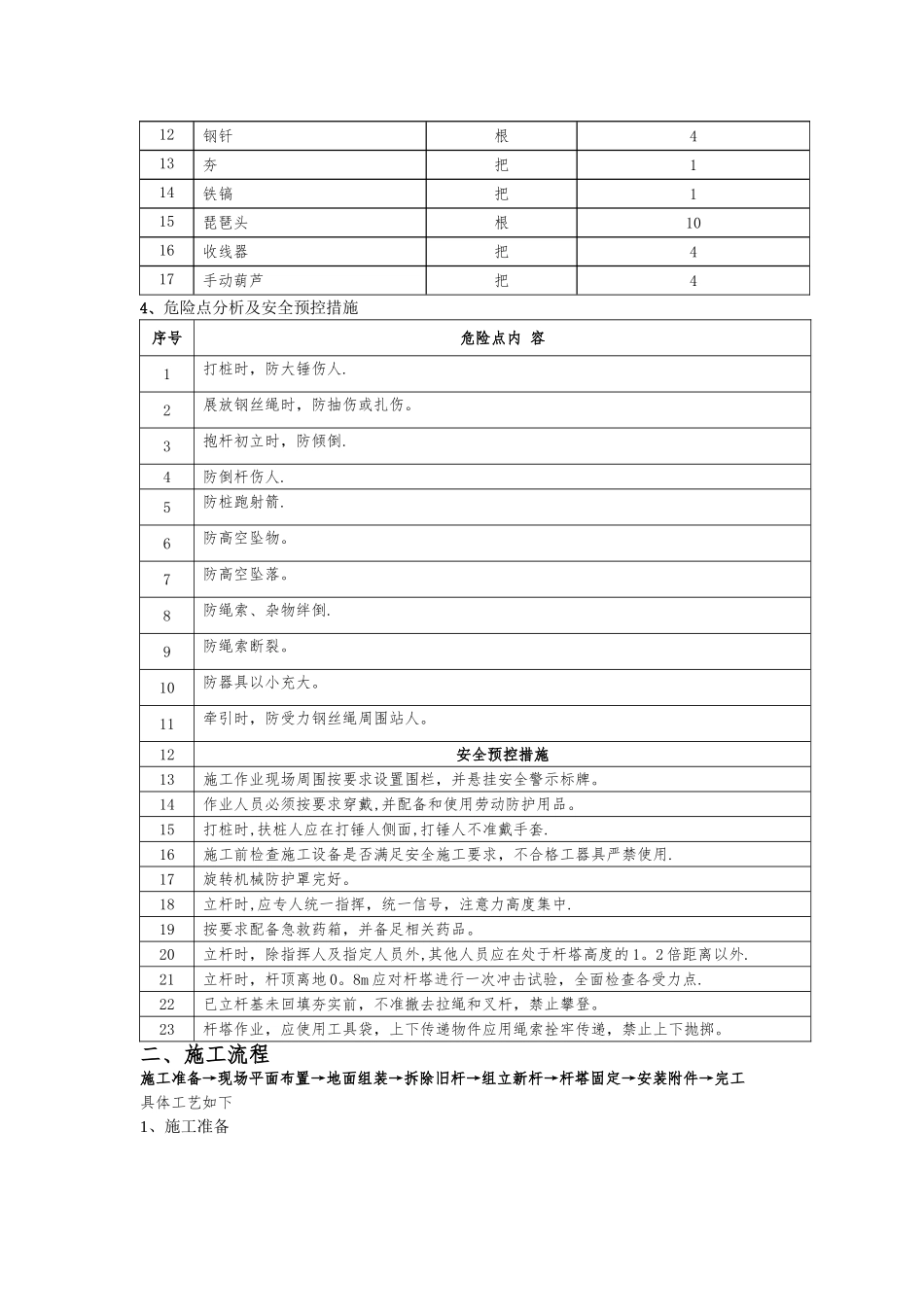

3、主要设备及工器具序号名称单位数量1抱杆套12滑车只53钢丝绳根114大锤把25铁锨把46制动器台57绞磨台18角桩根149白棕绳根1010虾扣个1811梅花卡子个1012钢钎根413夯把114铁镐把115琵琶头根1016收线器把417手动葫芦把44、危险点分析及安全预控措施序号危险点内 容1打桩时,防大锤伤人
2展放钢丝绳时,防抽伤或扎伤
3抱杆初立时,防倾倒
4防倒杆伤人
5防桩跑射箭
6防高空坠物
7防高空坠落
8防绳索、杂物绊倒
9防绳索断裂
10防器具以小充大
11牵引时,防受力钢丝绳周围站人
12安全预控措施13施工作业现场周围按要求设置围栏,并悬挂安全警示标牌
14作业人员必须按要求穿戴,并配备和使用劳动防护用品
15打桩时,扶桩人应在打锤人侧面,打锤人不准戴手套

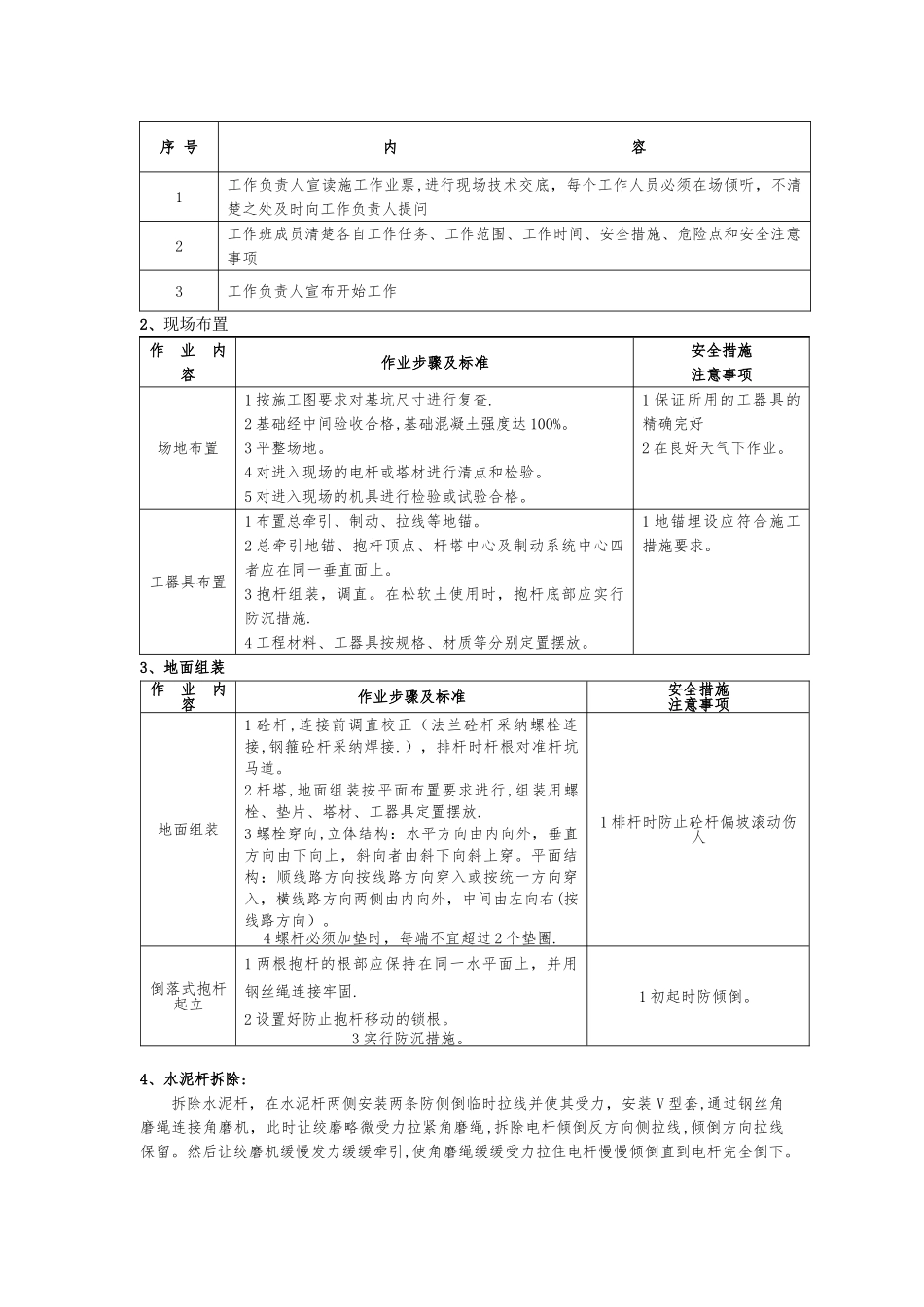

16施工前检查施工设备是否满足安全施工
