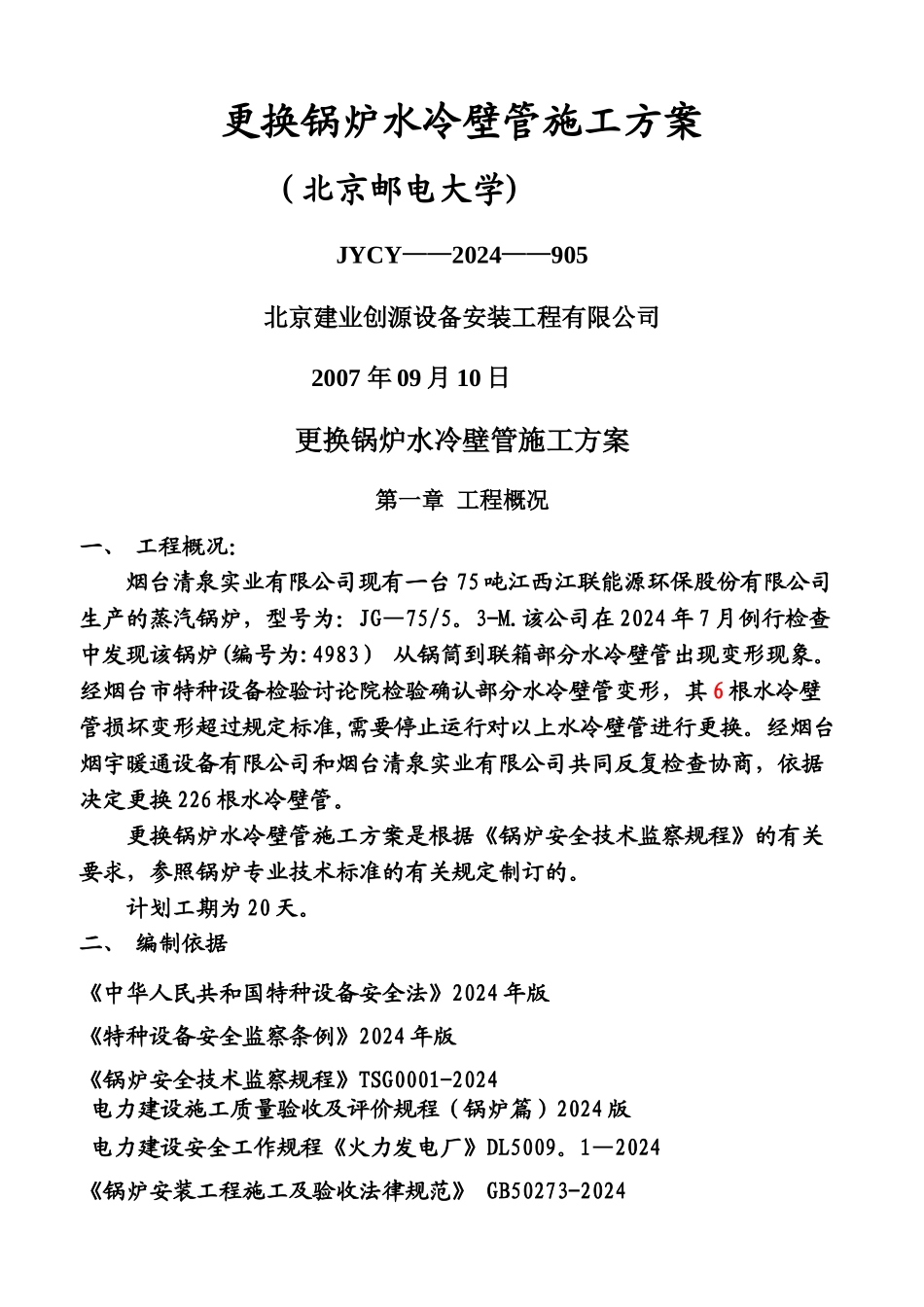

更换锅炉水冷壁管施工方案(北京邮电大学)JYCY——2024——905北京建业创源设备安装工程有限公司2007 年 09 月 10 日更换锅炉水冷壁管施工方案第一章 工程概况一、 工程概况:烟台清泉实业有限公司现有一台 75 吨江西江联能源环保股份有限公司生产的蒸汽锅炉,型号为:JG—75/5
该公司在 2024 年 7 月例行检查中发现该锅炉(编号为:4983) 从锅筒到联箱部分水冷壁管出现变形现象
经烟台市特种设备检验讨论院检验确认部分水冷壁管变形,其 6 根水冷壁管损坏变形超过规定标准,需要停止运行对以上水冷壁管进行更换
经烟台烟宇暖通设备有限公司和烟台清泉实业有限公司共同反复检查协商,依据决定更换 226 根水冷壁管
更换锅炉水冷壁管施工方案是根据《锅炉安全技术监察规程》的有关要求,参照锅炉专业技术标准的有关规定制订的
计划工期为 20 天

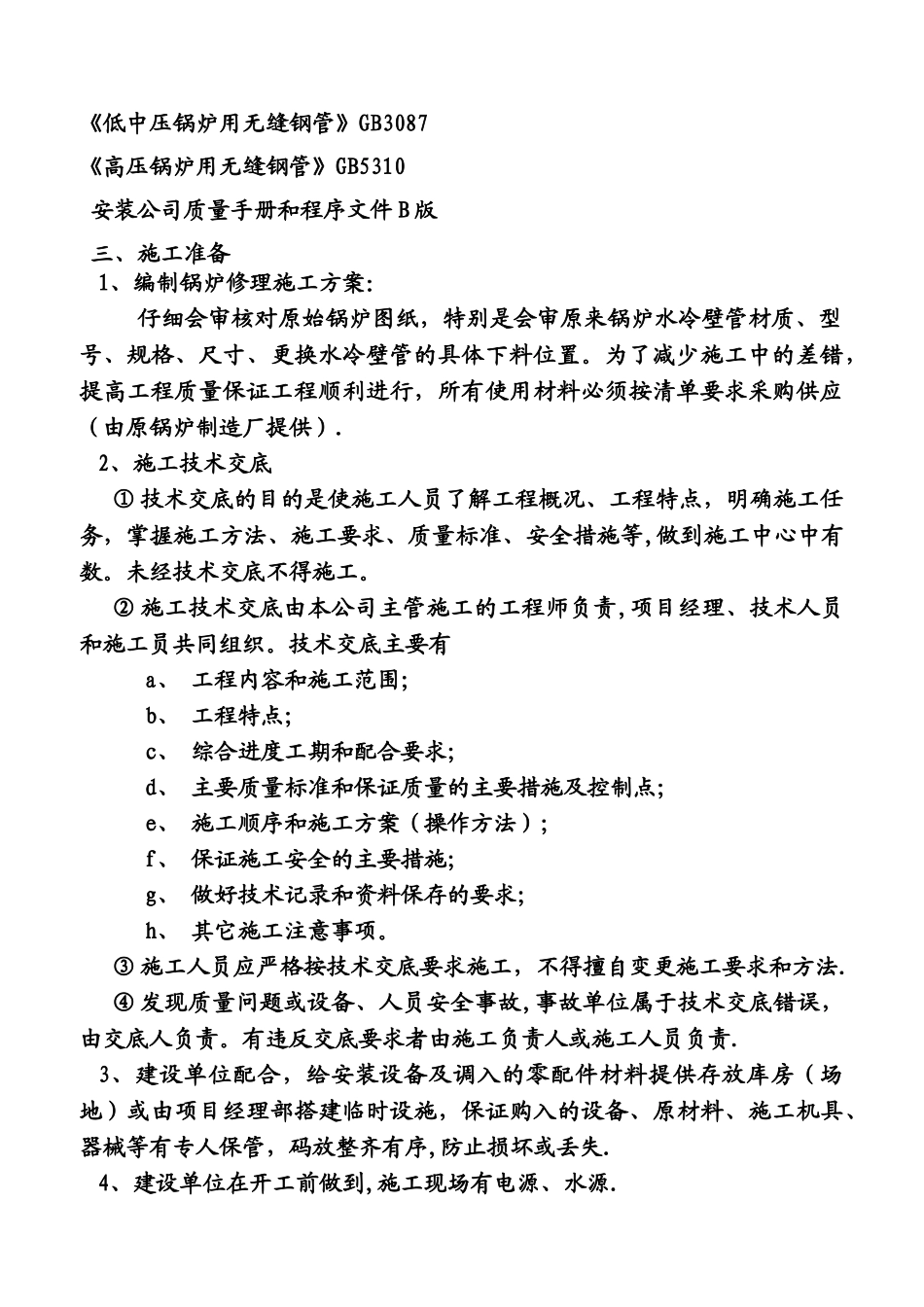

二、 编制依据《中华人民共和国特种设备安全法》2024 年版《特种设备安全监察条例》2024 年版《锅炉安全技术监察规程》TSG0001-2024电力建设施工质量验收及评价规程(锅炉篇)2024 版电力建设安全工作规程《火力发电厂》DL5009
1—2024《锅炉安装工程施工及验收法律规范》 GB50273-2024《低中压锅炉用无缝钢管》GB3087《高压锅炉用无缝钢管》GB5310安装公司质量手册和程序文件 B 版三、施工准备1、编制锅炉修理施工方案:仔细会审核对原始锅炉图纸,特别是会审原来锅炉水冷壁管材质、型号、规格、尺寸、更换水冷壁管的具体下料位置
为了减少施工中的差错,提高工程质量保证工程顺利进行,所有使用材料必须按清单要求采购供应(由原锅炉制造厂提供)
2、施工技术交底① 技术交底的目的是使施工人员了解工程概况、工程特点,明确施工任务,掌握施工方法、施工要求、质量标准、安全措施等,做到施工中心中有数
