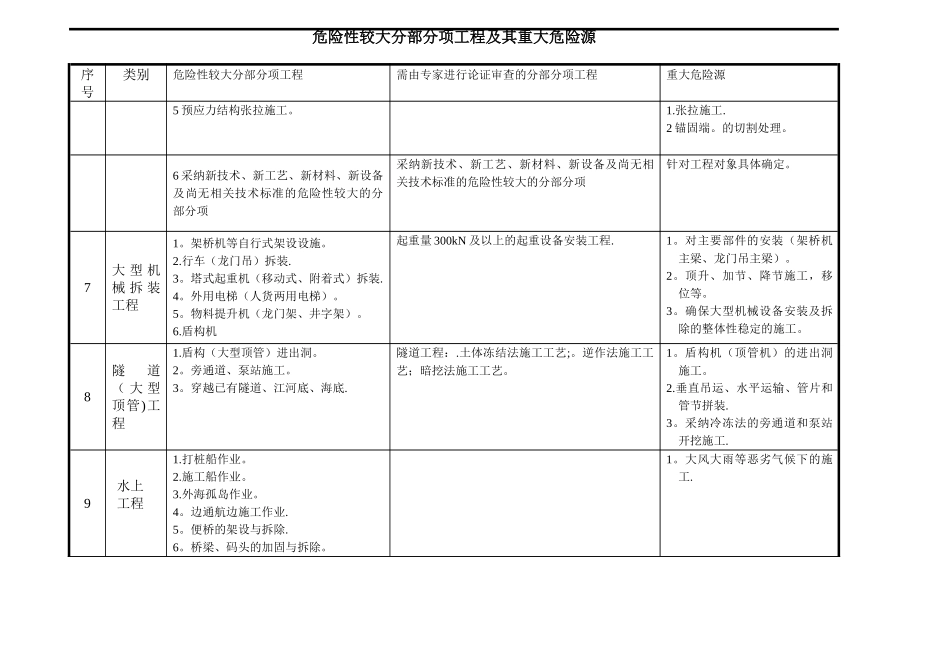

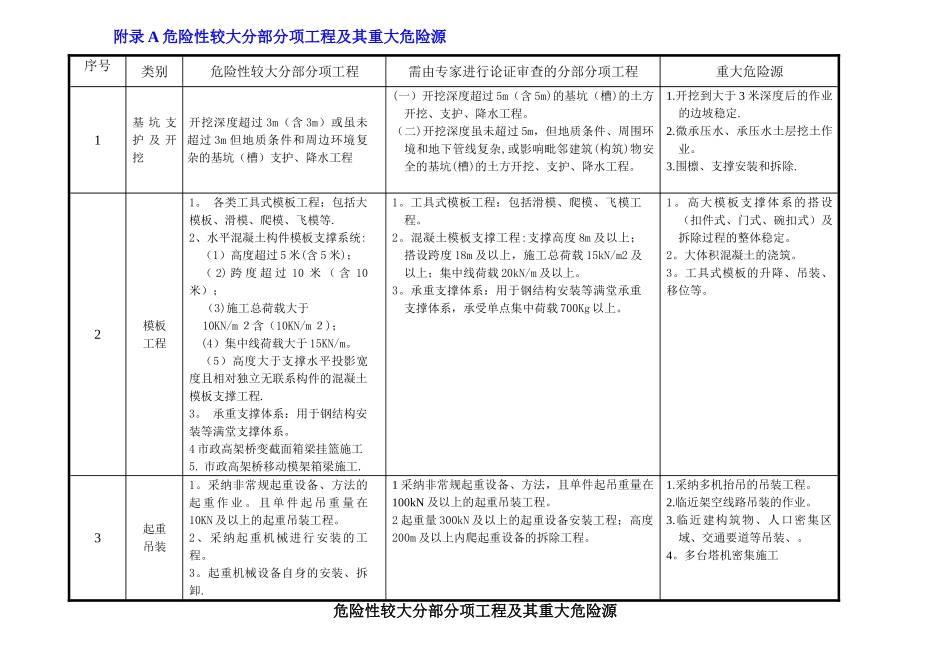

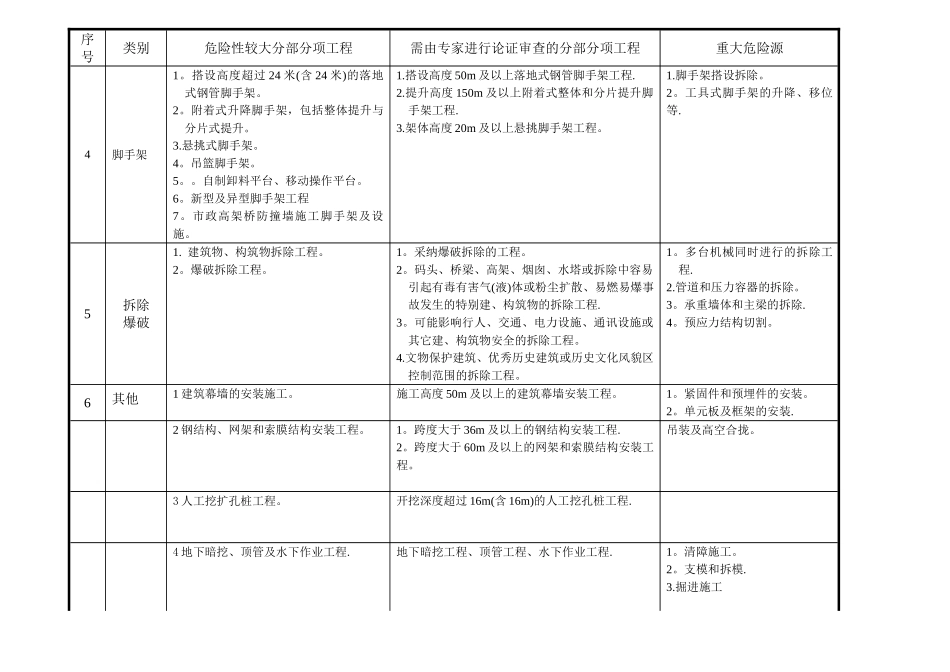

附录 A 危险性较大分部分项工程及其重大危险源序号类别危险性较大分部分项工程需由专家进行论证审查的分部分项工程重大危险源1基 坑 支护 及 开挖开挖深度超过 3m(含 3m)或虽未超过 3m 但地质条件和周边环境复杂的基坑(槽)支护、降水工程(一)开挖深度超过 5m(含 5m)的基坑(槽)的土方开挖、支护、降水工程。(二)开挖深度虽未超过 5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。1.开挖到大于 3 米深度后的作业的边坡稳定.2.微承压水、承压水土层挖土作业。3.围檩、支撑安装和拆除.2模板工程1。 各类工具式模板工程:包括大模板、滑模、爬模、飞模等.2、水平混凝土构件模板支撑系统:(1)高度超过 5 米(含 5 米);( 2) 跨 度 超 过 10 米 ( 含 10米);(3)施工总荷载大于10KN/m 2含(10KN/m 2);(4)集中线荷载大于 15KN/m。(5)高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程.3。 承重支撑体系:用于钢结构安装等满堂支撑体系。4 市政高架桥变截面箱梁挂篮施工5. 市政高架桥移动模架箱梁施工.1。工具式模板工程:包括滑模、爬模、飞模工程。2。混凝土模板支撑工程:支撑高度 8m 及以上;搭设跨度 18m 及以上,施工总荷载 15kN/m2 及以上;集中线荷载 20kN/m 及以上。3。承重支撑体系:用于钢结构安装等满堂承重支撑体系,承受单点集中荷载 700Kg 以上。1。高大模板支撑体系的搭设(扣件式、门式、碗扣式)及拆除过程的整体稳定。2。大体积混凝土的浇筑。3。工具式模板的升降、吊装、移位等。3起重吊装1。采纳非常规起重设备、方法的起 重 作 业 。 且 单 件 起 吊 重 量 在10KN 及以上的起重吊装工程。2、采纳起重机械进行安装的工程。3。起重机械设备自身的安装、拆卸.1 采纳非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。2 起重量 300kN 及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。1.采纳多机抬吊的吊装工程。2.临近架空线路吊装的作业。3.临近建构筑物、人口密集区域、交通要道等吊装、。4。多台塔机密集施工危险性较大分部分项工程及其重大危险源序号类别危险性较大分部分项工程需由专家进行论证审查的分部分项工程重大危险源4脚手架1。搭设高度超过 24 米(含 24 米)的落地式钢管脚手架。2。附着式升降脚手架,包括整体提升...
