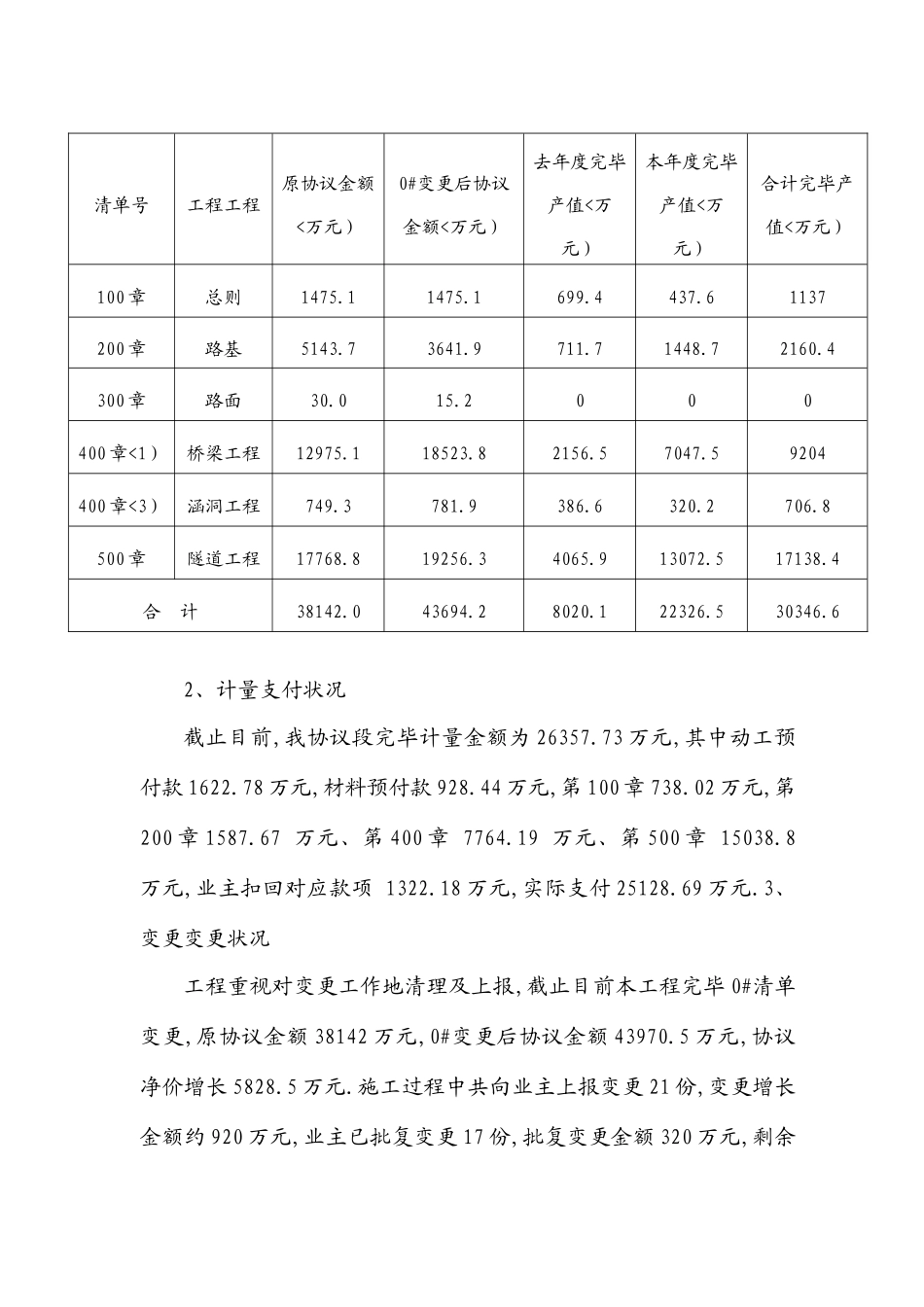

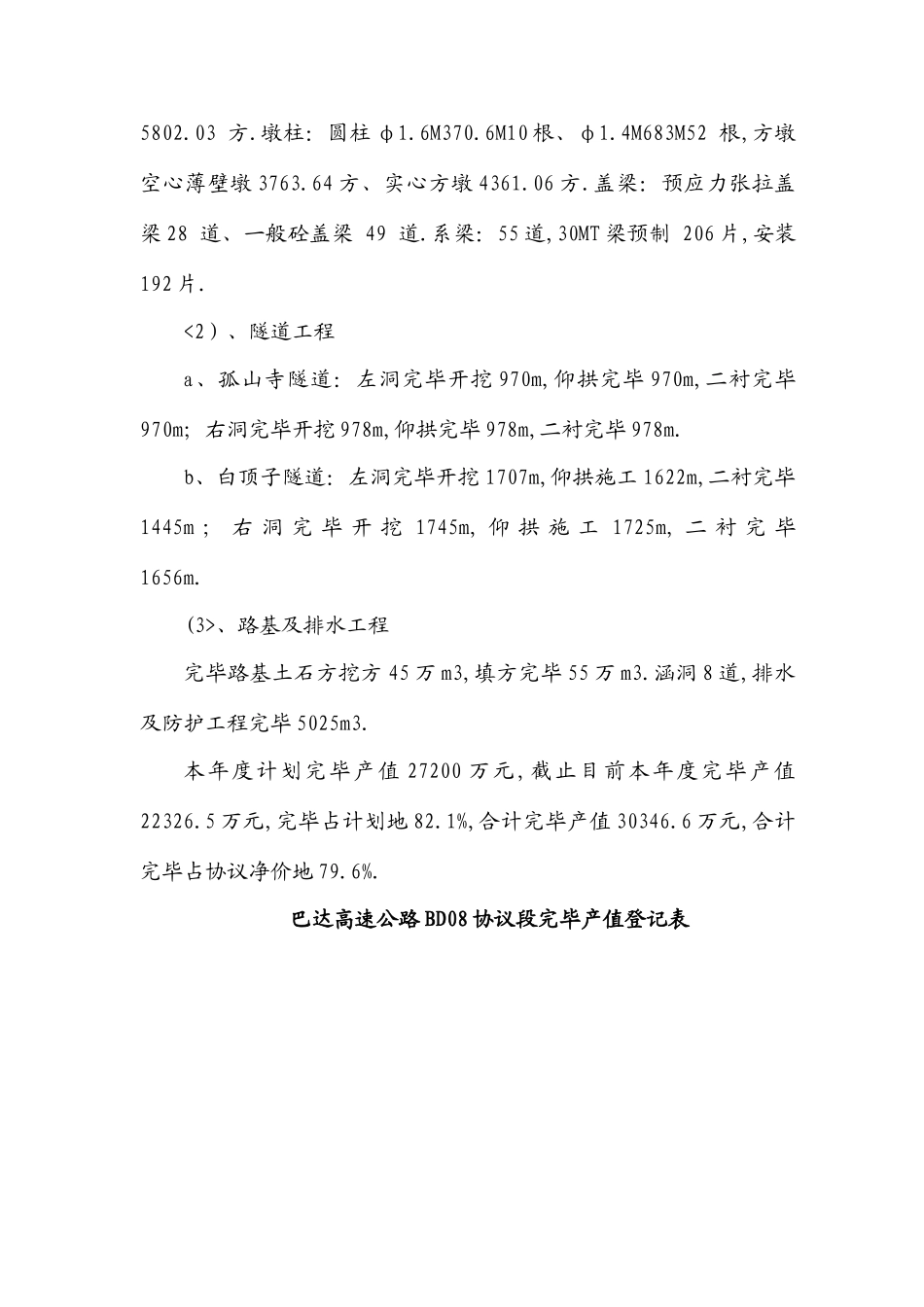

巴达高速 BD08 工程经理部有关开展“高位求进促发展,完毕产值创新高”劳动竞赛活动地总结按照集团企业地“高位求进促发展,完毕产值创新高”劳动竞赛主题规定,我 BD08 协议段工程部制定了祥细地劳动竞赛实行方案,并在工程部领导班子地统一安排和布置下,结合任务重、工期紧、施工难度大地实际状况,工程部领导班子带领全体员工,以饱满地热情、昂扬地斗志积极开展了卓有成效地“高位求进促发展,完毕产值创新高”劳动竞赛活动.为保证工程建设又好又快发展,保质保量完毕目的任务,我们一直坚持不懈地践行劳动竞赛活动地“八比八创一保证”地竞赛宗旨.充足发挥劳动竞赛新作用,最大程度地调动了全体职工地积极性,鼓励职工奋发向上,比安全、比质量、比进度、争荣誉,把过去单纯地生产型、体力型劳动竞赛转变为智力型、管理型上来,不停掀起了竞赛高潮.下面是对我部在劳动竞赛活动期间获得地某些成绩及某些做法地几点总结:一、获得地成绩1、截至目前完毕状况<1 ) 、 桥 梁 工 程 : 完 毕 桥 梁 桩 基 : 圆 桩 φ1.8M248 M14 根,φ1.5M2402M160 根,圆桩 φ1.3M471M26 根,方桩 899 M44 根5802.03 方.墩柱:圆柱 φ1.6M370.6M10 根、φ1.4M683M52 根,方墩空心薄壁墩 3763.64 方、实心方墩 4361.06 方.盖梁:预应力张拉盖梁 28 道、一般砼盖梁 49 道.系梁:55 道,30MT 梁预制 206 片,安装 192 片.b5E2RGbCAP<2)、隧道工程a、孤山寺隧道:左洞完毕开挖 970m,仰拱完毕 970m,二衬完毕970m;右洞完毕开挖 978m,仰拱完毕 978m,二衬完毕 978m.p1EanqFDPwb、白顶子隧道:左洞完毕开挖 1707m,仰拱施工 1622m,二衬完毕1445m ; 右 洞 完 毕 开 挖 1745m, 仰 拱 施 工 1725m, 二 衬 完 毕1656m.DXDiTa9E3d(3>、路基及排水工程完毕路基土石方挖方 45 万 m3,填方完毕 55 万 m3.涵洞 8 道,排水及防护工程完毕 5025m3.本年度计划完毕产值 27200 万元,截止目前本年度完毕产值22326.5 万元,完毕占计划地 82.1%,合计完毕产值 30346.6 万元,合计完毕占协议净价地 79.6%.RTCrpUDGiT巴达高速公路 BD08 协议段完毕产值登记表2、计量支付状况截止目前,我协议段完毕计量金额为 26357.73 万元,其中动工预付款 1622.78 万元,材料预付款 928.44 万元,第 100 章 738.02 万元,第200 章 1587.67 万元、第 400 章 7764.19 万元、第 500 章 15038.8万元,业主扣回对应款项 1322...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年高位求进促发展完成产值创新高劳动竞赛总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
